案例分析

简答题【背景资料】

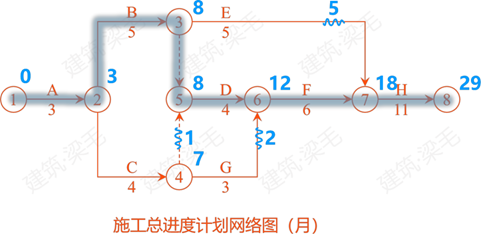

某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,基础为预应力管桩基础。建设单位与施工总承包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分包给了符合资质要求的专业分包单位。施工总承包单位提交的施工总进度计划如下图所示(时间单位:月),该计划通过了监理工程师的审查和确认。

合同履行过程中,发生了如下事件。
事件一:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到了监理工程师拒绝。在桩基施工过程中,由于专业分包单位未按审查通过的工程设计文件施工对管桩进行封底施工,监理工程师上报总监理工程师,总监理工程师向施工总承包单位下达了暂停令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。
事件二:在工程施工进行到第7个月末时,因建设单位提出设计变更,导致G工作停止施工1个月。由于建设单位要求按期完工,施工总承包单位据此向监理工程师提出了赶工费索赔。根据合同约定,赶工费标准为18万元/月。
事件三:在H工作开始前,为了缩短工期,施工总承包单位将原施工方案中H工作的一般的成倍节拍流水施工调整为加快的成倍节拍流水施工。原施工方案中H工作一般的成倍节拍流水施工横道图如下图所示(时间单位:月)。
H工作异节奏流水施工横道图

【问题】
1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总承包单位应重点控制哪条施工线路?
2.事件一中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。
3.事件二中,施工总承包单位可索赔的赶工费为多少万元?说明理由。
4.事件三中,流水施工调整后,H工作相邻工序的流水步距为多少个月?工期可缩短多少个月?

参考答案:暂无进入在线模考
1.(1)满足合同工期。
(2)应重点控制施工线路为①→②→③→⑤→⑥→⑦→⑧(或:A→B→D→F→H)。

2.(1)监理工程师做法:
①监理工程师拒绝审批专项方案妥当。
理由:因为专项施工方案应由施工总承包单位向监理工程师报审。
②监理工程师报总监理工程师签发暂停令的做法妥当。
理由:施工单位未按审查通过的工程设计文件施工的,监理工程师应上报总监理工程师及时签发工程暂停令。
(2)施工总承包单位的做法不妥当。
理由:应由监理单位按合同约定向施工总承包单位发出指示,施工总承包单位向分包单位转发监理单位与分包工程有关的指令。
3.施工总承包单位可索赔的赶工费为0万元。
理由:虽然因建设单位提出设计变更,导致G工作停止施工1个月,属于建设单位的责任,但是G工作有2个月的总时差,延误时间未超过其总时差,不影响工期,所以不需要赶工即可按期完工。
4.(1)流水步距K=min[2,1,2]=1个月
(2)流水施工工期= T=(m+n'-1)•K+∑G+∑Z-∑C

工期可缩短=11-7=4个月。
(3)H工作加快的成倍节拍流水施工横道图如下图所示。

你可能感兴趣的试题

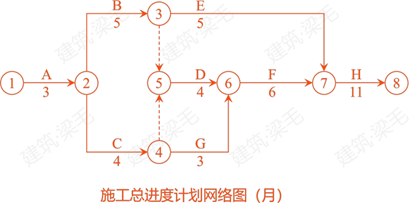

2【背景】某工程,建设单位与施工单位依据《建设工程施工合同(示范文本)》签订了施工合同。经总监理工程师审核确认的施工总进度计划如图2021-5-1所示,各项工作均按最早开始时间安排且匀速施工。

事件1:工程施工至第2个月末,发现工程地质实际情况与勘察报告不符,需补充勘察并修改设计。由此导致工作A暂停施工1个月,工作B暂停施工2.5个月,并造成施工单位支出施工机械设备闲置费用15万元、施工人员窝工费用12万元。为此,施工单位提出了工程延期2.5个月、费用补偿27万元的索赔。
事件2:工程施工至第19个月末,经检查:工作L拖后3个月,工作K进度正常,工作N拖后4个月。
事件3:建设单位在第20个月初提出工程必须按原合同工期完成。为此,施工单位提出赶工方案,将顺序施工的工作R和S分为3个施工段组织流水施工,施工段和流水节拍见表2021-5-1。
工作R和S的施工段和流水节拍(单位:月)表2021-5-1

【问题】
1.针对事件1,项目监理机构是否应批准工程延期?说明理由。 应批准费用补偿多少万元?说明理由。
2.指出事件1发生后施工总进度计划中的关键线路及工作D、G的总时差和自由时差。
3.针对事件2,分别说明各项工作实际进度偏差对总工期的影响。

4.针对事件3,工作R与S之间的流水步距为多少个月? 流水施工工期为多少个月? 工作R和S组织流水施工后,工程总工期为多少个月?

最新试题

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编

类型:简答题2026-05-19

【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向

类型:简答题2026-05-19

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合

类型:简答题2026-05-19

【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程

类型:简答题2026-05-19

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清

类型:简答题2026-05-18

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施

类型:简答题2026-05-18

某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理

类型:简答题2026-05-17

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-17
