案例分析

简答题【背景资料】某工程,基础底板施工网络图见下图
项目部在施工至第33天时,对施工进度进行了检查,实际施工进度如网络图中实际进度前锋线所示。

【问题】
1.指出网络图中各施工工序的流水节拍,原进度计划中模板工程与前序工序之间的关系(搭接关系或间隔关系)及其时间。如果采用加快的成倍节拍流水施工,计算各施工工序专业队数量及工期缩短了多少天。
2.写出第33天的实际进度检查结果。

参考答案:暂无进入在线模考
1.(1)流水节拍分别为3天、3天、9天、6天、6天。
(2)模板工程与前序工序(钢筋工程)之间为间隔关系,间隔时间为3天。

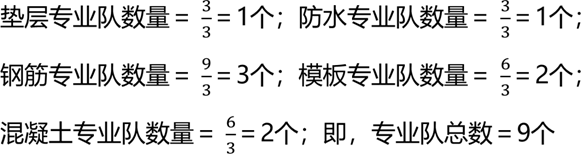

(3)如果组织加快的成倍节拍流水施工,步距=min[3,3,9,6,6]=3天。所以,上述五个工序专业队数量为:

工期T=(m+N-1)K+∑Z-∑C
=(3+9-1)×3+3-0=36(天)
(4)48-36=12天。所以工期缩短了12天。
2.第33d的实际进度检查结果:钢筋-3进度正常;模板-2进度提前3天;混凝土-1进度延误3天。

你可能感兴趣的试题

1【背景】某工程,建设单位与施工单位依据《建设工程施工合同(示范文本)》签订了施工合同。经总监理工程师审核确认的施工总进度计划如图2021-5-1所示,各项工作均按最早开始时间安排且匀速施工。

事件1:工程施工至第2个月末,发现工程地质实际情况与勘察报告不符,需补充勘察并修改设计。由此导致工作A暂停施工1个月,工作B暂停施工2.5个月,并造成施工单位支出施工机械设备闲置费用15万元、施工人员窝工费用12万元。为此,施工单位提出了工程延期2.5个月、费用补偿27万元的索赔。
事件2:工程施工至第19个月末,经检查:工作L拖后3个月,工作K进度正常,工作N拖后4个月。
事件3:建设单位在第20个月初提出工程必须按原合同工期完成。为此,施工单位提出赶工方案,将顺序施工的工作R和S分为3个施工段组织流水施工,施工段和流水节拍见表2021-5-1。
工作R和S的施工段和流水节拍(单位:月)表2021-5-1

【问题】
1.针对事件1,项目监理机构是否应批准工程延期?说明理由。 应批准费用补偿多少万元?说明理由。
2.指出事件1发生后施工总进度计划中的关键线路及工作D、G的总时差和自由时差。
3.针对事件2,分别说明各项工作实际进度偏差对总工期的影响。
4.针对事件3,工作R与S之间的流水步距为多少个月? 流水施工工期为多少个月? 工作R和S组织流水施工后,工程总工期为多少个月?

最新试题

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编

类型:简答题2026-05-19

【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向

类型:简答题2026-05-19

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合

类型:简答题2026-05-19

【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程

类型:简答题2026-05-19

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清

类型:简答题2026-05-18

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施

类型:简答题2026-05-18

某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理

类型:简答题2026-05-17

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-17
