当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工机械闲置损失13000元(施工机械1000元/台班,影响13个台班,无其他机械费用损失)和施工机械操作人员窝工人工费2000元,施工总承包单位提出一项工期索赔和两项费用索赔。

【问题】

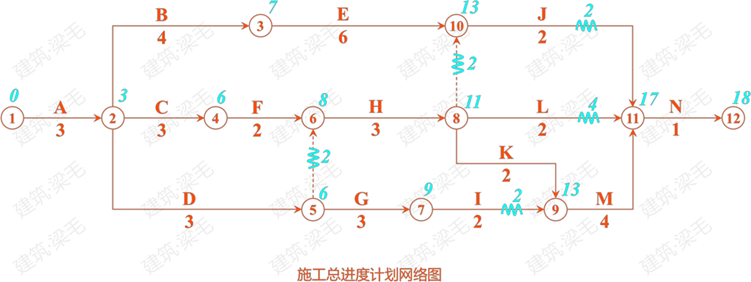

1.施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(以节点编号表示)。
2.施工总承包单位索赔是否成立?分别说明理由。
关键线路是:①→②→④→⑥→⑧→⑨→⑪→⑫

2.(1)工期索赔不成立。
理由:虽然是建设单位设计变更导致B工作延期2个月,但B工作总时差为2,延期时间没有超过总时差,不影响工期,所以工期索赔不成立。
(2)机械停工损失索赔不成立。
理由:虽然是建设单位设计变更造成施工总承包单位施工机械停工造成损失,属于建设单位的责任,但是该费用以台班费计算所得,索赔金额不正确,因为由于业主或非施工单位的原因造成的停工、窝工,机械停窝工费用也只按照租赁费或折旧费计算,而不是机械台班费,所以不成立。
(3)操作人员窝工索赔成立。
理由:因为建设单位设计变更造成施工总承包单位施工机械操作人员窝工,属于建设单位的责任,由于业主或非施工单位的原因造成的停工、窝工,业主只负责停窝工人工费补偿标准,而不是当地造价部门颁布的工资标准。所以索赔施工机械操作人员窝工人工费2000元成立。
你可能感兴趣的试题
最新试题
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编
【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合
【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施
某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
