案例分析

简答题【背景资料】

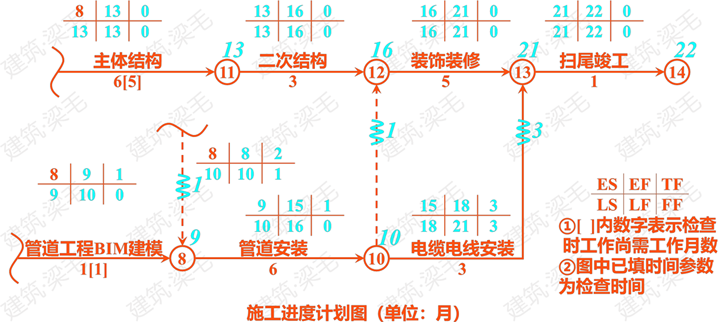

某高校图书馆工程……施工单位与建设单位签订了施工总承包合同,合同工期为21个月。在工程开工前,施工单位编制了施工进度计划,并通过了总监理工程师的审查与确认,项目部在开工后第8月末进行了进度检查,发现施工进度拖延,其部分检查结果如下图所示。
项目部为优化工期,通过改进装饰装修施工工艺,使其工作时间缩短为4个月,据此调整的进度计划通过了总监理工程师的确认。

管道安装按照计划进度完成后,因甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了1个月,施工单位按规定提出索赔工期1个月。
【问题】
1.考虑进度拖延的影响,进度计划调整之前的实际工期是多少?管道安装的总时差和自由时差分别是多少?
2.根据调整之后的进度计划,施工单位提出的工期索赔是否成立?并说明理由。

参考答案:暂无进入在线模考
1.(1)工程总工期:22个月
(2)管道安装总时差1个月,自由时差0个月。

2.施工单位提出的工期索赔不成立。
理由:虽然是因为甲供电缆电线未按计划进场,导致电缆电线安装工程最早开始时间推迟了1个月,属于甲方(建设单位)的责任,但是调整之后的进度计划中电缆电线安装工程有2个月的总时差,推迟时间未超过总时差,未对施工单位工期造成影响,所以工期索赔不成立。

你可能感兴趣的试题

2【背景】某工程项目,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订施工合同,经总监理工程师审核确认的施工总进度计划如图5-1所示,各项工作均按最早开始时间安排且匀速施工。

某土石方工程量共计20000m³(其中石方工程量8500m³,其余为土方),土方综合单价80元/m³,石方综合单价150元/m³;
其中计日工综合单价:人工100元/工日,机械1500元/台班;
规费为分部分项工程费和其他项目措施费的8%计取,增值税税率为9%,以上价格均为不含税价格;
施工过程中,发生了人员窝工和机械闲置均按60%考虑。
事件1:土石方工程施工完成后,施工单位提出实际工程量与计划工程量不符经监理机构审查核实后,发现实际的石方工程量为9700m³,总土石方工程量未变(其余为土方工程量);C工作延长8天。
事件2:建设单位负责提供的材料由于供货商的原因不能及时交货,F工作晚开工3天,共造成窝工50工日,机械闲置6台班;施工单位重新调整施工进度计划并报监理机构审核。
事件3:G工作原计划工程量为1400m³,综合单价为300元/m³,增加为1600m³,赶工费用60元/m³。
【问题】
1.指出施工进度计划中的关键线路 ,并写出C工作的总时差和自由时差 。
2.针对事件1,分别计算石方和土方的工程价款 ,并判断对工期的影响。
3.针对事件2,请计算工期和费用索赔,并说明理由。
4.事件2调整施工进度计划后,G、K工作的最早开始时间和总时差,新的工期为多少。
5.结合事件3,G工作增加工程量后,结算价款为多少万元(不考虑赶工费);按原计划安排,每天应完成的工程量; 若满足调整施工进度计划后工期要求的情况下,最少的赶工费为多少万元?

3【背景】某工程,建设单位与施工单位签订了施工合同,合同工期为35个月。经项目监理机构审核确认的施工总进度计划如图2023-5-1所示,各项工作均按最早开始时间安排且匀速施工。工程实施过程中发生如下事件。

事件1:工程施工至第3月末,施工单位向建设单位提交了工程变更审请。建设单位要求项目监理机构联系设计单位修改设计,并由总监理工程师组织相关单位召开专题会议,论证设计文件修改方案。
事件2:工程施工过程中,由于建设单位采购的设备未及时运抵现场,致使工作E停工2个月,产生施工机械闲置费23万元、施工人员窝工费15万元。施工单位提出工程延期和费用索赔申请,总监理工程师代表审查索赔资料后签署了索赔意见。
事件3:工作H、L和N需要使用同一台施工机械顺序作业,为使该施工机械在现场闲置的时间最少,施工单位调整了相关工作进度安排。
【问题】
1.指出图2023-5-1所示施工总进度计划的关键线路及工作C的总时差、工作J的自由时差 、工作G的最迟开始时间和工作H的最迟完成时间 。
2.指出事件1中做法的不妥之处,写出正确做法。
3.针对事件2,项目监理机构应批准工程延期和费用补偿分别为多少? 说明理由。总监理工程师代表签署索赔意见是否妥当?说明理由。
4.事件3中,相关工作进度安排调整后,施工机械在现场的最小闲置时间是多少个月? 在此安排下,工作H、L分别应在第几个月开始?

最新试题

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编

类型:简答题2026-05-19

【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向

类型:简答题2026-05-19

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合

类型:简答题2026-05-19

【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程

类型:简答题2026-05-19

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清

类型:简答题2026-05-18

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施

类型:简答题2026-05-18

某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理

类型:简答题2026-05-17

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-17
