案例分析

某土石方工程量共计20000m³(其中石方工程量8500m³,其余为土方),土方综合单价80元/m³,石方综合单价150元/m³;
其中计日工综合单价:人工100元/工日,机械1500元/台班;
规费为分部分项工程费和其他项目措施费的8%计取,增值税税率为9%,以上价格均为不含税价格;
施工过程中,发生了人员窝工和机械闲置均按60%考虑。
事件1:土石方工程施工完成后,施工单位提出实际工程量与计划工程量不符经监理机构审查核实后,发现实际的石方工程量为9700m³,总土石方工程量未变(其余为土方工程量);C工作延长8天。
事件2:建设单位负责提供的材料由于供货商的原因不能及时交货,F工作晚开工3天,共造成窝工50工日,机械闲置6台班;施工单位重新调整施工进度计划并报监理机构审核。
事件3:G工作原计划工程量为1400m³,综合单价为300元/m³,增加为1600m³,赶工费用60元/m³。
【问题】
1.指出施工进度计划中的关键线路 ,并写出C工作的总时差和自由时差 。
2.针对事件1,分别计算石方和土方的工程价款 ,并判断对工期的影响。
3.针对事件2,请计算工期和费用索赔,并说明理由。
4.事件2调整施工进度计划后,G、K工作的最早开始时间和总时差,新的工期为多少。
5.结合事件3,G工作增加工程量后,结算价款为多少万元(不考虑赶工费);按原计划安排,每天应完成的工程量; 若满足调整施工进度计划后工期要求的情况下,最少的赶工费为多少万元?

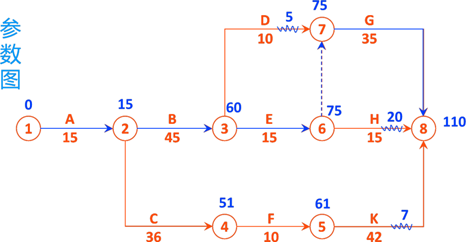

1-1.关键线路:A→B→E→G或者①-②-③-⑥-⑦-⑧。
1-2.C工作的总时差为7天。
理由:C工作的总时差为关键线路与A→C→F→K线路的差值,即(15+45+15+35)-(15+36+10+42)=7天。
1-3.C工作的自由时差为0天。
理由:C工作的最早开始时间为第15天,最早完成时间为第51天(15+36)。C工作只有一项紧后工作F,F工作的最早开始时间为第51天(15+36),即51-51=0,C工作的自由时差为0天。
【第2问】
2-1.石方的工程价款=9700×150×(1+8%)×(1+9%)/10000=171.28万元。
2-2.土方的工程价款=(20000-9700)×80×(1+8%)×(1+9%)/10000=97.00万元。
2-3.C工作的总时差为7天,拖延8天将超过其总时差1天,故总工期将延长1天,总工期变为111天(15+36+8+10+42)。
【第3问】
(1)工期索赔:工期顺延3天。
理由:因为供货商不能及时交货材料为建设单位的责任,而且现在F为关键线路上(A→C→F→K)的关键工作,总时差为0,晚开工3天,所以工期可顺延3天。
(2)费用索赔:0.99万元。
理由:因为供货商不能及时交货材料为建设单位的责任,共造成窝工50工日,机械闲置6台班,所以费用可索赔。 (50×100×60%+6×1500×60%)×(1+8%)×(1+9%)=9888.48元≈0.99万元。
【第4问】
4-1.G工作的最早开始时间为第75天末(15+45+15)。
G工作的总时差为4天,即G工作的总时差为关键线路(A→C→F→K)与A→B→E→G线路的差值,即(15+36+8+10+3+42)-(15+45+15+35)=4天。
4-2.K工作的最早开始时间为第72天末=(15+36+8+10+3)。
K工作的总时差为0天,因为K工作为关键工作,总时差为0。
4-3.调整施工进度计划后,关键线路为A→C→F→K,故新的工期为114天(15+36+8+10+3+42)。
【第5问】
5-1.G工作的结算价款=1600×300×(1+8%)×(1+9%)/10000=56.51万元。
5-2.按原计划安排,每天应完成的工程量:G的施工速度=1400/35=40m³/天。
5-3.G工作的计划持续时间为35天,现G工作的实际施工时间=1600/40=40天,由于G工作有4天总时差,G需要赶工的天数为5-4=1天,G工作需要赶工1天的赶工费为:40×60=2400元(不含税费),2400×(1+8%)×(1+9%)=2825.28元≈0.28万元(含税费)。
你可能感兴趣的试题
最新试题
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编
【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合
【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施
某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
