案例分析

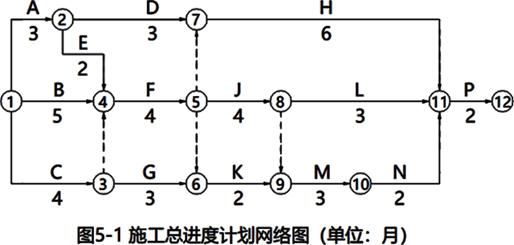

工程实施过程中发生以下事件:
事件1:针对施工单位提交的基础工程施工进度计划,专业监理工程师审查后认为;
①工期安排符合施工合同约定
②重要工程项目无漏项,满足施工进度计划要求
③施工顺序安排符合施工工艺要求
④施工人员,工程材料,施工机械等资源供应计划满足施工进度计划需要,总监理工程师认为专业监理工程师的审查内容不全面。
事件2:施工过程中建设单位提出设计变更,导致工作D持续时间延长3个月,费用增加200万元,为此,施工单位向项目监理机构提出工程延期和费用补偿申请
事件3:施工至第9月末,因建设单位需求变更,需在工作D、F之后和工作L、M之前增加一项工作Q(持续时间4个月),要求工程总工期提前1个月
【问题】
1.事件1中,施工进度计划的审查还应包括哪些内容?
2.针对事件2,项目监理机构应批准工程延期和费用补偿金为多少? 分别说明理由。
3.针对事件3,该工程在10月初即将开始的工作有哪些?为赶工期,施工单位可优先选择哪些工作缩短?
②施工进度计划中主要工程项目,是否满足分批投入试运 、分批动用的需要, 阶段性施工进度计划是否满足总进度控制目标的要求;
⑤施工进度计划是否符合建设单位提供的施工条件(资金、施工图纸、施工场地、物资等)。
【第2问】
2-1.应批准工程延期0个月。
理由:因为建设单位提出设计变更,导致工作D持续时间延长3个月,属于建设单位的责任,但是延迟时间未超过总时差(6个月),所以不应批准工程延期。
2-2.应批准费用补偿金为200万元。
理由:因为建设单位提出设计变更,导致费用增加200万元,属于建设单位原因,所以应批准费用补偿金为200万元。
【第3问】
3-1.10月初即将开始的工作有:H工作 ,Q工作 ,J工作 ,K工作 。
3-2.①同时缩短Q和J工作持续时间
②或者缩短M工作、或N工作、或P工作的持续时间。
你可能感兴趣的试题
最新试题
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编
【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合
【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施
某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
