案例分析

事件1:工程施工至第2个月末,发现工程地质实际情况与勘察报告不符,需补充勘察并修改设计。由此导致工作A暂停施工1个月,工作B暂停施工2.5个月,并造成施工单位支出施工机械设备闲置费用15万元、施工人员窝工费用12万元。为此,施工单位提出了工程延期2.5个月、费用补偿27万元的索赔。
事件2:工程施工至第19个月末,经检查:工作L拖后3个月,工作K进度正常,工作N拖后4个月。
事件3:建设单位在第20个月初提出工程必须按原合同工期完成。为此,施工单位提出赶工方案,将顺序施工的工作R和S分为3个施工段组织流水施工,施工段和流水节拍见表2021-5-1。
工作R和S的施工段和流水节拍(单位:月)表2021-5-1

【问题】
1.针对事件1,项目监理机构是否应批准工程延期?说明理由。 应批准费用补偿多少万元?说明理由。
2.指出事件1发生后施工总进度计划中的关键线路及工作D、G的总时差和自由时差。
3.针对事件2,分别说明各项工作实际进度偏差对总工期的影响。
4.针对事件3,工作R与S之间的流水步距为多少个月? 流水施工工期为多少个月? 工作R和S组织流水施工后,工程总工期为多少个月?
理由:因为工程地质实际情况与勘察报告不符,需补充勘察并修改设计。由此导致工作A暂停施工1个月,工作B暂停施工2.5个月,属于建设单位承担的责任,但是工作A总时差为1个月,工作B总时差为3个月,未超过其总时差也不影响总工期,所以不应批准工程延期。
(2)项目监理机构应批准费用补偿27万元;
理由:因为工程地质实际情况与勘察报告不符,需补充勘察并修改设计,造成施工单位支出施工机械设备闲置费用15万元、施工人员窝工费用12万元属于建设单位应承担的责任,所以应批准费用补偿27万元。

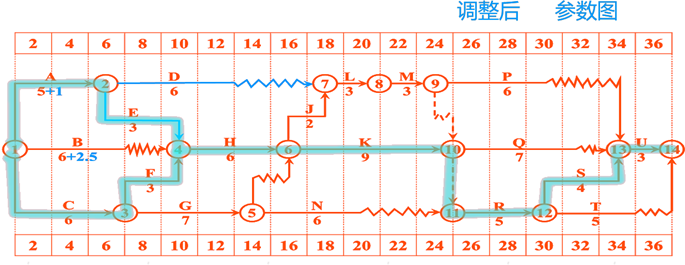

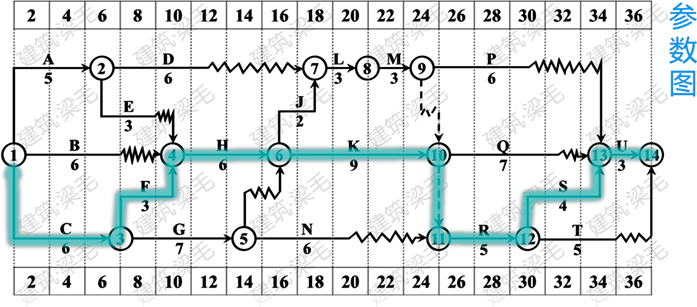

2. (1)关键线路为:A-E-H-K-R-S-U和C-F-H-K-R-S-U
(2)工作D的总时差为6个月 ,自由时差为5个月;
(3)工作G的总时差为2个月 ,自由时差为0。

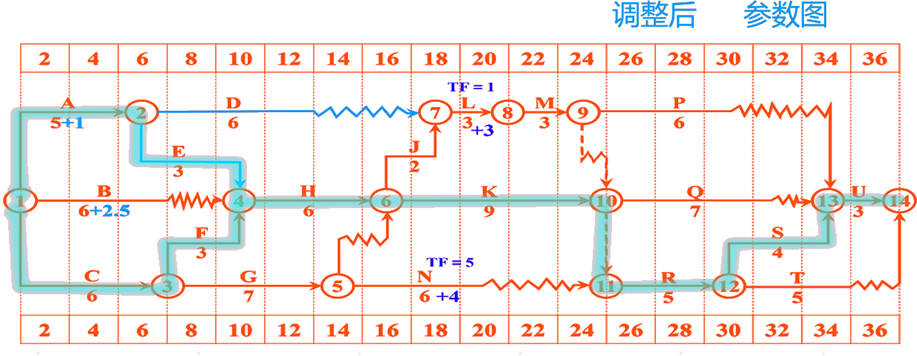

3.(1)工作L拖后3个月,将延长总工期2个月;
(2)工作K进度正常,不影响总工期;
(3)工作N拖后4个月,不影响总工期。

4. (1)工作R与S之间的流水步距为3个月;
(2)流水施工工期为7个月;
(3)工程总工期为36个月。
你可能感兴趣的试题
最新试题
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编
【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合
【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施
某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
