案例分析

简答题【背景资料】

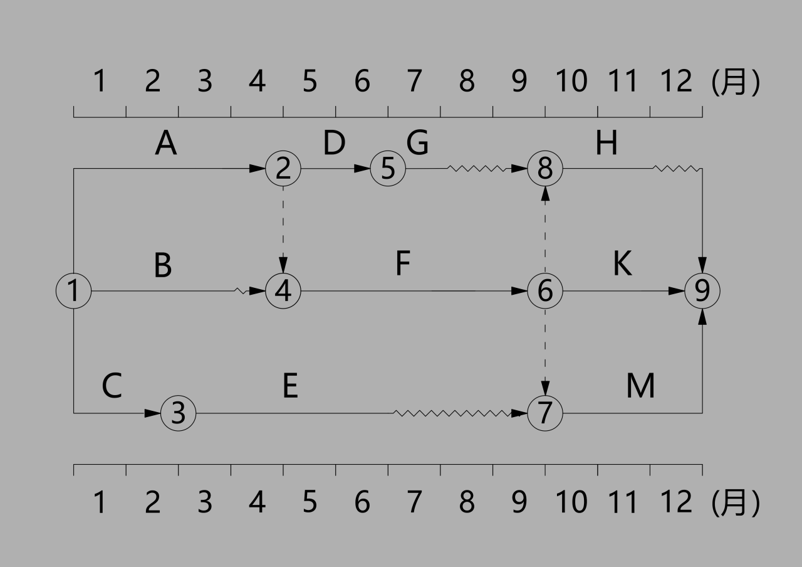

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编制的施工进度双代号网络计划如图所示。

工程实施过程中发生如下事件:
事件1:工程施工至第6个月末,建设单位采购的设备未能按时进场导致工作F、G持续时间各延长3个月,并造成施工单位工效降低损失15万元。施工单位向项目监理机构提出工程延期3个月,费用补偿15万元的申请。

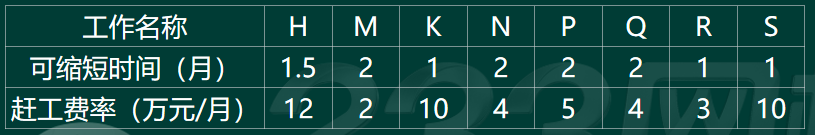

事件2:工程施工至第9个月末,建设单位要求按原合同工期完工,为此,项目监理机构签发监理通知单要求施工单位采取赶工措施。各工作可缩短时间及相应赶工费率(缩短单位持续时间增加的直接费)见表

事件3:工程竣工验收合格后,项目监理机构在合同约定的时限内对施工单位报送的竣工结算支付申请及结算资料进行了审核。
【问题】
1.针对事件1,工作F、G的实际进度是否会影响其紧后工作的最早开始时间?且影响的时间分别是多少?
2.针对事件1,项目监理机构应批准的工程延期和费用补偿各为多少?分别说明理由。
3针对事件2,截至第9个月末尚未进行的工作中,关键工作有哪些? 为使增加的直接费减少,施工单位应缩短哪些工作的持续时间? 说明理由 ,这些工程持续时间缩短后,直接费共增加多少万元?
4.针对事件3,除应支付的合同价款外,竣工结算支付申请单还应包含哪些内容? 项目监理机构的审核时限为多少天?

参考答案:暂无进入在线模考
【第1问】
1.(1)工作F的实际进度不会影响其紧后工作的最早开始时间。
(2)工作G的实际进度会影响其紧后工作的最早开始时间。
因为工作G的紧后工作有」、K、L三项工作,所以:①影响其紧后工作」的最早开始时间2个月;②影响其紧后工作K的最早开始时间2个月;③影响其紧后工作L的最早开始时间3个月;
【第2问】
项目监理机构应批准的工程延期为2个月。
理由:因为建设单位采购的设备未能按时进场导致工作F、G持续时间各延长3个月,属于建设单位的责任,并且F工作的总时差为12个月,G工作的总时差为1个月,虽然未超过F工作总时差,但是超过G工作总时差2个月,所以影响工期2个月。
项目监理机构应批准的工程费用补偿为15万元。
理由:因为建设单位采购的设备未能按时进场造成施工单位工效降低损失15万元,属于建设单位的责任,所以项目监理机构应批准的工程费用补偿为15万元。
【第3问】
(1)截至第9个月末尚未进行的工作中,关键工作有K、P、Q、S。
(2)为使增加的直接费减少,施工单位应缩短工作N、Q的持续时间。
理由:①为使增加的直接费减少,应优先选择费用最低的关键工作Q进行压缩1个月,还需再压缩1个月才能满足工期要求。
②此时工作N也变为关键工作,可供压缩的选择有H、K、N和P、N和Q、S工作,根据赶工费率表,同时压缩N和Q工作的赶工费率为4+4=8万元,最低,所以应同时压缩N和Q工作1个月,此时工期变为38个月,与原工期保持一致。
(3)这些工程持续时间缩短后,直接费共增加:4+(4 + 4)=12万元
【第4问】
(1)竣工结算支付申请单还应包含:
①竣工结算的合同总价②发包人已支付承包人的工程价款③应扣留的质量保证金④应支付的竣工付款金额。
(2)监理机构审核时限:监理人在收到承包人提交的竣工付款申请单后的14天内完成核查。

你可能感兴趣的试题

1【背景资料】
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标准》计价。合同清单中费用构成,分部工程清单见表6-1,措施项目费190万元,专业工程暂估价150万元,计入工180万元,总承包服务费70万元,暂列金额200万元,增值税税率9%

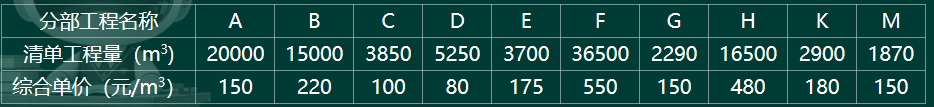

表6-1 分部工程清单

合同约定:工程预付款为签约合同价(不含暂列金额、计日工、专业工程暂估价)的10%,工程预付款从第5个月开始分4个月等额扣回。
当分部工程实际工程量减少超过清单工程量15%时,按系数1.1调整清单综合单价,措施项目费和其他项目费均不调整,从开工第1个月起,措施项目费和总承包服务费合计按12万元/月结算,应付进度款按月度结算工程价款的95%计算。
以分部工程为工程编制的施工进度双代号时标网络计划如图6-1所示,各项工作均速进行。

事件1:开工后第4个月,施工单位完成一项计日工10万元的新增工程,该工作不影响其他工作的开始和完成时间。
事件2:工作G和H的实际工作完成量分别为1900m³和14190m³,其余工作均按完成
事件3:工程实施过程中,施工单位向项目监理机构提出补偿下列费用的申请,①处理勘察报告中未标明的不良地质条件发生的费用。②建设单位提供的工程材料发生的现场配合费用;③修补施工围挡自然破损发生的费用。
【问题】
1.合同清单中分部工程费,其他项目费分别为多少万元?签约合同价、工程预付款分别为多少万元?
2.针对事件1,工程开工后第4个月的结算工程价款和应付进度款分别为多少万元? 施工单位应在何时向项目监理机构报送计日工报表? 除投入人员姓名外,计日工报表中还应包含投入人员的哪些信息?
3.针对事件2,对工作G、H的价款进行结算时,综合单价是否应进行调整?分别说出理由。工程开工后第7个月的结算工程价款和应付进度款分别为多少万元?
4.针对事件3,逐项指出项目监理机构是否应签认费用补偿。(计算过程和结果均保留2位小数)

最新试题

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编

类型:简答题2026-05-19

【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向

类型:简答题2026-05-19

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合

类型:简答题2026-05-19

【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程

类型:简答题2026-05-19

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清

类型:简答题2026-05-18

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施

类型:简答题2026-05-18

某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理

类型:简答题2026-05-17

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-17
