简答题
港口与航道工程
2025-07-30
某十万吨级海港码头,采用混合基床的重力式沉箱结构。该工程施工分3个流水段进行,段间、段内施工工艺互不干扰。抛石基床(包括挖泥、抛石、整平)、沉箱安放(安装、箱内填料)、上部结构(包括沉箱封顶混凝土、胸墙)分项工程各只有一个专业施工队施工。各分项工程所需工时见表5-1。

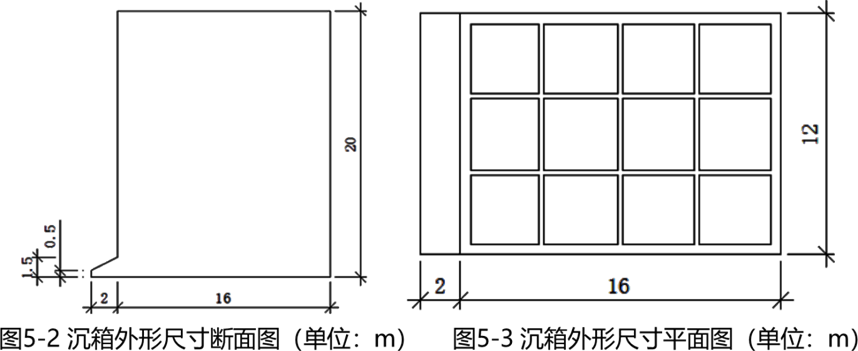

由于码头基床厚度较大,拟采用分2层抛填,各层爆炸夯实的施工工艺,设计要求夯沉率12%。沉箱外形尺寸见图5-2、5-3,沉箱被隔墙均匀地分为12个隔仓,沉箱四周壁厚为500mm,中间隔墙厚为250mm,底板厚为1500mm。

表5-1 各分项工程所需工时表

施工基床时,项目部以理论深度基准面作为起算面,对原泥面高程、两次抛填完成后的夯前断面及夯后断面进行测量,并读取了测量时潮高值,见表5-4。

表5-4 基床爆炸夯实水深及潮高记录表
沉箱混凝土采用硅酸盐水泥拌制的高性能混凝土,在距离现场15km的预制场预制,并按规定进行了养护。沉箱采用浮运拖带法拖至现场安装,已知沉箱浮游稳定最小吃水15m,托运前沉箱内混凝土残屑总计0.8m³,施工操作平台重42kN,封舱盖板总面积约为沉箱箱顶总面积,即12m×16m,单位面积取0.5kN/㎡。海水重度取10.25kN/m³;沉箱钢筋混凝土重度取25kN/m³;素混凝土残屑重度取24kN/m³。
该码头完工后,按照规定程序进行了单位工程的交工验收,交工验收结论为同意交工。
问题:

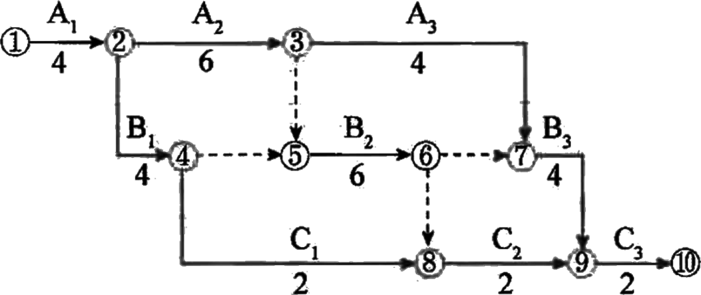

1.绘制本工程双代号网络图,指出关键路径和工期。
2.计算单座沉箱工程量。(结构保留一位小数,下同)
3.若需满足沉箱浮游稳定最小吃水,则从箱底算起,舱内最小压载水面高度是多少?(四舍五入,计算结果保留2位小数)增加浮游稳定的措施是什么?
4.写出爆炸夯实质量检验的项目及应符合的要求。
5.爆炸夯实夯沉率检查有哪些方法?根据施工单位水深及潮高记录,分别计算本工程两层抛填及爆炸夯实的夯沉率是否满足设计要求(不考虑原地基沉降)?
6.交工验收由谁组织?本码头单位工程安全和功能检验资料和主要功能项目抽检资料有哪些?
参考答案
暂无
答案解析
1.

关键路径:①→②→③→⑤→⑥→⑦→⑨→⑩,总工期22周。
2.根据沉箱立面图及平面图,可知:
隔仓宽:(12-2×0.5-2×0.25)/3=3.5m,
隔仓长:(16-2×0.5-3×0.25)/4=3.5625m;
隔仓高:20-1.5=18.5m
沉箱外轮廓体积:[20×16+(0.5+1.5)×2/2] ×12=3864m³
单座沉箱净方量:3864-3.5×3.5625×18.5×12=1095.9m³
3.浮游稳定最小吃水时,沉箱排开水的力:[16×15+(0.5+1.5)×2÷2]×12×10.25=29766kN
设舱内压载水距离底板高为H米,则沉箱总重:
1095.9×25+42+0.8×24+12×16×0.5+[3.5×3.5625×12×(H-1.5)-0.8]×10.25=29766
解出:H=2.95m
增加浮游稳定,可采取临时压载的措施,以降低重心。
4.
①起爆前应检查抛石层顶面的平整度。
②单药包药量和布设的允许偏差为:单药包药量(kg)允许偏差±5%;药包平面位置允许偏差±α /10, a为药包间距(m);药包悬高(m)允许偏差5%。
③夯沉率宜达到10%~15%,并满足设计要求,未达到设计要求时应进行补夯。
5.
(1)夯沉率检查分别选用水砣、测杆、测深仪等方法。
计算第一层抛填及爆炸夯实夯沉率:
(2)原泥面标高:-32.4m,夯前基床顶标高:-25.1m,夯前基床厚度:-25.1-(-32.4)=7.3m
夯后基床顶标高:-26m
夯沉率=[-25.1-(-26)]/7.3=12.3%>12%,第一层夯实夯沉率满足设计要求
(3)计算第二层抛填及爆炸夯实夯沉率:
夯前基床顶标高:-18.9m,夯前基床厚度:-18.9-(-26)=7.1m
夯后基床顶标高:-19.7m
夯沉率=[-18.9-(-19.7)]/7.1=11.3%<12%,第二层夯实夯沉率不满足设计要求
6.交工验收应由项目单位组织。
本码头单位工程安全和功能检验资料和主要功能项目抽检资料包括:
工程竣工整体尺度测量报告;
建筑物沉降位移观测资料;
结构裂缝检査记录;
工程实体质量抽查检测记录。

关键路径:①→②→③→⑤→⑥→⑦→⑨→⑩,总工期22周。
2.根据沉箱立面图及平面图,可知:
隔仓宽:(12-2×0.5-2×0.25)/3=3.5m,
隔仓长:(16-2×0.5-3×0.25)/4=3.5625m;
隔仓高:20-1.5=18.5m
沉箱外轮廓体积:[20×16+(0.5+1.5)×2/2] ×12=3864m³
单座沉箱净方量:3864-3.5×3.5625×18.5×12=1095.9m³
3.浮游稳定最小吃水时,沉箱排开水的力:[16×15+(0.5+1.5)×2÷2]×12×10.25=29766kN
设舱内压载水距离底板高为H米,则沉箱总重:
1095.9×25+42+0.8×24+12×16×0.5+[3.5×3.5625×12×(H-1.5)-0.8]×10.25=29766
解出:H=2.95m
增加浮游稳定,可采取临时压载的措施,以降低重心。
4.
①起爆前应检查抛石层顶面的平整度。
②单药包药量和布设的允许偏差为:单药包药量(kg)允许偏差±5%;药包平面位置允许偏差±α /10, a为药包间距(m);药包悬高(m)允许偏差5%。
③夯沉率宜达到10%~15%,并满足设计要求,未达到设计要求时应进行补夯。
5.
(1)夯沉率检查分别选用水砣、测杆、测深仪等方法。
计算第一层抛填及爆炸夯实夯沉率:
(2)原泥面标高:-32.4m,夯前基床顶标高:-25.1m,夯前基床厚度:-25.1-(-32.4)=7.3m
夯后基床顶标高:-26m
夯沉率=[-25.1-(-26)]/7.3=12.3%>12%,第一层夯实夯沉率满足设计要求
(3)计算第二层抛填及爆炸夯实夯沉率:
夯前基床顶标高:-18.9m,夯前基床厚度:-18.9-(-26)=7.1m
夯后基床顶标高:-19.7m
夯沉率=[-18.9-(-19.7)]/7.1=11.3%<12%,第二层夯实夯沉率不满足设计要求
6.交工验收应由项目单位组织。
本码头单位工程安全和功能检验资料和主要功能项目抽检资料包括:
工程竣工整体尺度测量报告;
建筑物沉降位移观测资料;
结构裂缝检査记录;
工程实体质量抽查检测记录。
