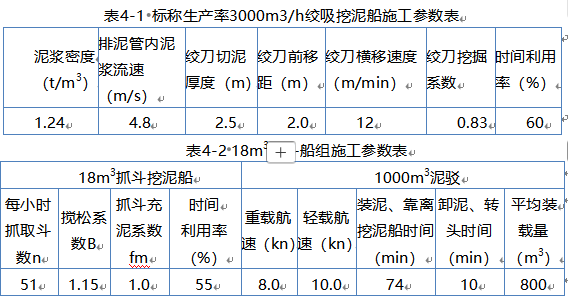

为验证施工船舶投入的合理性,项目部对抛入储砂坑内的土质密度和各施工船的施工参数进行了测定,储砂坑抛填土质密度为1.75t/m3,各船施工参数见表4-1和表4-2。

问题
计算并说明施工单位计划投入的抓斗挖泥船及其配备泥驳数量能否满足绞吸挖泥船连续施工?(不考虑备用泥驳,列出主要计算过程)
(1)挖掘生产率:W1=60K×D×T×v=60×0.83×2.0×2.5×12=2988.00m3/h
(2)泥泵管路吸输生产率:W2=Q×ρ
ρ=(γm-γw)÷(γs-γw)×100%=(1.24-1.025)÷(1.75-1.025)×100%=29.66%
W2=3600×0.4×0.4×3.14×4.8×29.66%=2574.93m3/h
取两者之中较小值2574.93m3/h作为绞吸船的平均生产率。
抓斗船(下方)施工生产率为:W=ncfm÷B=51×18×1.0÷1.15=798.26m3/h
抓斗船日完成(下方)工程量为:24×55%×798.26=10537.03m3
抓斗船日完成储砂坑抛泥工程量:10537.03×1.15×1.03=12481.11m3
绞吸挖泥船日完成工程量为:24×60%×2574.93=37078.99m3
满足绞吸挖泥船施工需要抓斗船组数量为:37078.99÷12481.11=2.97≈3组
每条抓斗船需配备泥驳数量为:
N=[(l1/v1+l2/v2+t0)×B×W]/q1
={[16.4/(10×1.852)+16.4/(8×1.852)+(74+10)/60]×1.15×798.26}/800=3.90≈4艘
因此,能满足绞吸挖泥船连续施工。
你可能感兴趣的试题
最新试题
南方沿海某LNG码头工作平台为高桩墩台结构,墩台平面尺寸为30m×40m,顶标高+6.2m,底标高+4.2m,墩台中有两
某海港集装箱码头,采用沉箱重力式结构,码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.
某航道局承担某港3万吨级航道疏浚工程,采用1艘4500m³耙吸式挖泥船施工。开工前,施工单位和建设单位按同一浚前水深图计
某海港围填造地工程分两期实施,总投资约55亿元,一期工程由围堤和A区吹砂工程组成,二期工程为B区吹砂工程,其中一期工程已
某吹填工程,吹填区面积2.54万m2,吹填总容量2000万m³,分为ABC三个区。A区0.9km2,容量750万m³。B
某施工单位中标一项新建海港疏浚工程,工程内容包括港池与泊位疏浚,疏浚土全部用于吹填造地,疏浚土质为中密中粗砂。施工单位采
某20万吨级单向航道扩建工程。施工单位选用12000m³自航耙吸挖泥船采用单点定位方式将疏浚土全部吹填到码头后方的吹填区
某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高-22.0m,设计底宽250m,设计边坡1:8,航道
航道整治工程,炸礁之后采用抓斗挖泥船清渣。在清理最后一层石渣时,抓斗需挖至-12.3m(理论深度基准面作为起算面,以下同
航道整治工程,采用水上抛枕的方式护底。抛填前测得抛填区泥面高程为-8.4m~-9.6m(理论深度基准面作为起算面,以下同
