港口与航道工程
浅水段导堤采用砂肋软体排和混凝土连锁块软体排:砂肋软体排肋间距1.5m用于堤身27.2m范围 , 砂肋间距0.5m用于堤内侧16.5m宽内的余排。混凝土连锁块单块尺寸为400mm×400mm×160mm,布置为4块/㎡,每片6×9㎡,各片间用预先连好的Φ14mm丙纶绳纵横连接,作为排体织物的压载。混凝土连锁块软体排用于堤外侧16.5m宽内的余排,还用于丁坝的超前护底。
扭王字块共需预制4300块,预制工期100天(仅完成预制即可,不考虑是否能吊运),混凝土预制从支模到拆模需要24h,混凝土预制从支模到吊运需要5d。沉排施工时,施工单位在沉排后及时检测,分析评估排体铺设的施工质量,结果出现一处检测异常区域。施工过程中,水运工程质量安全督查组对施工单位进行了质量安全督查,施工单位按照督查反馈意见和要求,在限期内逐一进行了整改落实。

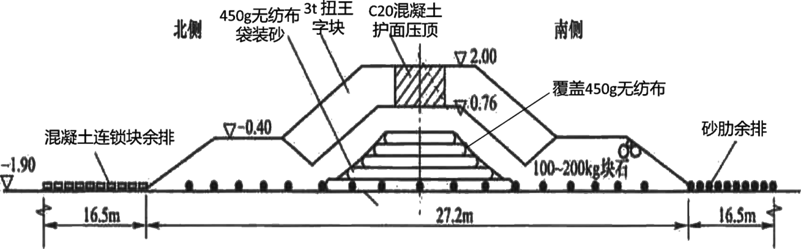

图2-1 南堤一期工程浅水段导堤断面示意图
问题:
1.根据图2-1,绘制南堤一期工程浅水段导堤施工工艺流程图。
2.本工程划分为几个单位工程?应如何划分?南堤一期工程浅水段导堤又应如何划分分部分项工程。
3.计算扭王字块预制的侧模板及底胎数量。
4.项目经理针对软体排检测异常区域,应如何处理?
5.混凝土压顶护面实体质量督查,抽查指标项有哪些?
水上沉砂肋软体排和混凝土连锁块余排→450g无纺布袋装砂堤心→覆盖450g无纺布→抛填100~200kg块石棱体及垫层→安装3t扭王字块护面→C20混凝土护面压顶
2.
本工程共划分9个单位工程。其中丁坝按坐划分为6个单位工程,北堤1个单位工程,南堤深水段半圆体导堤为1个单位工程,浅水段袋装砂导堤为1个单位工程。
南堤一期工程浅水段导堤分部分项划分如下:
护底分部所含分项:混凝土连锁块软体排护底、砂肋软体排护底
堤体分部所含分项:450g无纺布袋装砂堤心、覆盖450g无纺布、抛填100~200kg块石棱体及垫层
坝面分部所含分项:预制3t扭王字块护面、安装3t扭王字块护面、C20混凝土护面压顶
3.
侧模板套数:4300÷100=43套
底胎数量:43×5=215个
4.
对于检测异常的区域,宜由第三方检测机构进行水下探摸、摄影或声呐检测。
5.
混凝土压顶护面实体质量督查,抽查指标项有:厚度、平整度、混凝土强度。
你可能感兴趣的试题
最新试题
南方沿海某LNG码头工作平台为高桩墩台结构,墩台平面尺寸为30m×40m,顶标高+6.2m,底标高+4.2m,墩台中有两

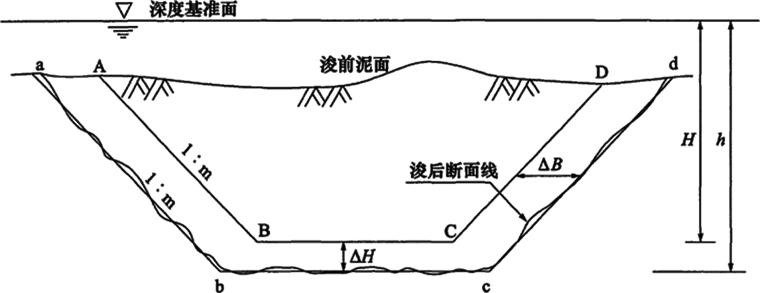

某海港集装箱码头,采用沉箱重力式结构,码头基槽设计开挖断面如下图所示,采用抓斗式挖泥船施工,计算超深值取0.
某航道局承担某港3万吨级航道疏浚工程,采用1艘4500m³耙吸式挖泥船施工。开工前,施工单位和建设单位按同一浚前水深图计
某海港围填造地工程分两期实施,总投资约55亿元,一期工程由围堤和A区吹砂工程组成,二期工程为B区吹砂工程,其中一期工程已
某吹填工程,吹填区面积2.54万m2,吹填总容量2000万m³,分为ABC三个区。A区0.9km2,容量750万m³。B
某施工单位中标一项新建海港疏浚工程,工程内容包括港池与泊位疏浚,疏浚土全部用于吹填造地,疏浚土质为中密中粗砂。施工单位采
某20万吨级单向航道扩建工程。施工单位选用12000m³自航耙吸挖泥船采用单点定位方式将疏浚土全部吹填到码头后方的吹填区
某疏浚公司经过招投标成功承接某海港进港航道疏浚工程。该航道设计底标高-22.0m,设计底宽250m,设计边坡1:8,航道
航道整治工程,炸礁之后采用抓斗挖泥船清渣。在清理最后一层石渣时,抓斗需挖至-12.3m(理论深度基准面作为起算面,以下同
航道整治工程,采用水上抛枕的方式护底。抛填前测得抛填区泥面高程为-8.4m~-9.6m(理论深度基准面作为起算面,以下同
