某工程,实施过程中发生如下事件:

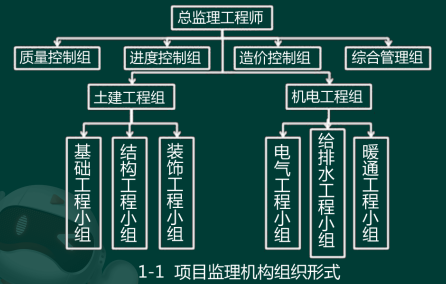

事件1:总监理工程师组建的项目监理机构组织形式如图1-1所示。

事件2:在第一次工地会议上,总监理工程师提出以下两方面要求,一是签发工程暂停令的情形包括:①建设单位要求暂停施工的;②施工单位拒绝项目监理机构管理的;③施工单位采用不适当的施工工艺或施工不当,造成工程质量不合格的。
二是签发监理通知单的情形包括:①施工单位违反工程建设强制性标准的;②施工存在重大质量、安全事故隐患的。
事件3:专业监理工程师编写的深基坑工程监理实施细则主要内容包括:专业工程特点、监理工作方法及措施。
问题:
1、指出图1-1所示项目监理机构组织形式属哪种类型。
2、指出事件2中签发工程暂停令和监理通知单情形的不妥项,并写出正确做法。
3、写出总监理工程师应及时签发工程暂停令的情况。
4、写出事件3中监理实施细则还应包括的内容。

事件2:在第一次工地会议上,总监理工程师提出以下两方面要求,一是签发工程暂停令的情形包括:①建设单位要求暂停施工的;②施工单位拒绝项目监理机构管理的;③施工单位采用不适当的施工工艺或施工不当,造成工程质量不合格的。
二是签发监理通知单的情形包括:①施工单位违反工程建设强制性标准的;②施工存在重大质量、安全事故隐患的。
事件3:专业监理工程师编写的深基坑工程监理实施细则主要内容包括:专业工程特点、监理工作方法及措施。
问题:
1、指出图1-1所示项目监理机构组织形式属哪种类型。
2、指出事件2中签发工程暂停令和监理通知单情形的不妥项,并写出正确做法。
3、写出总监理工程师应及时签发工程暂停令的情况。4、写出事件3中监理实施细则还应包括的内容。
参考答案
暂无
答案解析
1.事件1中,图1-1所示项目监理机构组织形式属直线职能制。
2.事件2中,签发工程暂停令的不妥项有:
第①项。正确做法:建设单位要求暂停施工且工程需要暂停施工的。
第③项。正确做法:项目监理机构应签发监理通知单。
签发监理通知单的不妥项有:
第①项不妥。正确做法:应签发工程暂停令。
第②项不妥。正确做法:应签发工程暂停令。
3.(1)建设单位要求暂停施工且工程需要暂停施工的。
(2)施工单位未经批准擅自施工或拒绝项目监理机构管理的。
(3)施工单位未按审查通过的工程设计文件施工的。
(4)施工单位违反工程建设强制性标准的。
(5)施工存在重大质量、安全事故隐患或发生质量、安全事故的。
4.事件3中,监理实施细则还应包括的内容有:监理工作流程;监理工作要点(或重点)。
2.事件2中,签发工程暂停令的不妥项有:
第①项。正确做法:建设单位要求暂停施工且工程需要暂停施工的。
第③项。正确做法:项目监理机构应签发监理通知单。
签发监理通知单的不妥项有:
第①项不妥。正确做法:应签发工程暂停令。
第②项不妥。正确做法:应签发工程暂停令。
3.(1)建设单位要求暂停施工且工程需要暂停施工的。
(2)施工单位未经批准擅自施工或拒绝项目监理机构管理的。
(3)施工单位未按审查通过的工程设计文件施工的。
(4)施工单位违反工程建设强制性标准的。
(5)施工存在重大质量、安全事故隐患或发生质量、安全事故的。
4.事件3中,监理实施细则还应包括的内容有:监理工作流程;监理工作要点(或重点)。
