背景资料:
建设单位分别与施工单位、监理单位签订了工程施工合同、委托监理合同。签约合同价为2000万元,工期为1年,合同中规定:
(1)预付款为签约合同价的10%。
(2)当施工单位实际完成金额累计达到合同总价的30%时开始分5个月等额扣回预付款。
(3)管理费率取12%(以人、材、机费之和为基数),利润率取7%(以人、材、机费及管理费之和为基数),措施项目费按分部分项工程费的5%计(赶工不计取措施费),规费综合费率取8%(以分部分项工程费、措施项目费及其他项目费之和为基数),税率取9%(以分部分项工程费、措施项目费、其他项目费及规费之和为基数)。
(4)质量保证金为工程结算价款总额的5%,每月按应付工程进度款的5%扣留。工程实施过程中发生如下事件:
事件1:由于不可抗力造成的损失包括修复在建分部分项工程费21万元,进场的工程材料受损损失10万元,现场受伤工人的医药费1万元,施工机具闲置15台班,施工机具损坏损失50万元。
事件2:因在工程实施过程中发生了不可抗力事件,为防止工期延误,建设单位提出了加快进度的要求,施工单位上报了赶工计划及相应的费用。经协商,赶工费不计利润。项目监理机构审查确认赶工费增加人工费、材料费和施工机具使用费合计为21万元。

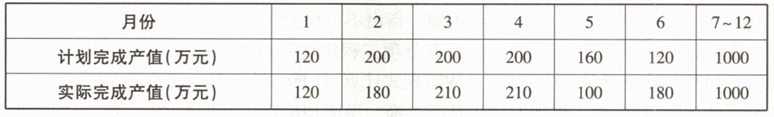

经监理工程师签认的施工单位在各月计划和实际完成的产值如下表所示。
各月计划和实际完成的产值

问题:
1.预付款是多少?预付款起扣点的累计金额和每月应扣预付款各为多少万元?
2.针对事件1,指出建设单位应承担的费用。
3.针对事件2,协商确认赶工费用不计取利润是否妥当?项目监理机构应批准的赶工费用为多少万元?
4.分别计算第2、5个月实际支付的工程价款为多少万元。工程实际造价是多少万元?

参考答案

暂无

答案解析

1.预付款=2000×10%=200万元;
预付款起扣点的累计金额=2000×30%=600万元;每月应扣预付款=200/5=40万元。
2.建设单位应承担的费用:
①修复在建分部分项工程费21万元。
②进场的工程材料受损损失10万元。
3.(1)妥当。
(2)项目监理机构应批准的赶工费=21×(1+12%)×(1+8%)×(1+9%)=27.69万元。
4.(1)第2个月实际完成合同价款180万元,扣回质量保证金=180×5%=9万元,实际支付的工程价款=180-9=171万元。
第5个月实际完成合同价款100万元,扣留质量保证金=100×5%=5万元,应扣回的预付款为40万元,实际支付的工程价款=100-5-40=55万元。
(2)工程实际造价=120+180+210+210+100+180+1000=2000万元。

你可能感兴趣的试题

1 背景资料:
某酒店工程,建筑面积28700m²,地下1层、地上15层,现浇筑混凝土框架结构。
建设单位依法进行招标,投标报价执行《建设工程工程量清单计价规范》。共有甲、乙、丙等8家单位参加了工程投标。经过公开开标、评标,最终确定甲施工单位中标。建设单位与甲施工单位按照《建设工程施工合同(示范文本)》签订了施工总承包合同。
合同部分条款约定如下:①本工程合同工期为549天;②本工程采用综合单价计价模式;③包括安全文明施工费的措施费包干使用;④因建设单位责任引起的工程实体设计变更发生的费用予以调整;⑤工程预付款比例为10%(扣除暂列金额)。
工程投标及施工过程中,发生了下列事件:
事件1:在投标过程中,乙施工单位在自行投标总价基础上下浮5%进行报价。评标小组经过认真核算,认为乙施工单位报价中的实际费用不符合《建设工程工程量清单计价规范》中不可作为竞争性费用条款的规定而给予废标处理。
事件2:甲施工单位投标报价书的情况如下。
(1)土石方工程量为650m³,定额单价人工费为8.40元/m³、材料费为12.00元/m³、机械费为1.60元/m³。
(2)分部分项工程量清单合价为8200万元,措施费项目清单合价为360万元,暂列金额为50万元,其他项目清单合价为120万元,总包服务费为30万元,企业管理费率为15%,利润率为5%,规费综合费率为2.6%,税金费率为3.41%。
事件3:总监理工程师根据验收记录分析,对某部位隐蔽工程的质量有怀疑,随即指令甲施工单位暂停施工,并要求剥离检验。该部位隐蔽工程已经过专业监理工程师验收,甲施工单位称:若剥离检验,监理单位需赔偿由此造成的损失并相应延长工期。
事件4:甲施工单位加强对劳务分包单位的日常管理,坚持开展劳务实名制管理工作。
事件5:在基坑施工中,由于正值雨季,施工现场的排水费用比中标价中的费用超出3万元。甲施工单位及时向建设单位提出了签证要求,建设单位不予支持。对此,甲施工单位向建设单位提交了索赔报告。
问题:
1.事件1中,评标小组的做法是否正确?指出不可作为竞争性费用的项目分别是什么。
2.事件2中,甲施工单位所报的土石方分项工程综合单价是多少元/m³?中标造价是多少万元?工程预付款金额是多少万元?(均需列式计算,计算结果保留2位小数)
3.事件3中,总监理工程师的做法是否正确?说明理由。试分析剥离检验的可能结果及总监理工程师相应的处理方法。
4.事件4中,按照劳务实名制管理要求,在劳务分包单位进场时,甲施工单位应要求劳务分包单位提交哪些资料进行备案?
5.事件5中,甲施工单位的索赔是否成立?说明理由。
2 背景资料:
某设计使用年限为50年的普通住宅建筑工程,实施过程中发生如下事件:
事件1:建设单位要求招标代理机构做好以下工作:
(1)为保证招标工作顺利进行,指导投标人做好投标文件。
(2)最高投标限价为3800万元,为保证工程质量,规定投标人的投标报价不得低于最高投标限价的75%,即不低于3800×75%=2850万元。
(3)为保证投标人不少于3家,对开标前已提交投标文件而又要求撤回的投标人,其投标保证金不予退还。
事件2:工程开工后不久,施工单位项目经理与施工单位解除劳动合同后离职,致使施工现场的实际管理工作由项目副经理负责。
事件3:建筑幕墙安装工程施工前,建设单位要求项目监理机构认真审查施工单位报送的专项施工方案,符合要求的,由专业监理工程师签字后报建设单位。
事件4:工程竣工验收前,施工单位提交的工程质量保修书中确定的保修期限如下:(1)地基基础工程为30年;(2)屋面防水工程为2年;(3)供热系统为2年;(4)装修工程为5年。
问题:
1.指出事件1中建设单位向招标代理机构提出的各项要求是否妥当,并说明理由。
2.针对事件2,项目监理机构和建设单位应如何处置?
3.事件3中,建设单位要求是否妥当?并说明理由。专项施工方案审查的基本内容包括哪些?
4.针对事件4,逐条指出施工单位确定的保修期限是否妥当,并说明理由。
3 背景资料:
某工程,建设单位与甲施工单位按照《建设工程施工合同(示范文本)》签订了施工合同。经建设单位同意,甲施工单位选择了乙施工单位作为分包单位。在合同履行中,发生如下事件:
事件1:在合同约定的工程开工日前,建设单位收到甲施工单位报送的“工程开工报审表”后,考虑到施工许可证已获政府主管部门批准且甲施工单位的施工机具和施工人员已经进场,便审核签认了“工程开工报审表”并通知了项目监理机构。
事件2:在施工过程中,甲施工单位的资金出现困难,无法按分包合同约定支付乙施工单位的工程款。乙施工单位向项目监理机构提出了支付申请。项目监理机构受理并征得建设单位同意后,随即向乙施工单位签发了付款凭证。
事件3:专业监理工程师在巡视中发现,乙施工单位施工的某部位未按照已经审批过的超过一定规模的危险性较大工程的施工方案施工,专业监理工程师随即向甲施工单位签发了整改通知。甲施工单位回函称,建设单位已直接向乙施工单位付款,因而本单位对乙施工单位施工的工程不再承担责任。
事件4:总监理工程师巡视时发现施工单位未及时安排报检测量放线成果、施工单位现场试验室有关资料。施工单位回复:已经报送了水准点的保护措施,试验室是在建设管理部门备案的有资质试验室,所以没有报送有关资料。
事件5:甲施工单位向建设单位提交了工程竣工验收报告后,建设单位于2023年9月20日组织勘察、设计、施工、监理等单位竣工验收,验收通过,各单位分别签署了质量合格文件。建设单位于2024年3月办理了工程竣工备案。因使用需要,建设单位于2023年10月初要求乙施工单位按其示意图在已验收合格的承重墙上开车库门洞,并于2023年10月底正式将该工程投入使用。2024年2月该工程给排水管道大量漏水,经监理单位组织检查,确认是由开车库门洞施工时破坏了承重结构所致。建设单位认为工程还在保修期,要求甲施工单位无偿修理。建设行政主管部门对责任单位进行了处罚。
问题:
1.指出事件1中建设单位做法的不妥之处,并说明理由。
2.指出事件2中项目监理机构做法的不妥之处,并说明理由。
3.事件3中,甲施工单位的说法是否正确?说明理由。
4.监理单位对施工单位测量放线结果及保护措施应检查、复核哪些?试验室检查包括哪些内容?
5.指出事件5中建设单位做法的不妥之处,并说明理由。
