单选题 公路工程
2026-08-19

无机结合料稳定材料组成设计包括四部分工作:①施工参数确定;②目标配合比设计;③原材料检验;④生产配比设计,其正确的设计流程是(  )

A.①-③-④-②
B. ①-②-③-④
C. ③-②-④-①
D. ③-④-②-①

参考答案

C

答案解析

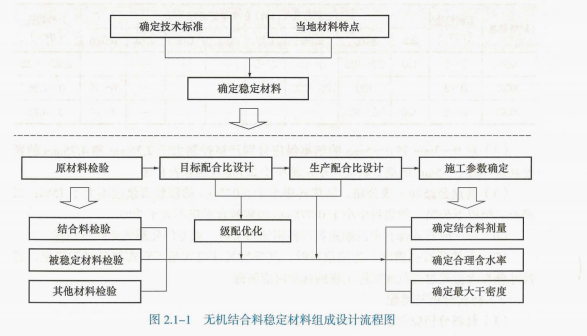

C选项正确,正确的设计流程是:③原材料检验→②目标配合比设计→④生产配比设计→①施工参数确定
[|||][|||][|||][|||][|||]

你可能感兴趣的试题

A.机械设备旁
B. 材料堆放处
C. 场内
D. 加工成品区
A.表面质量
A.表面质量
B.运输方式
B.运输方式
C.直径偏差
C.直径偏差
D.单价
D.单价
E.力学性能试验
E.力学性能试验
3 背景资料
某山区二级公路工程,起讫桩号为K16+100~K28+600,其中K17+300~K17+900为硬质石方段,其半填半挖路基横断面示意图如图1-1所示,业主与承包人参照《公路工程标准施工招标文件》通用及专用合同条款签订了施工合同,合同中约定,人工工日单价110元/工日,人员窝工、机械闲置补偿按其单价的65%计取,除税费外企业管理费、利润等综合费率为25%(以直接费为计算基数)。

事件二:承包人编制了路基工程施工方案,其中路基施工工序图如图1-2所示。
部分施工技术要点如下:
(1)石质路床欠挖部分应予凿除,超挖部分应采用强度高的砂砾、碎石进行找平处理,路床底面有地下水,简单排水后继续施工。
(2)填石路堤岩性相差较大的填料应分层或分段填筑,压实机械选用自重不小于18t的振动压路机。部分路段需利用细粒土回填,细粒土填土层应直接填筑在填石路堤顶面。
施工过程中发生以下事件:
事件一:针对石质路基结合项目整体情况,承包人拟采用多种爆破开挖方式,如硐室爆破、光面爆破、预裂爆破、延时爆破、静态爆破。现场勘查发现K17+900坡面附近有一座电塔,经专家论证,K17+900前后60m路段不允许采用炸药爆破开挖。

事件三:路基工程施工过程中,遇到了季节性大雨,持续5天后变成30年一遇特大暴雨,暴雨引发了某段路基山体滑坡。经监理人和承包人共同核实,造成以下损失:
(1)因季节性大雨停工5天,共造成人工窝工100工日、机械闲置35台班。
(2)因暴雨及山体滑坡导致停工8天,共造成人工窝工120工日、机械闲置40台班,现场修复工作共消耗人工40工日,机械15台班。
以上机械平均台班单价为1200元/台班,事件发生后,承包人按规定的程序提出了工期索赔和除税费外的费用索赔。
【问题】

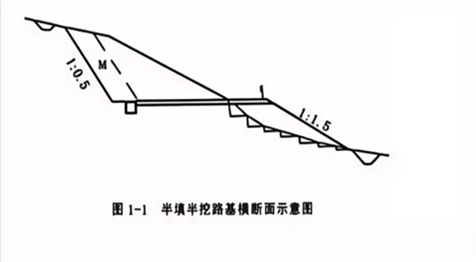

1.结合事件一和图1-1,答出一般情况下M区域适宜的石方爆破方式,分别答出受电塔影响路段适宜的石方爆破方式和其炮孔内应填入的材料名称。

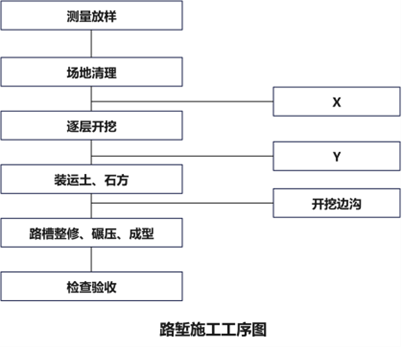

2.分别答出图1-2中施工工序X、Y的名称。
3.指出事件二中施工技术要点的两处错误,并改正。
4.事件三中,承包人可向业主索赔工期多少天?由于暴雨及山体滑坡导致人工窝工。机械闲置,承包人可向业主索赔费用多少元?针对现场修复工作,承包人可获得费用补偿多少元?(计算结果保留整数)
