(二)背景资料

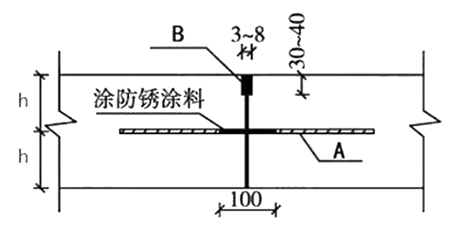

某高速公路 C30 水泥混凝土路面,面板厚 250mm,水稳碎石基层厚 240mm,级配碎石底基层厚 200mm。面层施工设置了纵向施工缝,如图 2 所示:

 图 2 纵向施工缝构造(尺寸单位:mm)
事件一:K1+000~K1+450 为全石质路堑,施工单位采用开挖路槽,路槽开挖完直接施工路面。
事件二:水泥混凝土路面采用滑模摊铺,施工存在如下做法:
(1)布料机与摊铺机之间的施工距离宜为 5~10m,气温高时,采用较大值。
(2)振捣频率宜根据板厚、混凝土工作性、摊铺速度确定。
(3)当拌合物稠度发生变化时,宜先采取改变摊铺速度的措施,后采取调振捣频率的措施。
(4)摊铺面层上出现发亮的砂浆条带时,应检查振捣棒位置是否异常。
事件三:施工单位在路堑边坡的施工中,认为高路堑边坡可以不进行监测,在四级边坡开挖完成后一次进行防护。督导组在检查过程中,及时叫停,指出是建设单位、监理单位的失职,并进行了处罚,同时发现仅进行了总体风险评估,风险评估等级为C级。
问题:
1.请写出图中构件 A 和材料 B 的名称。
2.计算面层中构件 B 中心线到基层顶面的距离 h(结果保留整数,单位:mm)。
3.计算路槽开挖的深度。(结果保留整数,单位:mm)
4.逐条判断事件二中的施工做法是否正确,若不正确请写出正确内容。
5.对事件三中施工单位的错误做法进行改正,C 级是什么风险等级?高边坡还应该进行的风险评估是什么?

参考答案

暂无

答案解析

1.A:拉杆(2分);B:填缝料(2分)
2.h=250/2=125mm(2分)
3.路槽开挖的深度:250+240+200=690mm(2分)
4.(1)不正确。(1分)改正:布料机与摊铺机之间的施工距离为 5~10m,气温高时,采用较小值。(1分)
(2)正确。(1分)
(3)不正确。(1分)改正:当拌合物稠度发生变化时,宜先采取调振捣频率的措施,后采取改变摊铺速度的措施。(2分)
(4)正确。(1分)
5.(1)改正:应开挖一级防护一级。(或逐级开挖、逐级防护)(2分)
(2)C:Ⅲ级。
(3)专项风险评估。(2分)

你可能感兴趣的试题

2 (四)背景资料
悬臂浇筑中跨合龙流程图:吊架及模板安装→C→普通钢筋及预应力管道安装→D→解除连续梁墩顶临时固结,完成体系转换→浇筑合龙段混凝土→预应力施工→拆除模板及吊架。

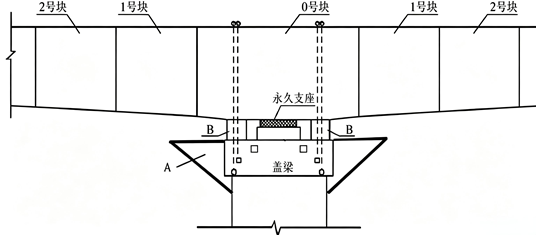

图 4 悬臂浇筑中跨合龙结构示意图
两区三场,给了办公区,预制场。满足(E)、实用、环保的要求,以工作方便为原则,具备的四通条件。
悬臂浇筑梁的实测项目:混凝土强度、轴线偏位、顶面高程、合龙后同跨对称点高程差、顶面横坡、相邻梁段间错台。
事件一:
①主要受力钢筋应采用焊接连接。主钢筋焊接接头受拉区,配置在接头长度区段内的受力钢筋,其接头截面面积占总截面面积的百分率不大于50%。
②预应力管道与普通钢筋重叠时,应移动普通钢筋。
③锚具、夹具和连接器进场时,应进行外观检查、尺寸检验、伸长量检验、静载锚固性能试验。
④挂篮在浇筑混凝土状态和行走时的抗滑移安全系数、锚固系统的安全系数、斜拉水平限位系统的安全系数及上水平限位的安全系数均不应小于2。
事件二:组成应急小组成员,成立编制工作小组由项目或合同段主要负责人牵头,技术负责人参与,由安全、工程技术、设备、物资、财务、计划合同等相关部门人员组成。项目综合应急预案还应与本单位的上级部门,项目属地负有安全生产监督管理职责的交通运输管理部门和应急管理部门等相关单位的应急预案相衔接,合同段施工专项应急预案应与( )单位的应急预案相衔接。
①施工单位负责人为公路工程施工合同段安全生产管理的第一责任人,对落实带班生产制度负全面领导责任。
②公路工程施工合同段项目经理部,应根据项目施工特点,建立项目负责人施工现场轮流带班生产制度,项目负责人在现场蹲点带班。
③项目负责人因其他事务不能带班生产时,项目经理应指定其他项目负责人承担其带班工作,并提前向项目建设单位报备。
问题:
1.写出图中 A、B 名称。
2.补充悬臂浇筑流程中 C 和 D 内容。
3.补充两区三场。
4.写出 E 内容,补充四通的其他内容。
5.补充悬臂浇筑实测项目的漏项。混凝土强度检测合格率 90%,顶面高程检测合格率 89%,分别判断是否合格。逐条判断技术要点的正误,错误的请改正。
6.项目经理带班制度除了蹲点还有哪种方式?组成应急小组成员除了项目技术负责人外还需要有哪些负责人?应与哪个单位相衔接。指出哪 2 条错误,并改正。
3 (五)背景资料
某施工单位中标某高速公路工程,并参照《公路工程标准施工招标文件》通用及专用合同条款与建设单位签定了合同。合同中约定:人工单价 120 元/工日,人工窝工费、机械闲置补偿费均按其单价的 60%计算,除税费外,企业管理费、利润等综合费率为 25%(以直接费为计算基数)。该工程路面结构自上而下依次为:4cm SMA-13 沥青表面层、6cm AC-20 沥青中面层、10cm ATB-25 下面层、36cm 水稳基层、18cm 水稳底基层。

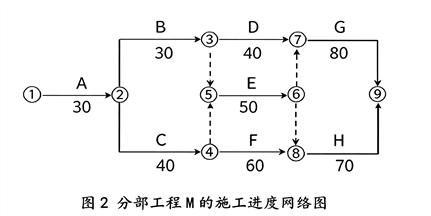

工程开工前,施工单位编制了该工程的施工组织设计,其中路基的分部工程 M 的施工进度网络图如图 5 所示:

施工过程中发生如下事件:
事件一:分部工程 M 施工中,出现了以下情形:
(1)A 工作施工中,因施工现场挖出大量古铜钱,文物行政部门进行了考古发掘。经监理、施工单位共同核实:考古造成 A 停工 10 天,人工窝工 150 工日,机械闲置 20 台班(机械台班单价 1500 元/台班),施工单位配合考古发掘用工共计 80 工日。
(2)D 工作施工中,建设单位要求施工单位对其构件进行破坏性试验,经监理、施工单位共同核实,该试验使施工单位增加直接费 3 万元,同时使 D 工作停滞 10 天,人工窝工费 120/工日。
上述情形出现后施工单位提出了索赔。
事件二:由于本工程碎石使用量大,所以采取甲、乙两家单位供货,供货比例分别是 60%、40%。

甲、乙两家单位供货价格表(乙方没有)
事件三,关于水稳的施工工艺如下:
(1)应从拌合厂取料,每隔 2h 测定一次含水率,每隔 4h 测定一次结合料的剂量。
(2)对无法使用机械摊铺的超宽路段,应采用人工同步摊铺、修整,并同时碾压成型。
(3)在碾压过程中出现软弹现象时,增加碾压频率。
(4)存在纵向接缝时,纵缝应斜接。
无机结合料稳定材料层碾压完成并经压实度检查合格后,应及时养护。无机结合料稳定材料的养护期宜不少于 7d。养护可采取洒水养护、土工布覆盖养护、草帘覆盖养护等方式。
问题
1.确定本工程关键线路和计算工期。(用 A→B→C 表示)
2.事件一中分别判断 A 和 D 工作的工期和费用是否能够索赔(若能索赔,分别计算出索赔工期和索赔费用)(费用单位:元,工期单位:天。结果保留整数)。
3.计算碎石采购加权平均预算单价。(单位:元/t,结果保留两位小数)
4.逐条判断技术要点正误,错误的请改正。
5 补充养护方式。
