全部题库 / 公路工程 / 试题详情
单选题 公路工程
2026-08-19

在预制梁场内,消防保卫牌应设置在(  )

A.机械设备旁
B. 材料堆放处
C. 场内
D. 加工成品区

参考答案

C

答案解析

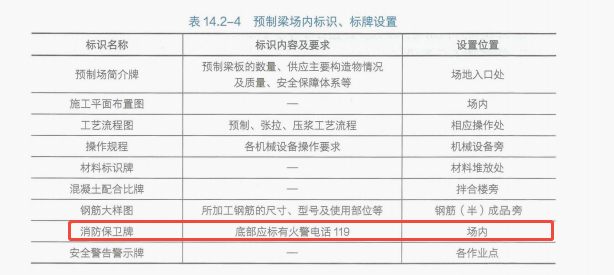

C选项正确,如下图所示:
[|||][|||][|||][|||][|||]

你可能感兴趣的试题

A.表面质量
A.表面质量
B.运输方式
B.运输方式
C.直径偏差
C.直径偏差
D.单价
D.单价
E.力学性能试验
E.力学性能试验
2 背景资料
某山区二级公路工程,起讫桩号为K16+100~K28+600,其中K17+300~K17+900为硬质石方段,其半填半挖路基横断面示意图如图1-1所示,业主与承包人参照《公路工程标准施工招标文件》通用及专用合同条款签订了施工合同,合同中约定,人工工日单价110元/工日,人员窝工、机械闲置补偿按其单价的65%计取,除税费外企业管理费、利润等综合费率为25%(以直接费为计算基数)。

事件二:承包人编制了路基工程施工方案,其中路基施工工序图如图1-2所示。
部分施工技术要点如下:
(1)石质路床欠挖部分应予凿除,超挖部分应采用强度高的砂砾、碎石进行找平处理,路床底面有地下水,简单排水后继续施工。
(2)填石路堤岩性相差较大的填料应分层或分段填筑,压实机械选用自重不小于18t的振动压路机。部分路段需利用细粒土回填,细粒土填土层应直接填筑在填石路堤顶面。
施工过程中发生以下事件:
事件一:针对石质路基结合项目整体情况,承包人拟采用多种爆破开挖方式,如硐室爆破、光面爆破、预裂爆破、延时爆破、静态爆破。现场勘查发现K17+900坡面附近有一座电塔,经专家论证,K17+900前后60m路段不允许采用炸药爆破开挖。

事件三:路基工程施工过程中,遇到了季节性大雨,持续5天后变成30年一遇特大暴雨,暴雨引发了某段路基山体滑坡。经监理人和承包人共同核实,造成以下损失:
(1)因季节性大雨停工5天,共造成人工窝工100工日、机械闲置35台班。
(2)因暴雨及山体滑坡导致停工8天,共造成人工窝工120工日、机械闲置40台班,现场修复工作共消耗人工40工日,机械15台班。
以上机械平均台班单价为1200元/台班,事件发生后,承包人按规定的程序提出了工期索赔和除税费外的费用索赔。
【问题】
1.结合事件一和图1-1,答出一般情况下M区域适宜的石方爆破方式,分别答出受电塔影响路段适宜的石方爆破方式和其炮孔内应填入的材料名称。
2.分别答出图1-2中施工工序X、Y的名称。
3.指出事件二中施工技术要点的两处错误,并改正。
4.事件三中,承包人可向业主索赔工期多少天?由于暴雨及山体滑坡导致人工窝工。机械闲置,承包人可向业主索赔费用多少元?针对现场修复工作,承包人可获得费用补偿多少元?(计算结果保留整数)
3 背景资料
某二级公路建成通车5年后,沥青混凝土路面表面出现了A、B及坑槽等类型的病害,路面病害示意图如图2所示。经路面技术状况调查与检测评估,最终确定采用现场热再生的重铺再生方案进行处治,由某施工单位负责实施。

(图中可见标注的路面结构层:上面层、中面层、基层,以及病害A的示意图)
施工过程中发生以下事件:
事件一:针对现场热再生的重铺再生方案,施工单位制定了以下技术要求:
(1)重铺再生前应对原路面进行取样检测分析。
(2)加热软化路面时,应根据气温、风速、风向、路表湿度以及混合料配合比,调整加热机的工作状态,保证路面的加热温度。
(3)沥青再生剂应在旧沥青混凝土路面加热、翻松、旧料收集之前喷洒。
(4)加铺罩面时,新沥青混合料由自卸汽车卸入集料斗内,由输运机将混合料运送到前面的摊铺装置。
事件二:工程完工后,相关单位根据《公路工程竣(交)工验收办法实施细则》中的竣(交)工验收依据,按程序进行了交工验收,部分验收依据如下:①批准的项目建议书、工程可行性研究报告;②批准的工程初步设计、施工图设计及设计变更文件;③行政主管部门的有关批复、批示文件;④公路工程技术标准、规范、规程及国家有关部门的相关规定。
交工验收时,C单位完成了施工单位当年的年度履约行为评价。施工单位信用评价的其他两项评价内容也分别由相应的招标人和交通运输主管部门进行了评价。最终,该施工单位在项目所在省份的年度信用综合评价得分为85分。
【问题】
1.分别答出图2中A型、B型路面病害的名称。(4分)
2.逐条判断事件一中技术要求是否正确,若不正确答出正确技术要求。(7分)
3.补充事件二中未列出的两项验收依据(4分)。
4.答出事件二中C单位的名称。施工单位信用评价的其他两项评价内容是什么?(3分)
5.根据该施工单位的年度信用综合评价得分,判断其信用评价等级。
