多选题 公路工程
2026-08-19

每批钢绞线应分批验收,验收时除对其质量证明书、包装、标志和规格等进行检查外,还应进行()试验。

A.表面质量
A.表面质量
B.运输方式
B.运输方式
C.直径偏差
C.直径偏差
D.单价
D.单价
E.力学性能试验
E.力学性能试验

参考答案

A,C,E

答案解析

钢绞线:分批检验时每批质量应不大于60t,检验应从每批钢绞线中任取3盘, 从每盘所选的钢绞线端部正常部位截取一组试样进行表面质量、直径偏差和力学性能试验。如每批少于3盘,则应逐盘取样进行上述试验。试验结果如有一项不合格时,则不合格盘报废,再从该批未试验过的钢绞线中取双倍数量的试样进行该不合格项的复验; 如仍有一项不合格,则该批钢绞线为不合格。

你可能感兴趣的试题

1 背景资料
某山区二级公路工程,起讫桩号为K16+100~K28+600,其中K17+300~K17+900为硬质石方段,其半填半挖路基横断面示意图如图1-1所示,业主与承包人参照《公路工程标准施工招标文件》通用及专用合同条款签订了施工合同,合同中约定,人工工日单价110元/工日,人员窝工、机械闲置补偿按其单价的65%计取,除税费外企业管理费、利润等综合费率为25%(以直接费为计算基数)。

事件二:承包人编制了路基工程施工方案,其中路基施工工序图如图1-2所示。
部分施工技术要点如下:
(1)石质路床欠挖部分应予凿除,超挖部分应采用强度高的砂砾、碎石进行找平处理,路床底面有地下水,简单排水后继续施工。
(2)填石路堤岩性相差较大的填料应分层或分段填筑,压实机械选用自重不小于18t的振动压路机。部分路段需利用细粒土回填,细粒土填土层应直接填筑在填石路堤顶面。
施工过程中发生以下事件:
事件一:针对石质路基结合项目整体情况,承包人拟采用多种爆破开挖方式,如硐室爆破、光面爆破、预裂爆破、延时爆破、静态爆破。现场勘查发现K17+900坡面附近有一座电塔,经专家论证,K17+900前后60m路段不允许采用炸药爆破开挖。

事件三:路基工程施工过程中,遇到了季节性大雨,持续5天后变成30年一遇特大暴雨,暴雨引发了某段路基山体滑坡。经监理人和承包人共同核实,造成以下损失:
(1)因季节性大雨停工5天,共造成人工窝工100工日、机械闲置35台班。
(2)因暴雨及山体滑坡导致停工8天,共造成人工窝工120工日、机械闲置40台班,现场修复工作共消耗人工40工日,机械15台班。
以上机械平均台班单价为1200元/台班,事件发生后,承包人按规定的程序提出了工期索赔和除税费外的费用索赔。
【问题】
1.结合事件一和图1-1,答出一般情况下M区域适宜的石方爆破方式,分别答出受电塔影响路段适宜的石方爆破方式和其炮孔内应填入的材料名称。
2.分别答出图1-2中施工工序X、Y的名称。
3.指出事件二中施工技术要点的两处错误,并改正。
4.事件三中,承包人可向业主索赔工期多少天?由于暴雨及山体滑坡导致人工窝工。机械闲置,承包人可向业主索赔费用多少元?针对现场修复工作,承包人可获得费用补偿多少元?(计算结果保留整数)
2 背景资料

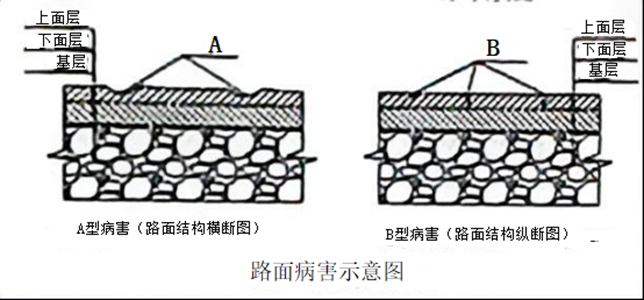

某二级公路建成通车5年后,沥青混凝土路面表面出现了A、B及坑槽等类型的病害,路面病害示意图如图2所示。经路面技术状况调查与检测评估,最终确定采用现场热再生的重铺再生方案进行处治,由某施工单位负责实施。

(图中可见标注的路面结构层:上面层、中面层、基层,以及病害A的示意图)
施工过程中发生以下事件:
事件一:针对现场热再生的重铺再生方案,施工单位制定了以下技术要求:
(1)重铺再生前应对原路面进行取样检测分析。
(2)加热软化路面时,应根据气温、风速、风向、路表湿度以及混合料配合比,调整加热机的工作状态,保证路面的加热温度。
(3)沥青再生剂应在旧沥青混凝土路面加热、翻松、旧料收集之前喷洒。
(4)加铺罩面时,新沥青混合料由自卸汽车卸入集料斗内,由输运机将混合料运送到前面的摊铺装置。
事件二:工程完工后,相关单位根据《公路工程竣(交)工验收办法实施细则》中的竣(交)工验收依据,按程序进行了交工验收,部分验收依据如下:①批准的项目建议书、工程可行性研究报告;②批准的工程初步设计、施工图设计及设计变更文件;③行政主管部门的有关批复、批示文件;④公路工程技术标准、规范、规程及国家有关部门的相关规定。
交工验收时,C单位完成了施工单位当年的年度履约行为评价。施工单位信用评价的其他两项评价内容也分别由相应的招标人和交通运输主管部门进行了评价。最终,该施工单位在项目所在省份的年度信用综合评价得分为85分。
【问题】
1.分别答出图2中A型、B型路面病害的名称。(4分)
2.逐条判断事件一中技术要求是否正确,若不正确答出正确技术要求。(7分)
3.补充事件二中未列出的两项验收依据(4分)。
4.答出事件二中C单位的名称。施工单位信用评价的其他两项评价内容是什么?(3分)
5.根据该施工单位的年度信用综合评价得分,判断其信用评价等级。
3 背景资料:
某公司中标一座跨河桥梁,该桥跨河部分总长101.5m,上部结构30m+41.5m+30m三跨预应力混凝土连续箱梁,采用支架现浇法施工。

为满足河道18m宽通航要求,跨河中间部分采用贝雷梁-碗扣组合支架形式搭设门洞;其余部分均采用满堂式碗扣支架(见下图),采用筑岛围堰。

项目部制定了相关施工专项方案,并对支架结构进行验算。对原地基进行压实处理后作为支架基础,支架施工前,对支架进行预压,支架搭设时,施工预拱度应考虑下列因素:
①模板、支架承受施工荷载引起的弹性变形;
②支架地基在受载后的沉降变形。
针对承台大体积混凝土施工中,采取分层、分块浇筑。施工硅酸盐混凝土分块浇筑时,块与块之间的竖向接缝面平行于结构物的长边;在混凝土浇筑完12h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。
梁体浇筑后进行了预应力的张拉,然后按要求拆除支架。拆除过程中发生支架倒塌,导致工程直接经济损失145万元。
问题:
1、写出1、2、3的名称,并说明支架应验算的内容?
2、本工程搭设的门洞应采取哪些安全防护措施?
3、除了背景资料考虑的支架预拱度因素外,还应考虑哪些因素?
4 、指出承台大体积混凝土浇筑及养护的不妥之处,并说明正确做法。
5、根据背景资料,该桥梁需编制哪些专项方案?
6 、根据交通部颁布的《公路工程质量事故等级划分和报告制度》,背景中支架倒塌事故属于什么等级?说明理由。
