简答题 公路工程
2026-08-07

【背景】

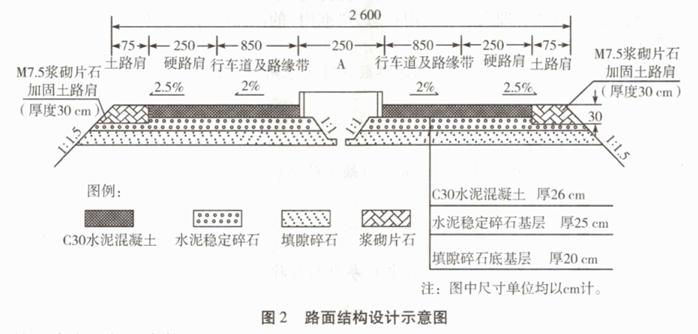

某施工单位在北方平原地区承建了一段长22km的双向四车道高速公路的路基、路面工程,该工程路面结构设计示意图如图2所示。

施工中发生如下事件。
事件1:施工单位进场后采用活动板房自建驻地项目部,驻地生活用房建设时充分考虑以人为本的理念。驻地办公用房面积考虑了下列各个部(或室)的要求:项目经理室(书记办公室)、项目副经理办公室、各职能部门办公室(质检部、合同部、技术部、财务部、安全部等)、综合办公室、医务室、保安室、档案资料室、打印复印室。

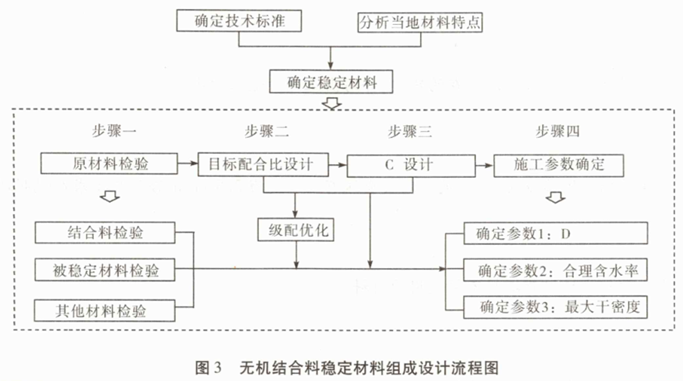

事件2:施工单位在基层施工前,进行了混合料组成设计,其中,路面基层无机结合料稳定材料组成设计流程图如图3所示。

事件3:施工单位选取了200m长度的路基试验段,用粗颗粒土进行填筑。质量检测采用灌砂法测定压实度;填筑过程中采用核子密度湿度仪法检测压实度;用重型击实试验法测定最佳含水率。通过试验段总结压实工艺主要压实参数包括机械组合、压实机械规格、最佳含水率及碾压时含水率范围。
事件4:施工单位工地试验室针对现场材料试验、设备管理做了以下工作。
(1)工地试验室将超出母体检测机构授权范围的试验检测项目和参数进行了外委,并向项目监理单位报备。
(2)该项目的施工单位、监理单位将外委试验委托给同一家检测机构进行检测。
(3)工地试验室设备管理人员将使用状态为“准用”的仪器用“绿”色标签进行标识。
【问题】
1.写出图2中A的名称及图3中确定参数3时可采用的试验方法。
2.补充事件1中驻地办公用房面积考虑时缺少的部(或室)。
3.写出图3步骤三中C设计、步骤四中D参数的名称。
4.补充事件3中主要压实参数。
5.逐条判断事件4中的工地试验室相关工作的做法是否正确。若不正确,写出正确做法。

参考答案

暂无

答案解析

1.A是中央分隔带;确定最大干密度时宜采用重型击实方法,也可采用振动压实方法。
2.驻地办公用房面积考虑时缺少的部(或室):项目总工程师办公室、试验室、会议室、物资部、计划部。
3.C设计:生产配合比设计;D参数:结合料剂量。
【知识点拨】无机结合料稳定材料组成设计应包
括原材料检验、混合料的目标配合比设计、混合料的生产配合比设计和施工参数确定四部分。其中,施工参数确定应包括下列技术内容:(1)确定施工中结合料的剂量。(2)确定施工合理含水率及最大干密度。(3)验证混合料强度技术指标。
4.主要压实参数还有碾压速度、碾压遍数、松铺厚度。
5.第(1)条不正确。正确做法:外委试验应向项目建设单位报备。
第(2)条不正确。正确做法:该项目的施工单位、监理单位不得将外委试验委托给同一家检测机构进行检测。
第(3)条不正确。正确做法:工地试验室设备管理人员应将使用状态为“准用”的仪器用“黄”色标签进行标识。
【知识点拨】工地试验室应加强外委试验管理,超出母体检测机构授权范围的试验检测项目和参数应进行外委,外委试验应向项目建设单位报备。接受外委试验的检测机构应取得《公路水运工程试验检测机构等级证书》(含相应参数)、通过计量认证(含相应参数)且上年度信用等级为B级及以上。工地试验室应将接受外委试验的检测机构的有关证书复印件存档备查。外委试验取样、送样过程应进行见证。工地试验室应对外委试验结果进行确认。工程建设项目的同一合同段中的施工、监理单位和检测机构不得将外委试验委托给同一家检测机构。工地试验室仪器设备应实施标志管理,分为管理状态标志和使用状态标志。管理状态标志包括设备名称、编号、生产厂商、型号、操作人员和保管人员等信息;使用状态标志分为“合格”(绿色)、“准用”(黄色)、“停用”(红色)。

你可能感兴趣的试题

1 【背景】
甲路桥公司承包了一座9m×30m的C50预应力混凝土简支T型梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用挖孔灌注桩。由于工期较紧,甲路桥公司经业主和监理同意将挖孔桩施工分包给某桩基施工单位,双方签订了分包合同,合同中规定了双方在安全生产管理方面的权利和义务。
大桥所用T梁采用后张法预制施工,桥位处有一大块空地可作为预制场。在预制施工中,施工单位投入了诸如测量工、试验工、混凝土工、钢筋工、电工等技术工种,制订了如下的主要施工组织要求:
(1)人工清表后,对预制场地整平压实,完善排水系统,预制台座均设置反拱。
(2)模板采用定型钢模板,所有模板均需试拼。
(3)混凝土浇筑时,先浇肋板再浇翼缘。
(4)为保证工期,每片梁在混凝土浇筑3天后必须进行张拉作业。
(5)张拉时,按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,张拉到设计应力相应油表刻度时立即锚固。
(6)拆除张拉设备,将孔道冲洗干净,吹除积水,尽早压注水泥浆。
【问题】
1.简述分包合同中,甲路桥公司与桩基分包单位之间的安全生产责任关系。
2.逐条判断T梁预制施工组织要求的正确性,并改正错误之处。
3.简述后张法张拉时混凝土弹性模量要求。
4.简述分包单位工程款的支付程序。
3 【背景】
某公路工程,合同价4000万元,合同工期270天。合同条款约定:
(1)工程预付款为合同价的10%,开工当月一次性支付。
(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回。
(3)工程进度款按月支付。
(4)工程质量保证金按月进度款的5%扣留。
(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.2、0.1,其中钢材基期价格指数为100。

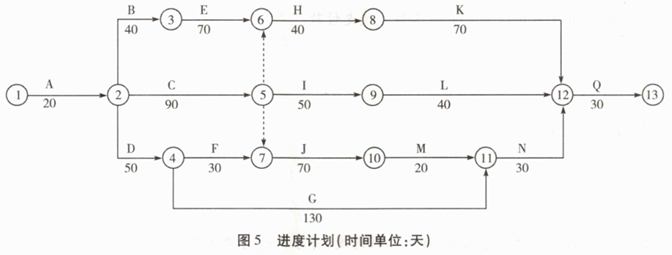

施工合同签订后,施工单位向监理提交了如图5所示的进度计划,并得到监理批准。

前6个月(即1~6月份)完成的进度款见表1。

6月份钢材的现行价格指数为120,其余材料价格无变化。

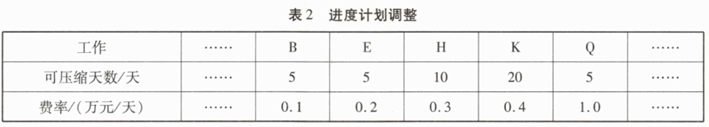

施工过程中,在第3个月末检查时发现:E工作延误20天,C工作延误10天,F工作按计划进行,G工作提前10天。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据表2按照经济性原则进行进度计划调整。

在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。施工单位及时采取合理措施进行处理并通知了监理单位。因处理硬质岩石导致增加费用20万元、G工作延误20天,对此,施工单位在规定时间内提出了工期及费用索赔。
【问题】
1.根据进度计划说明F工作计划最早什么时间开始和完成?F工作计划最迟什么时间完成和开始?指出网络图中的关键线路,确定计算工期。
2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元?
3.列式计算4月份及5月份的工程进度支付款。
4.列式计算6月份的调价款。
5.针对3月末进度检查结果,评价工程进度,并分析确定调整进度计划的最经济方案。
6.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理?并说明理由。
