【背景】

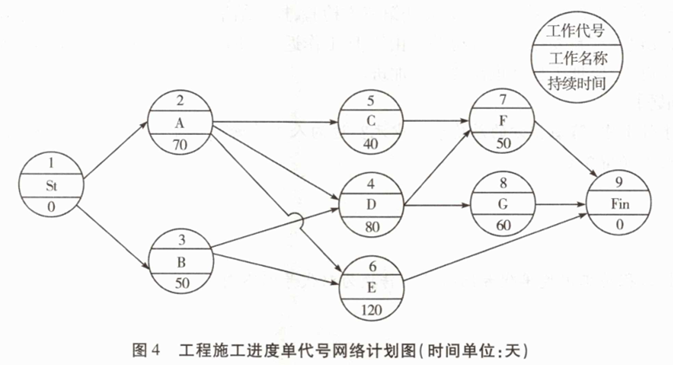

某公路工程采用工程量清单方式招标,甲公司中标并与发包人签订了施工承包合同,甲公司项目部编制了工程施工进度单代号网络计划图(如图4所示),监理工程师批准了该计划。

合同约定当工程量增加超出清单工程量25%时,双方可以协商调整超出25%部分的单价,甲公司部分工程量清单报价见表2。

施工中发生如下事件。
事件1:由于设计变更,路基挖土方实际完成工程量为90000m³,双方协商调整单价为14元/m³。边沟人工清淤挖运20m实际完成工程量为82m³。
事件2:A、B工作开始5天后开始下雨,因季节性下雨导致停工4天,后变为50年一遇特大暴雨,导致停工6天。承包商提出工程延期10天与窝工补偿2万元。
事件3:由于设计变更,导致C工作推迟开始60天。
事件4:D工作完成后,发包人委托第三方检验,检验结果为质量不合格。承包商返工修复完工后,发包人重新委托第三方检验。由于D工作返工,影响了G工作的开始时间,发包人要求承包商赶工,监理工程师也需要一起加班。
【问题】
1.事件1中,路基挖方的总价为多少元?边沟人工清淤挖运是否计价?说明理由。(计算结果保留整数)
2.将工程施工进度单代号网络计划转换为双代号网络图。
3.事件2中,承包商可以获得的工期和窝工补偿各为多少?
4.事件3中,承包商可以索赔的工期为多少?
5.事件4中,发包人可以向承包商索赔的费用有哪些?
参考答案
暂无
答案解析
1.路基挖方需要按照原单价结算的工程量=60000×(1+25%)=75000(m³)。
路基挖方需要按照协商调整单价结算的工程量=90000-75000=15000(m³)。
路基挖方的总价=75000×15+15000×14=1335000(元)。
边沟人工清淤挖运不予计价。理由:在207-1-a中已出现此项工作,按照相关规定,已列明的工程量清单,表示此部分的工程量在投标时投标人已经考虑,因投标人没有填写价格,可视为其价格已经包含在其他项目中。

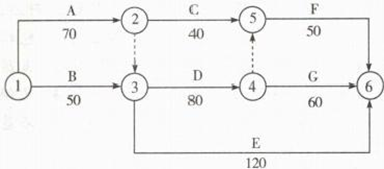

2.双代号网络图(时间单位:天)如下图所示。
3.事件2中,承包商可以获得的工期补偿为6天,窝工补偿为0元。理由:对于季节性下雨,属于有经验的承包商可以预见的,工期和费用都不能索赔;而50年一遇特大暴雨属于不可抗力因素,承包商可以获得索赔,补偿工期6天,因不可抗力产生的窝工费用不能索赔,由发包方和承包方各自承担自己损失的部分。
4.事件3中,承包商可以索赔的工期为10天。理由:一般来说,当工作延误时间没有超过工作总时差时,不会造成工期延长,只有超过工作总时差时,才会对超出的时间进行延期。C工作的总时差=70+80+60-(70+40+50)=50(天),设计变更属于发包方的责任,C工作推迟开始60天,因此承包商可索赔的工期=60-50=10(天)。
5.事件4中,发包人可以向承包商索赔的费用有:
(1)重新委托第三方检验的检验费用。
(2)在承包商赶工时,监理的加班费用。
(3)若工期的拖延给发包人造成了损失,还可索赔相关损失费用。
路基挖方需要按照协商调整单价结算的工程量=90000-75000=15000(m³)。
路基挖方的总价=75000×15+15000×14=1335000(元)。
边沟人工清淤挖运不予计价。理由:在207-1-a中已出现此项工作,按照相关规定,已列明的工程量清单,表示此部分的工程量在投标时投标人已经考虑,因投标人没有填写价格,可视为其价格已经包含在其他项目中。
2.双代号网络图(时间单位:天)如下图所示。
3.事件2中,承包商可以获得的工期补偿为6天,窝工补偿为0元。理由:对于季节性下雨,属于有经验的承包商可以预见的,工期和费用都不能索赔;而50年一遇特大暴雨属于不可抗力因素,承包商可以获得索赔,补偿工期6天,因不可抗力产生的窝工费用不能索赔,由发包方和承包方各自承担自己损失的部分。
4.事件3中,承包商可以索赔的工期为10天。理由:一般来说,当工作延误时间没有超过工作总时差时,不会造成工期延长,只有超过工作总时差时,才会对超出的时间进行延期。C工作的总时差=70+80+60-(70+40+50)=50(天),设计变更属于发包方的责任,C工作推迟开始60天,因此承包商可索赔的工期=60-50=10(天)。
5.事件4中,发包人可以向承包商索赔的费用有:
(1)重新委托第三方检验的检验费用。
(2)在承包商赶工时,监理的加班费用。
(3)若工期的拖延给发包人造成了损失,还可索赔相关损失费用。
