【背景】
某施工单位承建了一座高架桥,该桥上部结构为30m跨径的预应力小箱梁结构,共120片预制箱梁。
施工合同签订后,施工单位根据构件预制场的布设要求,立即进行了箱梁预制场的选址和规划,并编制了《梁场布置方案》,在报经企业技术负责人审批后实施。方案要求在梁板预制完成后,移梁前应对梁板喷涂统一标志,包括预制时间、梁体编号等内容。预制场平面布置示意图如图3所示。

预制场设5个制梁台座(编号1~5),采用一套外模、两套内模。每片梁的生产周期为10天,其中A工序(钢筋工程)2天,B工序(模板安装、混凝土浇筑、模板拆除)2天,C工序(混凝土养生、预应力张拉与移梁)6天。5个制梁台座的制梁横道图如图4所示。

【问题】
1.指出预制场平面布置示意图中D、E、F代表的区域名称。
2.预制箱梁梁板喷涂统一标志还应包括哪些内容?拌合楼旁应布设哪些标志牌?
3.计算最短流水施工工期。
4.施工单位《梁场布置方案》的审批程序是否正确?说明理由。

参考答案

暂无

答案解析

1.D:制梁区;E:存梁区;F:材料加工区。
2.预制箱梁梁板喷涂统一标志还应包括张拉时间、施工单位、部位名称。
拌合楼旁标志牌:混凝土配合比牌、安全警告警示牌。
【知识点拨】预制梁板台座布设要求:(1)预制梁板的台座强度应满足张拉要求,台座尽量设置于地质较好的地基上,在不良地基路段,应先进行地基处理。
(2)底模宜采用通长钢板,钢板厚度应不小于6mm,不得采用混凝土底模。(3)存梁区台座混凝土强度等级不低于C20,台座尺寸应满足使用要求。(4)梁板预

制完成后,移梁前应对梁板喷涂统一标志和编号,标志内容包括预制时间、张拉时间、施工单位、梁体编号、部位名称等。(5)空心板、箱梁最多存放层数应符合设计文件和相关技术规范要求。预制场标志标牌设置见下表。

3.最短流水施工工期=(24-1)×10+18=248(天)。
【知识点拨】最短流水施工工期为无多余间歇。5个梁为一个工作段,总共120/5=24,根据制梁横道图可知,流水步距10天,流水节拍18天。所以最短流水施工工期=(24-1)×10+18=248(天)。
4.不正确。理由:《梁场布置方案》应报监理工程师审批后实施。
【知识点拨】预制梁场地建设前施工单位应将梁场布置方案报监理工程师审批,方案内容应包含各类型梁板的台座数量、模板数量、生产能力、存梁区布置及最大存梁能力等。

你可能感兴趣的试题

1 【背景】
某施工单位承接了南方一座双向四车道分离式隧道工程,隧道穿越的地层有石灰岩、页岩、泥灰岩,局部夹有煤层,另外该隧道穿越一向斜构造。隧道进出口围岩为V级,洞内Ⅲ级和IV级呈间隔分布,局部为V级。其中左线隧道进口桩号为K17+260,设计控制标高为230.0m,隧道出口桩号为K18+070,设计控制标高为230.0m。

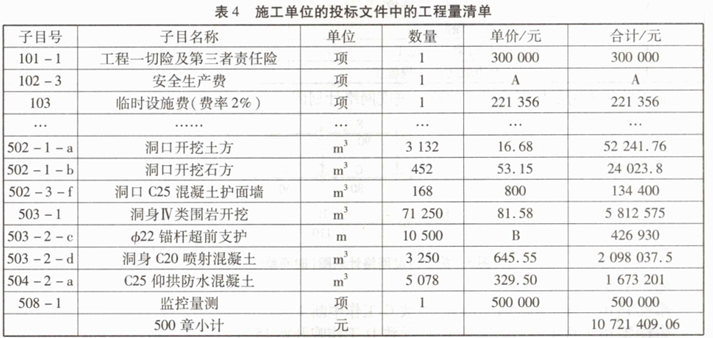

施工单位的投标文件中工程量清单摘录如下。

清单前言中规定,当工程量清单中工程量变化幅度在±15%以内时,其结算单价不做调整。当实际完成工程量超过清单工程量15%时,超出部分的结算单价在清单单价基础上下降10%,反之上涨10%。该施工单位中标后进入施工阶段,为保证施工安全,在隧道掘进过程中采用了地质雷达进行地质超前预报,并成功预测出隧道中部存在一个较大的溶洞。
施工结束时,实际完成的“503-2”工程量为12500m,“503-3”工程量为3365m³,并增加了“洞口C25喷射混凝土”124.6m³。
【问题】
1.指出进行隧道围岩初步分级的依据。
2.计算工程量清单中的A值。(安全生产费费率按照1.5%计算)
3.计量时,“超前地质预报”应计入工程量清单哪个“子目号”细目中?
4.背景中施工单位采用地质雷达进行超前地质预报,其具体属于哪种超前地质预报方法?
5.计算清单编号“503-2-c”及“503-2-d”的结算金额(计算结果保留小数点后2位)。
3 【背景】
某二级公路K合同段(K22+300~K44+000),主要为路基土石方工程和支挡工程。本地区岩层构成为泥岩、砂岩互层,抗压强度20MPa左右,地表土覆盖层较薄。在招标文件中,60%挖方为石方,填方路段填料由挖方路段调运,施工过程部分事件摘要如下。
事件1:施工单位在路段开工后发现,路基挖方土石比例与招标文件中的比例相差较大,施工单位向项目法人以书面形式提出工程设计变更的建议,增加费用23.4万元。结合实际情况,设计单位签发了“设计变更通知单”,项目法人对设计变更进行了审查,同意实施。
事件2:在填筑路堤时,施工单位采用土石混合分层铺筑,并用平地机整平每一层,最大层厚40cm,填至接近路床底面标高时改用土方填筑。局部路段因地形复杂而采用竖向填筑法施工。
事件3:针对K41+200~K41+320的沿河路基,设计为浆砌块石路肩挡土墙(如图1所示),挡土墙最大高度为11.2m。施工单位在施工中,在墙身的强度达到设计强度的60%时,对墙背土进行回填,采用重型压路机进行碾压。

【问题】
1.事件1中的“设计变更”,是否符合公路工程设计变更管理的相关规定?说明理由。
2.指出事件2中施工方法存在的错误,并写出正确的施工方法。
3.在砌筑挡土墙墙身时,工人使用的安全绳有效长度为2.5m,是否符合要求?说明理由。
4.指出该挡土墙墙背填料不得使用的材料。
5.改正事件3中施工单位的错误做法。
