简答题 港口与航道工程
2026-07-08

【背景资料】
某电厂抛石斜坡防波堤总长1200m,堤根与陆地相接,堤头处海床面标高为-16.0m(当地理论深度基准面,下同),典型断面见图1,其设计低水位为+0.76m,设计高水位为+5.81m。防波堤所处海域平时会出现1.5~2.0m的波浪,且会受台风影响。

图1 防波堤典型断面图(图中单位:尺寸为mm、标高为m)
项目部在编制施工组织设计时,堤身块石采用水上抛填和陆上填筑相结合的施工方式,扭王字块采用陆上履带吊进行安装,水上抛填块石与陆上填筑块石的施工分界面标高为-3.0m。根据界面划分,施工组织设计中属于水上抛填块石的施工内容有:外坡-3.0m以下垫层块石抛填、-9.0m以下堤心石抛填、内坡棱体块石抛填、外坡棱体块石抛填、-9.0~-3.0m堤心石抛填和护底块石抛填等。
扭王字块安装和水上抛填块石可供选用的自有船舶机械设备见表1-1,项目部综合考虑现场作业条件和施工效率,选择了施工船舶机械设备,并落实了施工船舶防台锚地。扭王字块分+5.8m以下和+5.8m以上两部分,均采用280t履带吊进行安装,履带吊安装扭王字块时驻位于经整平的+5.8m标高处的堤心石及垫层块石临时通道上。
【问题】
1.绘制水上抛填块石施工工艺流程图。
2.写出+5.8m以下和+5.8m以上两部分扭王字块安装的纵向施工顺序。
3.根据表1-1,堤心石水上粗抛和垫层块石水上抛填施工选用的船舶机械设备分别是什么?
4.选择船舶防台锚地应考虑哪些因素?

参考答案

暂无

答案解析

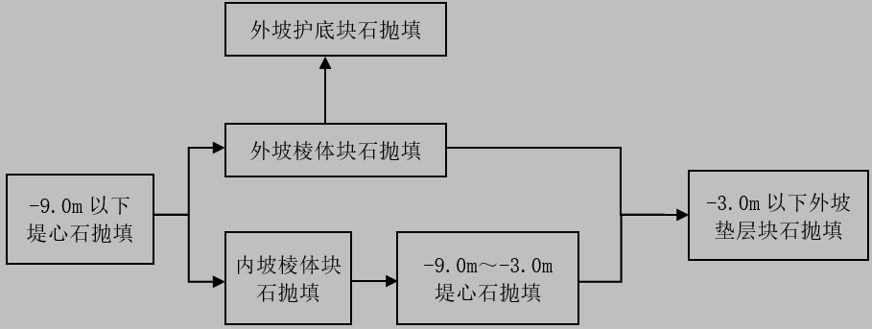

1.水上抛填块石施工工艺流程图为:

2.+5.8m以下部分扭王字块安装的纵向施工顺序为:由堤根往堤头安装。
+5.8m以上部分扭王字块安装的纵向施工顺序为:由堤头往堤根安装。
3.堤心石水上粗抛施工选用的船舶机械设备是:1000m³自航开体驳、1800t定位方驳(也可增加拖轮、自航平板驳+挖掘机)。
垫层块石水上抛填施工选用的船舶机械设备是:2000t自航平板驳+挖掘机、1800t定位方驳(也可增加拖轮)。
4.选择船舶防台锚地应考虑的因素有:
(1)水深满足船舶航行和停泊的要求。
(2)在施工作业区内或靠近施工作业区的水域。
(3)水域有消除或减弱浪涌的天然或人工屏障。
(4)水域面积满足船舶的回旋距离要求,且周围无障碍物。
(5)水域流速平缓,底质为泥或泥沙。
(6)便于通讯联系和应急抢险救助。

你可能感兴趣的试题

1 【背景资料】
某内河航道整治护岸工程,施工主要内容有:土方开挖、钢丝网石笼垫护坡、脚槽开挖、脚槽砌石、浆砌石坡顶明沟、干砌石枯水平台、混凝土联锁块软体排护底、抛压排石及对水下原始地形坡比陡于1:2.5的区域抛枕补坡,其中护底排设计搭接宽度为6m,补坡要在沉排前实施,最后进行坡顶明沟施工,1+700典型断面示意图见图2-1。

图2-1 K1+700处典型断面图
根据施工计划,项目部于某年10月1日开始水上沉混凝土联锁块软体排。10月18日,在进行1+700断面沉排施工时,施工至70m处出现排体撕裂,铺排船随即停止施工,经测量撕排处泥面高程为16.5m(黄海平均海平面,下同),项目部上报补排方案,经监理批准后,于10月20日进行了补排施工,10月份施工区实测水位过程线见图2-2。

图2-2 10月份施工区实测水位过程线
施工过程中,水运工程质量安全督查组对施工单位进行了质量安全督查,施工单位按照督查反馈意见和要求,在限期内逐一进行了整改落实。
【问题】
1.写出图2-1中A、B、C各部位的名称,并绘制本内河航道整治工程施工流程图。
2.写出本工程软体排宜采用的沉排方向,计算相邻排体搭接宽度允许偏差值。
3.1+700断面排体撕裂处补排施工,其纵向搭接长度至少多少米?并说明理由。
4.本工程沉排施工排头宜如何固定?1+700断面处补排施工时排头如何固定?
5.水运工程质量安全督查分为哪几类?软体排实体质量督查抽检指标项有哪些?
