案例分析

施工过程中发生如下事件:
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致工作C和D比原计划推迟1个月开始施工,造成施工单位窝工损失18万元。施工单位向项目监理机构提出索赔,要求工程延期1个月、窝工损失补偿18万元。
事件2:施工至第8月末时,专业监理工程师检查各工作的实际进度为:工作C、F刚刚完成;工作E还需2个月才能完成。
事件3:F工作为隐蔽工程,在验收后项目监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格。施工单位进行了整改,并索赔再次复验发生的相关费用6万元。
事件4:为保证工程按原合同工期完成,建设单位提出施工单位将工作G持续时间压缩1个月,补偿施工单位30万元赶工费,最终原计划工期完工。
【问题】
1.事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
2.事件2中,绘制第8月末时的前锋线图,并指出各工作的实际进度及对总工期的影响。【在原网络上绘制】
3.事件3中,施工单位、监理单位的做法是否妥当?说明理由。
4.各事件发生后,施工单位最终可以得到的工期补偿和费用补偿分别是多少。
顺延工期和补偿费用的要求成立,因为A工作开始时间推迟属于建设单位原因且A工作是关键工作。
第2问:

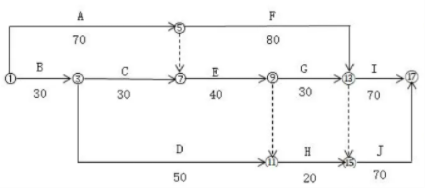

第8月末时的前锋线如下图所示:

C工作的实际进度拖后2个月,对总工期无影响。
E工作拖延1个月,造成总工期增加1个月。
F工作滞后1个月,对总工期无影响。
第3问:
3-1. 施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验的做法不妥。
理由:施工单位不得拒绝剥离复验。
3-2. 项目监理机构坚持对该隐蔽工程进行了剥离复验的做法妥当。
理由:因为对隐蔽工程质量产生怀疑时有权进行剥离复验。
3-3. 施工单位索赔再次复验发生的相关费用6万元的做法不妥。
理由:复验结果工程质量不合格时,相关费用和工期损失由施工单位承担。
第4问:
施工单位因事件1可以得到工期补偿1个月,但事件4中,建设单位通过补偿赶工费压缩工期1个月,所以施工方最终的工期补偿为0。
施工单位可以得到的费用补偿=18+30=48(万元)。
你可能感兴趣的试题
最新试题
某建设项目,工期为6个月。每月分部分项工程费和单价措施项目费见表1。 总价措施项目费为12万元,其中安全文明施工费6.
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》GF—2017—0201签订了合同,工程价款8000万元;
某建设工程业主通过工程量清单招标确定了施工总承包单位A中标,并与A签订了施工总承包合同。合同约定:施工工期210天,管理
某工程,建设单位与施工单位签订了施工合同,合同工期15个月。经总监理工程师批准的施工总进度计划如图1所示,各项工作均按最
某实施监理的工程。在实施过程中发生如下事件: 事件1:第一次工地会议后,监理公司技术负责人组织技术人员编制项目监理规划。
某工程采用公开招标形式进行了施工招标,有A、B、C、D、E、F共六家潜在投标人根据招标公告购买了招标文件。过程中发生了如
沿海地区某群体住宅工程,包含整体地下室、8栋住宅楼、1栋物业配套楼以及小区公共区域园林绿化等,业态丰富、体量较大,工期暂
某实施监理的工程,甲施工单位中标后按照监理单位批准的施工方案组织施工,施工过程中发生下列事件: 事件1:监理工程师在审
某工程项目发承包双方签订了建设工程施工合同。工期5个月,有关工程价款及其支付条款约定如下: 1.工程价款:
某工程,实施过程中发生如下事件: 事件1:项目监理机构发现某分项工程混凝土强度未达到设计要求。经分析,造成该质量问题的主
