案例分析

简答题【背景】某工程项目进展到12个月后,对前10个月的成本完成情况进行了检查,相关信息见表4-21。

D工作原计划第11个月初开始,第12个月末完成,计划工作预算成本累计5000万元;实际进度是第10个月初开始,第11个月末完成;其计划工程量和实际工程量相等,并且每月实际完成的工程量相等。
【问题】
1.计算前10个月的计划工作预算成本、已完工作预算成本、已完工作实际成本。
2.计算第10个月末的成本偏差和进度偏差。
3.计算第10个月末的成本绩效指数和进度绩效指数。

参考答案:暂无进入在线模考
1.根据题意可知,D工作持续时间2个月
所以:(1)计划工作预算成本:2000+2200+4000+0=8200(万元);
(2)已完工作预算成本:

(3)已完工作实际成本:
2500+1300+0+2600=6400(万元)。
2.(1)成本偏差:6000-6400=-400(万元),成本超支400万元;
(2)进度偏差:6000-8200=-2200(万元),进度拖后2200万元。
3.

你可能感兴趣的试题

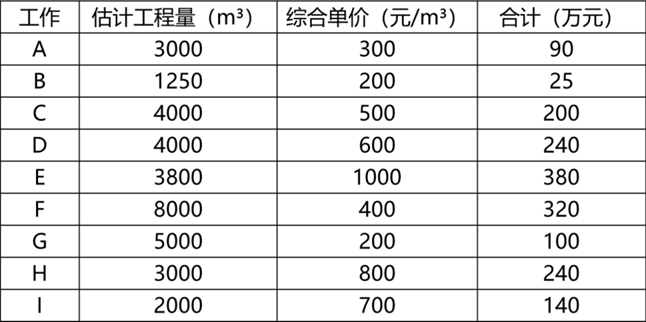

3【背景】某工程,施工单位按招标文件中提供的工程量清单做出报价(表4-27)。

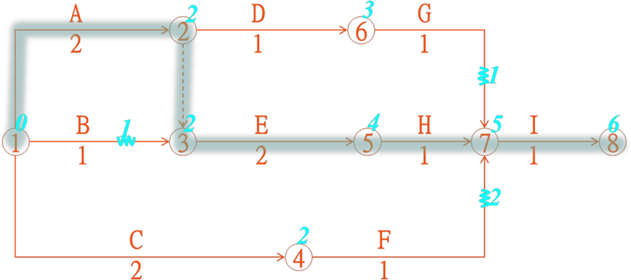

施工合同约定:工程预付款为347万元,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。经项目监理机构批准的施工进度计划如图4-31所示(单位:月)。

施工开始后遇到季节性的阵雨:
①施工单位对已完工程采取了保护措施并发生了保护措施费;
②为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。
施工单位提出,上述两项费用应由建设单位另行支付。

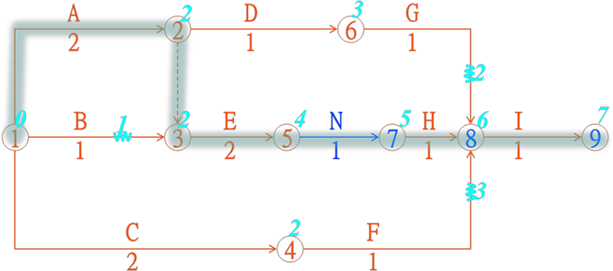

施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N。根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月。N分项工程的工料机费用为400元/m³,管理费为工料机费用的10%,利润率为5%,风险按工料机、管和利之和的3.41%考虑。N分项工程的工程量为3000m³。

【问题】
1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
2.新增分项工程N的综合单价(元/m³)及增加的工程费是多少? (单位:万元,保留两位有效数字)
3.该工程分部分项工程费用合计是多少?增加N工作后的分部分项工程费用合计是多少?
4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异。在下表中填入H、I、N三项工作分月分部分项工程费用。

最新试题

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编

类型:简答题2026-05-19

【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向

类型:简答题2026-05-19

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合

类型:简答题2026-05-19

【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程

类型:简答题2026-05-19

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清

类型:简答题2026-05-18

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施

类型:简答题2026-05-18

某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理

类型:简答题2026-05-17

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-17
