【背景】某工程,施工单位按招标文件中提供的工程量清单做出报价(表4-27)。

施工合同约定:工程预付款为347万元,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。经项目监理机构批准的施工进度计划如图4-31所示(单位:月)。

施工开始后遇到季节性的阵雨:
①施工单位对已完工程采取了保护措施并发生了保护措施费;
②为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。
施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N。根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月。N分项工程的工料机费用为400元/m³,管理费为工料机费用的10%,利润率为5%,风险按工料机、管和利之和的3.41%考虑。N分项工程的工程量为3000m³。
【问题】
1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
2.新增分项工程N的综合单价(元/m³)及增加的工程费是多少? (单位:万元,保留两位有效数字)
3.该工程分部分项工程费用合计是多少?增加N工作后的分部分项工程费用合计是多少?

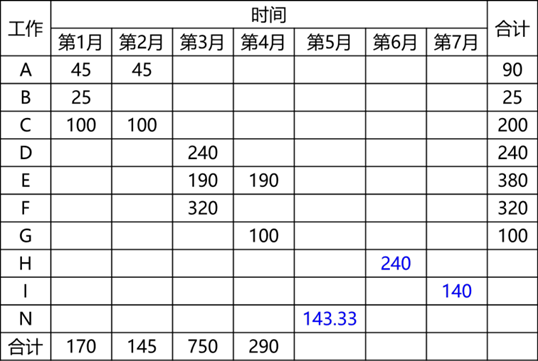

4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异。在下表中填入H、I、N三项工作分月分部分项工程费用。

参考答案
暂无
答案解析
1.(1)施工单位要求建设单位另行支付工程保护措施费不合理
理由:该部分费用已包括在合同中(措施项目费中的已完工程及设备保护费);
(2)施工单位要求建设单位另行支付防护措施费不合理
理由:安全生产费用已包含在合同价中,施工单位为了确保工程安全,可将其用于提高安全防护等级的支出,所以属于施工单位支付的费用。
2.(1)N分项工程
①工料机费用=400(元/m³);
②管理费=①×10%=400×10%=40(元/m³);
③利润=[①+②]×5%=(400+40)×5%=22(元/m³)
④风险费=[①+②+③]×3.41%
=(400+40+22)× 3.41% =15.75(元/m³);
⑤N分项工程的综合单价=①+②+③+④=400+40+22+15.75=477.75(元/m³);
(6)工程变更后增加的工程费=477.75×3000=1433250(元)=143.33(万元)。
3.(1)该工程分部分项工程费用合计=90+
25+200+240+380+320+100+240+140=1735(万元);
(2)增加N工作后的分部分项工程费用合计=1735+143.33万元=1878.33(万元)。
4.

理由:该部分费用已包括在合同中(措施项目费中的已完工程及设备保护费);
(2)施工单位要求建设单位另行支付防护措施费不合理
理由:安全生产费用已包含在合同价中,施工单位为了确保工程安全,可将其用于提高安全防护等级的支出,所以属于施工单位支付的费用。
2.(1)N分项工程
①工料机费用=400(元/m³);
②管理费=①×10%=400×10%=40(元/m³);
③利润=[①+②]×5%=(400+40)×5%=22(元/m³)
④风险费=[①+②+③]×3.41%
=(400+40+22)× 3.41% =15.75(元/m³);
⑤N分项工程的综合单价=①+②+③+④=400+40+22+15.75=477.75(元/m³);
(6)工程变更后增加的工程费=477.75×3000=1433250(元)=143.33(万元)。
3.(1)该工程分部分项工程费用合计=90+
25+200+240+380+320+100+240+140=1735(万元);
(2)增加N工作后的分部分项工程费用合计=1735+143.33万元=1878.33(万元)。
4.
