案例分析

简答题【背景资料】某开发商拟建一城市综合体项目……
双方依据《建设工程施工合同(示范文本》签订了工程施工总承包合同。项目部对基坑围护提出了三个方案:A方案成本为8750.00万元,功能系数为0.33;B方案成本为8640.00万元,功能系数为0.35;C方案成本为8525.00万元,功能系数为0.32。最终用价值工程方法确定了实施方案。
【问题】列式计算三个基坑围护方案的成本系数、价值系数(保留小数点后三位),并确定选择哪个方案。

参考答案:暂无进入在线模考

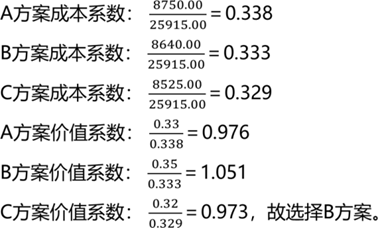

三个方案成本合计:8750.00+8640.00+8525.00=25915.00万元,所以:

你可能感兴趣的试题

3【背景】
某快速干道工程,工程开、竣工时间分别为当年4月1日和9月30日。建设单位根据该工程的特点及项目构成情况,将工程分为3个标段。其中第Ⅲ标段造价为4150万元,第Ⅲ标段中的预制构件由甲方提供(直接委托构件厂生产)。
该工程施工过程中发生如下事件:
事件1:为了做好该项目的投资控制工作,监理工程师明确了如下投资控制的措施:
(1)编制资金使用计划,确定投资控制目标;
(2)进行工程计量;
(3)审核工程付款申请,签发付款证书;
(4)审核施工单位编制的施工组织设计,对主要施工方案进行技术经济分析;
(5)对施工单位报送的单位工程质量评定资料进行审核和现场检查,并予以签认;
(6)审查施工单位现场项目管理机构的技术管理体系和质量保证体系。
事件2:第Ⅲ标段施工单位为C公司,建设单位与C公司在施工合同中约定:
(1)开工前建设单位应向C公司支付合同价25%的预付款,预付款从第6个月开始等额扣还,4个月扣完; (题目未明确,不用考虑需要扣除的合同总价所包含的暂列金额、计日工价款及专业工程暂估价。下同)
(2)建设单位根据C公司完成的工程量(经监理工程师签认后)按月支付工程款,保留金额为合同总额的5%。保留金按每月产值的10%扣除,直至扣完为止;
(3)监理工程师签发的月付款凭证最低金额为300万元。

第Ⅲ标段各月完成产值(万元)表

【问题】
1.事件1中,哪些措施属于投资控制的措施?哪些措施不属于投资控制的措施?
2.事件2中,支付给C公司的工程预付款是多少?
3.监理工程师在第4、6、7、8月底分别给C公司实际签发的付款凭证金额是多少?

最新试题

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编

类型:简答题2026-05-19

【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向

类型:简答题2026-05-19

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合

类型:简答题2026-05-19

【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程

类型:简答题2026-05-19

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清

类型:简答题2026-05-18

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施

类型:简答题2026-05-18

某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理

类型:简答题2026-05-17

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-17
