案例分析
某快速干道工程,工程开、竣工时间分别为当年4月1日和9月30日。建设单位根据该工程的特点及项目构成情况,将工程分为3个标段。其中第Ⅲ标段造价为4150万元,第Ⅲ标段中的预制构件由甲方提供(直接委托构件厂生产)。
该工程施工过程中发生如下事件:
事件1:为了做好该项目的投资控制工作,监理工程师明确了如下投资控制的措施:
(1)编制资金使用计划,确定投资控制目标;
(2)进行工程计量;
(3)审核工程付款申请,签发付款证书;
(4)审核施工单位编制的施工组织设计,对主要施工方案进行技术经济分析;
(5)对施工单位报送的单位工程质量评定资料进行审核和现场检查,并予以签认;
(6)审查施工单位现场项目管理机构的技术管理体系和质量保证体系。
事件2:第Ⅲ标段施工单位为C公司,建设单位与C公司在施工合同中约定:
(1)开工前建设单位应向C公司支付合同价25%的预付款,预付款从第6个月开始等额扣还,4个月扣完; (题目未明确,不用考虑需要扣除的合同总价所包含的暂列金额、计日工价款及专业工程暂估价。下同)
(2)建设单位根据C公司完成的工程量(经监理工程师签认后)按月支付工程款,保留金额为合同总额的5%。保留金按每月产值的10%扣除,直至扣完为止;
(3)监理工程师签发的月付款凭证最低金额为300万元。

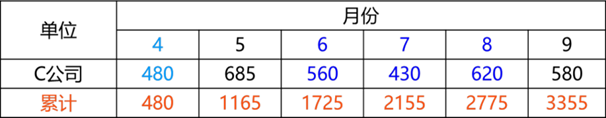

第Ⅲ标段各月完成产值(万元)表
【问题】
1.事件1中,哪些措施属于投资控制的措施?哪些措施不属于投资控制的措施?
2.事件2中,支付给C公司的工程预付款是多少?
3.监理工程师在第4、6、7、8月底分别给C公司实际签发的付款凭证金额是多少?
(1)编制资金使用计划,确定投资控制目标;
(2)进行工程计量;
(3)审核工程付款申请,签发付款证书;
(4)审核施工单位编制的施工组织设计,对主要施工方案进行技术经济分析。
不属于投资控制措施的有:
(5)对施工单位报送的单位工程质量评定资料进行审核和现场检查,并予以签认;
(6)审查施工单位现场项目管理机构的技术管理体系和质量保证体系。
2.根据案例背景给定的条件,C公司所承担部分的合同价为:
4150-(275+340+180)=3355.00(万元);
C公司应得到的工程预付款为:
(3355.00-0)×25%=838.75(万元);
3.工程保留金为:3355.00×5%=167.75(万元)。
保留金扣至足额时累计产值为:

即,保留金将在6月末扣留至足额。
监理工程师给C公司实际签发的付款凭证金额:
4月底为:480.00-480.00×10%=432.00(万元);
4月底实际签发的付款凭证金额为:432.00(万元);
因为保留金将在6月末扣留至足额 ,所以
5月支付时应扣保留金为:685×10%=68.50(万元);
6月底工程保留金应扣为:167.75-48.00-68.50 =51.25(万元);
所以应签发的付款凭证金额为:
由于6月底应签发的付款凭证金额低于合同规定的最低支付限额,故本月不支付。
6月底应签发的付款凭证但未支付的金额299.06(万元)。

7月监理工程师实际应签发的付款凭证金额为:299.06+220.31=519.37(万元);

8月底监理工程师实际应签发的付款凭证金额为:410.31万元。
你可能感兴趣的试题
最新试题
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编
【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合
【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施
某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
