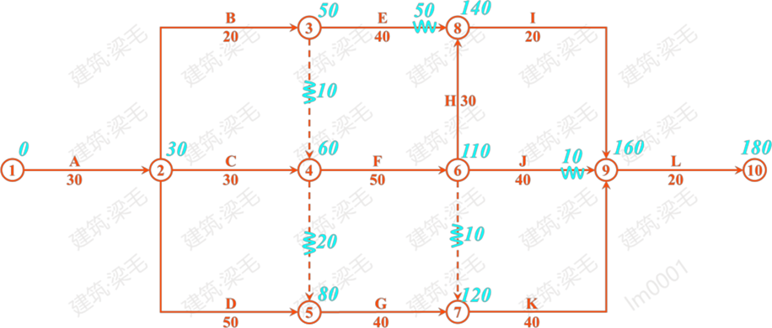

案例分析

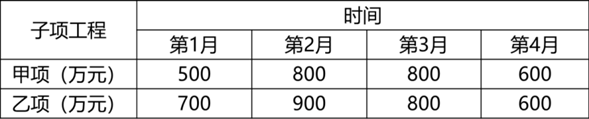

每月计划完成的投资(部分)表

施工过程中发生了如下事件:
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人员窝工损失。
事件2:设计单位修改图纸使C工作工程量发生变化,增加造价10万元,施工单位及时调整部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%,D、E工作均按原持续时间完成;由于施工机械故障,J工作7月份实际只完成了计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作在实施过程中遇到异常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。
以上事件1~事件4发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求。
表4-16
【问题】
1.事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
2.事件4中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
3.事件5中,施工单位、项目监理机构的做法是否妥当?分别说明理由。
4.针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月?该工程实际工期为多少个月?
5.在表4-16中填出空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。
理由:因为A工作开始时间推迟属建设单位原因且A工作在关键线路上,而且导致施工单位机械闲置和人员窝工损,所以顺延工期和补偿费用的要求成立
2.(1)顺延工期要求成立
理由:因为该事件为不可抗力事件且G工作在关键线路上, G工作持续时间延长0.5个月,影响工期0.5个月,所以顺延工期要求成立
(2)补偿费用要求不成立
理由:虽然该事件为不可抗力事件,发包人要求赶工的,承包人应采取赶工措施,赶工费用由发包人承担;但是事件中无发包人要求,属施工单位自行赶工,所以补偿费用要求不成立。
3.(1)施工单位的做法不妥
理由:承包人覆盖工程隐蔽部位后,发包人或监理人对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新检查,承包人应遵照执行,并在检查后重新覆盖恢复原状。
(2)项目监理机构的做法妥当
理由:因为承包人覆盖工程隐蔽部位后,发包人或监理人对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔探测或揭开重新检查
4.(1)事件1发生后应批准工程延期1个月;
(2)事件2发未发生工程延误;
(3)事件3发生后应批准工程延期0个月;
(理由: ①D、E工作受A工作的影响,开始时间也推迟了1个月,已在事件1中索赔;②由于施工机械故障,J工作持续时间最终延长1个月,属于施工单位的责任)
(4)事件4发生后应批准工程延期0.5个月;
故该工程实际工期为20+1+0.5=21.5(月)。

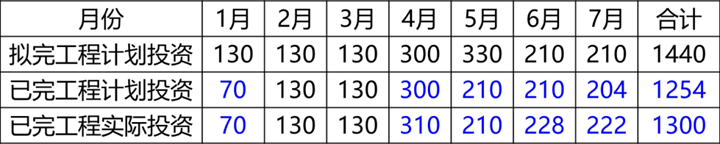

5.综上所述,1~7月份投资情况见表。

7月末投资偏差=1254-1300=-46(万元)<0,投资超支;
7月末进度偏差=1254-1440=-186(万元)<0,进度拖延。
你可能感兴趣的试题
最新试题
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标
【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编
【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合
【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清
某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施
某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理
某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行
