案例分析

简答题【背景】某企业投资建设1条装配式构件生产线,委托某工程监理企业协助拟定投资方案。项目监理机构拟定有A、B两种构件浇筑和养护工艺方案:

A、B方案主要投入、产出数据见表(万元)

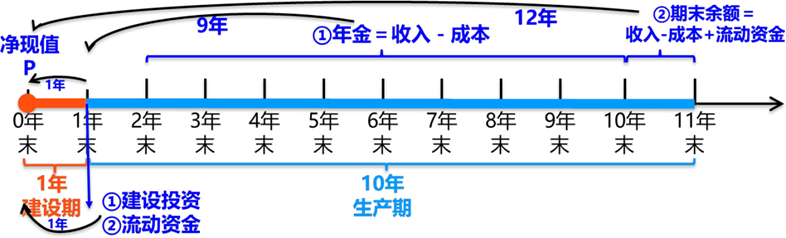

A、B方案流动资金按年经营成本的15%计取,资金投入均为自有资金。流动资金在生产期初即投入使用,生产期各年生产负荷均为100%。
项目现金流量按年末发生计,上述金额均不含增值税(不计增值税、税金及附加的影响)。基准收益率为12%,复利系数表见表。

【问题】
1.计算A、B方案的财务净现值和净现值率。
2.分别根据方案整体效果、单位投资盈利能力,项目监理机构应向建设单位推荐哪个方案?
3.当产品价格下降5%时,计算A、B方案财务净现值和净现值率的变化幅度,项目监理机构向建设单位推荐的哪个方案抗风险能力更强?

参考答案:暂无进入在线模考

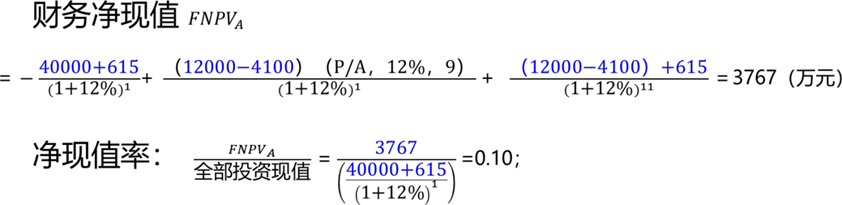

1.(1)A方案流动资金:4100×15%=615(万元);

(2)B方案流动资金:24000×15%=3600(万元)

2.(1)A方案财务净现值( 3767万元)<B方案财务净现值( 4787万元),根据方案整体效果应推荐B方案。
(2)A方案净现值率( 0.10 )>B方案净现值率( 0.08 ),根据方案单位投资盈利能力应推荐A方案。
(3)当对比的两个方案投资额不同时,如果仅以方案的净现值率大小来选择方案时,可能导致不正确的结论。所以,项目监理机构应向建设单位推荐B方案。
3.当产品价格下降5%时,A方案:
①生产期净现金流量变化:-12000×5%=-600(万元);

当产品价格下降5%时,B方案:

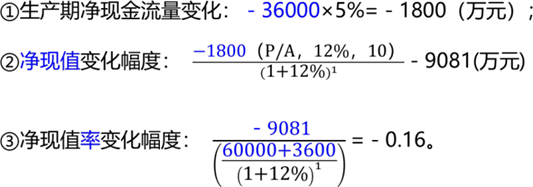

综上所述,当产品价格下降5%时,A方案:

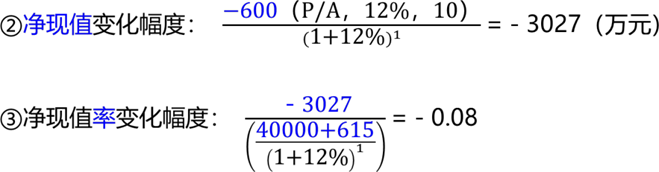

①净现值变化幅度: -3027(万元)
②净现值率变化幅度: -0.08
当产品价格下降5%时,B方案:
①净现值变化幅度:-9081(万元);
②净现值率变化幅度:-0.16。
净现值变化幅度和净现值率变化幅度A方案均小于B方案,所以,A方案抗风险能力更强,项目监理机构应向建设单位推荐A方案。

你可能感兴趣的试题

1【背景】
某快速干道工程,工程开、竣工时间分别为当年4月1日和9月30日。建设单位根据该工程的特点及项目构成情况,将工程分为3个标段。其中第Ⅲ标段造价为4150万元,第Ⅲ标段中的预制构件由甲方提供(直接委托构件厂生产)。
该工程施工过程中发生如下事件:
事件1:为了做好该项目的投资控制工作,监理工程师明确了如下投资控制的措施:
(1)编制资金使用计划,确定投资控制目标;
(2)进行工程计量;
(3)审核工程付款申请,签发付款证书;
(4)审核施工单位编制的施工组织设计,对主要施工方案进行技术经济分析;
(5)对施工单位报送的单位工程质量评定资料进行审核和现场检查,并予以签认;
(6)审查施工单位现场项目管理机构的技术管理体系和质量保证体系。
事件2:第Ⅲ标段施工单位为C公司,建设单位与C公司在施工合同中约定:
(1)开工前建设单位应向C公司支付合同价25%的预付款,预付款从第6个月开始等额扣还,4个月扣完; (题目未明确,不用考虑需要扣除的合同总价所包含的暂列金额、计日工价款及专业工程暂估价。下同)
(2)建设单位根据C公司完成的工程量(经监理工程师签认后)按月支付工程款,保留金额为合同总额的5%。保留金按每月产值的10%扣除,直至扣完为止;
(3)监理工程师签发的月付款凭证最低金额为300万元。
第Ⅲ标段各月完成产值(万元)表

【问题】
1.事件1中,哪些措施属于投资控制的措施?哪些措施不属于投资控制的措施?
2.事件2中,支付给C公司的工程预付款是多少?
3.监理工程师在第4、6、7、8月底分别给C公司实际签发的付款凭证金额是多少?

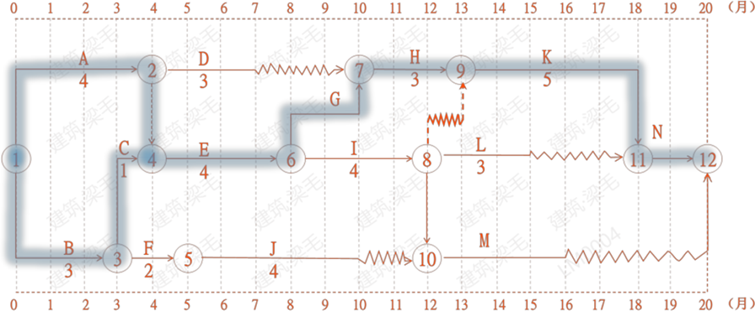

2【背景】某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》GF-2017-0201签订了施工合同,采用可调价合同形式,工期20个月,项目监理机构批准的施工总进度计划如图所示,各项工作在其持续时间内均为匀速进展。每月计划完成投资(部分)见表。

每月计划完成的投资(部分)表

施工过程中发生了如下事件:
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人员窝工损失。
事件2:设计单位修改图纸使C工作工程量发生变化,增加造价10万元,施工单位及时调整部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%,D、E工作均按原持续时间完成;由于施工机械故障,J工作7月份实际只完成了计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作在实施过程中遇到异常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以该隐蔽工程已经监理工程师验收为由拒绝复验。在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。
以上事件1~事件4发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求。
表4-16

【问题】
1.事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
2.事件4中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
3.事件5中,施工单位、项目监理机构的做法是否妥当?分别说明理由。
4.针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月?该工程实际工期为多少个月?
5.在表4-16中填出空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。

最新试题

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清单计价标

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施工单位编

类型:简答题2026-05-19

【背景资料】某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理工程师审查了施工组织设计,并向

类型:简答题2026-05-19

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-19

【背景资料】 某工程,建设单位与监理单位按照《房屋建筑和市政基础设施项目工程建设全过程咨询服务合同(示范文本)》签订了合

类型:简答题2026-05-19

【背景资料】 某工程,实施过程中发生如下事件: 事件1:总监理工程师按矩阵制组织形式组建项目监理机构,并确定了总监理工程

类型:简答题2026-05-19

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了单价合同,按《建设工程工程量清

类型:简答题2026-05-18

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期38个月。施

类型:简答题2026-05-18

某工程,实施过程中发生如下事件: 事件1:工程开工前,总监理工程师组织专业监理

类型:简答题2026-05-17

某工程,甲施工单位按合同约定将桩基工程分包给乙施工单位,工程实施过程中发生如下事件: 事件1:乙施工单位进场后已开始进行

类型:简答题2026-05-17
