公路工程

单选题关于公路工程企业资质的说法,正确的是(  )。

A.工程设计综合资质包括甲级和乙级资质
B. 公路行业设计资质包括甲级、乙级、丙级资质
C. 公路安全设施分项承包企业分为一级企业、二级企业
D. 隧道工程专业承包企业分为一级企业和二级企业

参考答案:C进入在线模考
A选项错误,工程设计综合资质只有一个级别,工程设计综合甲级资质。
B选项错误,公路行业设计资质只有一个级别,甲级资质。
D选项错误,隧道工程专业承包企业分为一级企业、二级企业、三级企业。
C项正确。

你可能感兴趣的试题

1开工前总承包单位向监理汇报总工作进度计划,还需要( ) 的进度计划。

A.关键工程
B.重要分部
C.临时工程
D.危大工程

2承台施工采用钢围堰作挡水设施时,钢围堰的设计与施工应符合的规定是(  )。

A.钢围堰在灌注封底混凝土前,应将桩身和堰壁上附着的泥浆冲洗干净
B. 钢围堰结构计算时,仅需考虑施工荷载、结构重力、水流压力、浮力及土压力五种作用的组合效应
C. 钢围堰混凝土封底厚度设计未规定时,一般取2m
D. 钢围堰的平面尺寸、顶面高程均应根据承台的结构尺寸和顶面高程来确定

3背景资料:

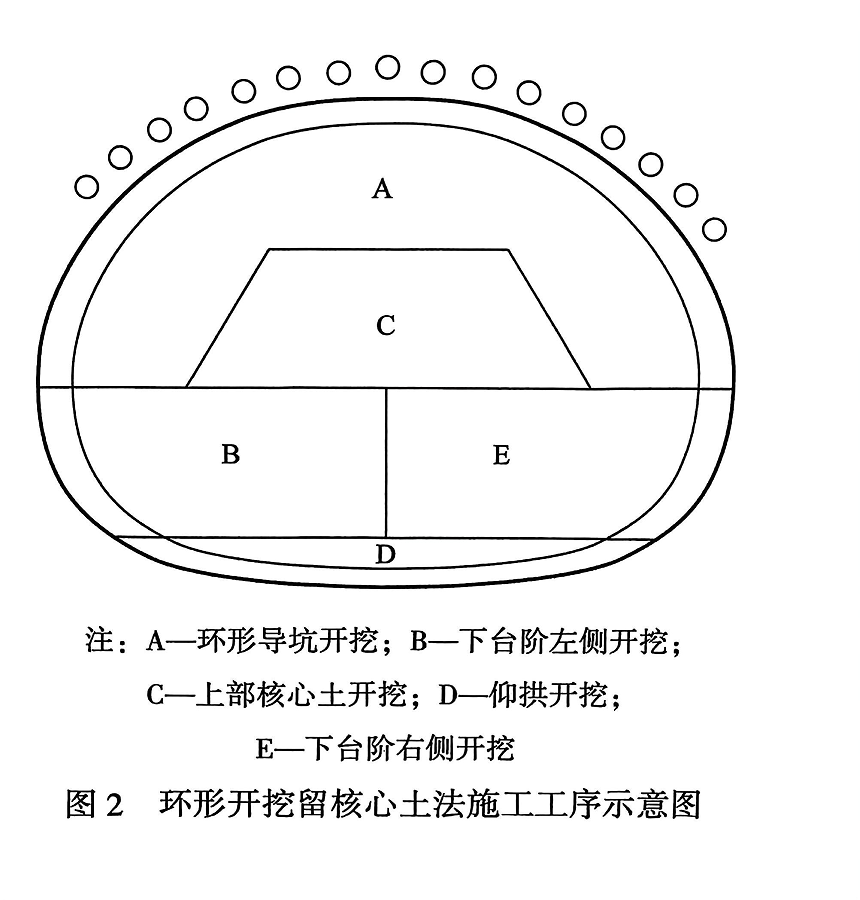

某双向四车道高速公路山岭隧道,地质岩性为板岩,岩体节理较发育,地下水不发育。施工中采用的开挖方法:Ⅲ级围岩采用全断面法;Ⅳ级围岩采用二台阶法;Ⅴ级围岩采用环形开挖留核心土法,其施工工序示意图如图2所示。支护采用复合式衬砌。隧道穿越区域存在煤系地层,其起讫桩号K18+427~K18+440。根据设计文件,该隧道绝对瓦斯涌出量最大值为1.5m3/min。

施工过程中发生以下事件:
事件一:穿越煤系地层时,地质超前预报单位对隧道实施地质超前预报时,以地质调查法为基础,以M预报方法为主,结合物探法进行预报。每次预报长度为50m。
事件二:当隧道施工到K18+430时,测得掌子面回风流附近瓦斯浓度为0.45%,实测最大风速为0.25m/s。项目部的做法如下:
①爆破作业中,采用煤矿许用的炸药和煤矿许用的电雷管,并进行反向装药。
②爆破网路采用串并联连接方式。
③钻孔、装药时,采取了不间断通风。
④通风机设置了两路专用电源,并装设了风电闭锁装置。
事件三:施工企业在对项目专项安全检查时,发现以下安全生产事故隐患:
①隧道内装载机未安装倒车影像装置。
②仰拱未及时封闭成环。
③初期支护连续2榀拱架双侧拱脚同时悬空。
问题:
1.写出事件一中M预报方法的名称。按照地质超前预报长度划分,该隧道地质超前预报属于哪一类?
2.根据图2,写出环形开挖留核心土法的正确开挖顺序(写出代号即可,如ABC……)。写出D工序的紧后工序。
3.根据背景资料,该隧道为哪类瓦斯隧道?逐条判断事件二中项目部的做法是否正确,若不正确写出正确做法。
4.写出事件三中的重大事故隐患(写出编号即可,如①……),并写出其易引发的事故类型。判断事件三中专项安全检查的费用是否在安全生产费用中列支。
