铁路工程

简答题某施工单位承包一铁路单线隧道工程,长度为3km,岩体为IV~V级围岩,采用正台阶钻爆法施工,开工后两个月,下台阶开挖700m,上台阶开挖490m,二次衬砌200m。该隧道出口段通过一天然冲沟,山势险峻,围岩覆盖层最薄处仅4m。在上台阶继续开挖过程中上拱部出现冒顶塌方事件,致使数名工人被困在洞内。
问题:
1.隧道施工组织安排有何问题?
2.通过冲沟地段应采取何种措施?
3.抢救洞内施工人员应如何进行?

参考答案:暂无进入在线模考
1.施工组织安排存在的问题:
(1)该施工单位采取的并不是正台阶法,下台阶开挖太快。
(2)IV~V级围岩属于软弱围岩,循环进尺太大,违反软弱围岩应“短开挖”的原则。
(3)支护不及时。
(4)衬砌封闭太慢。
(5)在出口段浅埋隧道未采取合理的超前支护和地表预加固措施。
(6)在现场未显示出采取合理科学的监控量测措施,对围岩特别是上拱部施工变形未监控到位。
2.通过冲沟地段,应采取以下措施:
(1)实施超前地质预报和地质探测;
(2)在出口段进行地表注浆预加固,提高冲沟处围岩稳定性;
(3)在洞内开挖采取长管棚超前支护或小导管超前支护;
(4)短进尺,弱爆破,减少对围岩的扰动;
(5)加强监控量测,观测围岩变形;
(6)加强径向锚喷支护,早封闭,快衬砌。
3.靠近坍塌地段要加强支护,防止再次坍塌伤人;打入管道或通过完好的通风管、主供水管向掌子面提供新鲜空气;通过管道向掌子面输送牛奶等食物;侧向钻爆打小洞或从塌方体内掏小洞进入掌子面救人;联系数量足够的120救护车和医务人员,在营救现场待命抢救伤员。

你可能感兴趣的试题

最新试题

某集团公司承建某客货共线Ⅱ级铁路(时速120km)第一标段电气化改造工程。该工程采用施工总价承包,对非责任事故的Ⅱ类变更

类型:简答题2026-04-02

某施工单位承建一座高速铁路桥梁工程。桥梁为钢管混凝土中承式拱桥,跨径140m,矢高28m。拱肋由4根钢管组成。钢管内灌注

类型:简答题2026-04-02

某集团公司先后中标电气化铁路新线站前工程6标和站后工程2标。站前工程主要工作内容有:路基、桥涵、隧道、轨道工程以及相应的

类型:简答题2026-04-02

某铁路工程项目根据工程量的分布情况,并考虑到铺轨前路基及桥隧工程施工期限短的特点,分为两个工区(区段),里程划分为DKO

类型:简答题2026-04-02

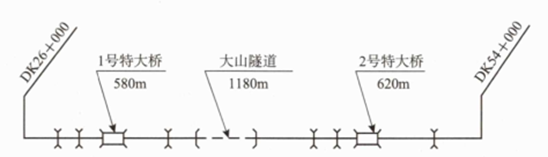

某工程项目部承建一段地处北方的新建铁路工程(平面示意图如图9所示)。该工程标段总长28km,工程范围包括隧道一座、特大桥

类型:简答题2026-04-02

某铁路工程项目合同段内有轨道、隧道、路基、桥涵工程,合同工期为25个月,铺轨期限为开工后第17~23个月。项目经理部制定

类型:简答题2026-04-02

某施工单位承包一铁路单线隧道工程,长度为3km,岩体为IV~V级围岩,采用正台阶钻爆法施工,开工后两个月,下台阶开挖70

类型:简答题2026-04-02

某新建铁路控制性工程新河隧道,为双线单洞隧道,隧道长8949m。洞身围岩级别分别为Ⅲ、IV、V级,无不良地质;辅助导坑设

类型:简答题2026-04-02

某施工单位承建高速铁路某隧道工程,起讫里程为DK38+500~DK42+100,长度为3600m。隧道围岩破碎、软弱,地

类型:简答题2026-04-02

某铁路路基路堑边坡防护采用浆砌片石挡土墙。施工中监理单位发现存在以下问题:挡土墙后面路基边坡处存在膨胀土、片石块偏小、缝

类型:简答题2026-04-02
