铁路工程

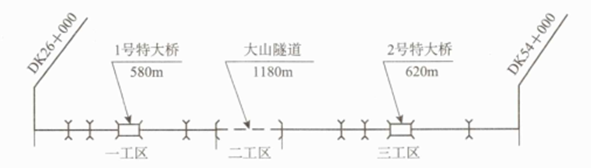

图9某新建铁路平面示意图
问题:
1.对平面示意图进行必要的工区划分和线下施工队伍配备。(在答题卡中画出示意图,然后作答)
2.举例说明(各举两例):哪些工程(或工序)可以平行施工?哪些可以顺序施工?哪些必须先后施工?
3.为确保铺轨按期通过本标段,对重点工程施工组织应该如何调整?

图13施工工区平面示意图
从起点DK26+000到大山隧道入口为一工区,配备路基施工架子一队,负责本工区路基工程;桥涵施工架子一队,负责1号特大桥工程和本区的小桥涵工程。
大山隧道为二工区,配备隧道施工架子队一个。
从大山隧道出口到终点DK54+000为三工区,配备路基施工架子二队,负责本工区路基工程;桥涵施工架子二队,负责2号特大桥工程和本区的小桥涵工程。
2.可以平行施工或顺序施工的工程(或工序):土石方工程,小桥涵工程。
必须先后施工的工程(或工序):2号桥利用1号桥钢模板,先施工完1号桥,再施工2号桥;先施工完线下工程,才能进行轨道工程施工。
3.为确保铺轨按期通过本标段,应加快施工进度,对重点工程施工组织应该调整如下:
隧道可由原来的单口掘进施工方案修改为进出口双口掘进,以增加施工工作面。
考虑1号桥工程量仅完成35%,2号桥尚未开工,应增加模板按流水作业组织两个桥的施工,以加快施工进度。
【分析与提示】
掌握工区划分、施工队伍配备、施工顺序组织。
你可能感兴趣的试题
最新试题
某集团公司承建某客货共线Ⅱ级铁路(时速120km)第一标段电气化改造工程。该工程采用施工总价承包,对非责任事故的Ⅱ类变更
某施工单位承建一座高速铁路桥梁工程。桥梁为钢管混凝土中承式拱桥,跨径140m,矢高28m。拱肋由4根钢管组成。钢管内灌注
某集团公司先后中标电气化铁路新线站前工程6标和站后工程2标。站前工程主要工作内容有:路基、桥涵、隧道、轨道工程以及相应的
某铁路工程项目根据工程量的分布情况,并考虑到铺轨前路基及桥隧工程施工期限短的特点,分为两个工区(区段),里程划分为DKO
某工程项目部承建一段地处北方的新建铁路工程(平面示意图如图9所示)。该工程标段总长28km,工程范围包括隧道一座、特大桥
某铁路工程项目合同段内有轨道、隧道、路基、桥涵工程,合同工期为25个月,铺轨期限为开工后第17~23个月。项目经理部制定
某施工单位承包一铁路单线隧道工程,长度为3km,岩体为IV~V级围岩,采用正台阶钻爆法施工,开工后两个月,下台阶开挖70
某新建铁路控制性工程新河隧道,为双线单洞隧道,隧道长8949m。洞身围岩级别分别为Ⅲ、IV、V级,无不良地质;辅助导坑设
某施工单位承建高速铁路某隧道工程,起讫里程为DK38+500~DK42+100,长度为3600m。隧道围岩破碎、软弱,地
某铁路路基路堑边坡防护采用浆砌片石挡土墙。施工中监理单位发现存在以下问题:挡土墙后面路基边坡处存在膨胀土、片石块偏小、缝
