简答题
铁路工程
2026-04-02
某新建铁路控制性工程新河隧道,为双线单洞隧道,隧道长8949m。洞身围岩级别分别为Ⅲ、IV、V级,无不良地质;辅助导坑设置斜井2座、横洞1座。
施工组织设计安排:施工准备工期为3个月,进口段洞口及明洞施工工期为3个月,出口段洞口施工工期为1个月,1号斜井施工工期为7个月,2号斜井施工工期为6个月,横洞施工工期为3个月。隧道围岩分布如图7所示。

图7隧道围岩分布
根据施工组织设计:本隧道安排5个隧道作业队,分别是进口作业队、出口作业队、横洞作业队、1号斜井作业队、2号斜井作业队。横洞安排向小里程方向施工,1号、2号斜井分别安排两个作业面进行施工。为保证掘进贯通安全,当两端工作面间的开挖距离为15m时停止一端工作,并将该端工作面人员和机具撤离。考虑以上因素后,隧道施工分界里程如图8所示。
图8隧道施工分界里程
设计图纸显示:Ⅲ级围岩采用全断面开挖,IV级围岩采用台阶法施工,V级围岩采用短台阶预留核心土法开挖;V级围岩采用小导管超前支护,其他围岩无超前支护;初期支护为锚喷支护。
根据规定,超前地质预报纳入工序管理。
问题:
1.根据现场施工经验,给出隧道洞身各级别围岩掘进的进度指标。
2.分别计算5个隧道作业队的洞身掘进工期(含施工准备时间)。
参考答案
暂无
答案解析

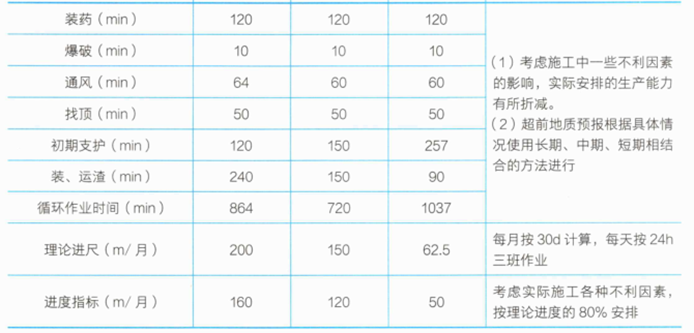

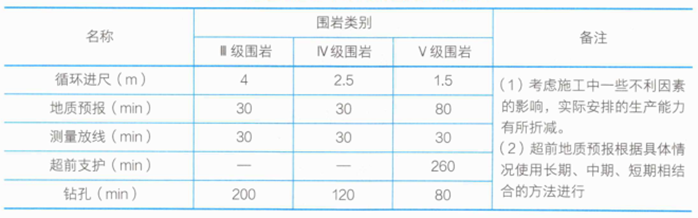

1.隧道掘进循环时间及进度指标安排见表8。
表8隧道掘进循环时间及进度指标安排表
2.5个隧道作业队的洞身掘进工期计算如下:

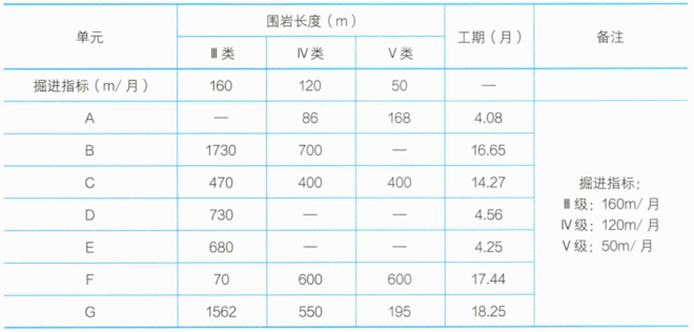

(1)各施工单元的掘进工期计算见表9。
表9隧道洞身掘进工期计算表
(2)5个隧道作业队的洞身掘进工期分别为:
隧道出口作业队掘进工期:包括施工准备、出口段洞口施工、洞身A单元施工。掘进工期为:3+1+4.08=8.08月。
隧道横洞作业队掘进工期:包括施工准备、横洞施工、洞身B单元施工。掘进工期为:3+3+16.65=22.65月。
隧道1号斜井作业队掘进工期:包括施工准备、1号斜井施工、洞身C或D单元施工(两者比较取大值)。掘进工期为:3+7+14.27=24.27月。
隧道2号斜井作业队掘进工期:包括施工准备、2号斜井施工、洞身E或F单元施
工(两者比较取大值)。掘进工期为:3+6+17.44=26.44月。
隧道进口作业队掘进工期:包括施工准备、进口段洞口及明洞施工、洞身G单元施工。掘进工期为:3+3+18.25=24.25月。
表8隧道掘进循环时间及进度指标安排表
2.5个隧道作业队的洞身掘进工期计算如下:
(1)各施工单元的掘进工期计算见表9。
表9隧道洞身掘进工期计算表
(2)5个隧道作业队的洞身掘进工期分别为:
隧道出口作业队掘进工期:包括施工准备、出口段洞口施工、洞身A单元施工。掘进工期为:3+1+4.08=8.08月。
隧道横洞作业队掘进工期:包括施工准备、横洞施工、洞身B单元施工。掘进工期为:3+3+16.65=22.65月。
隧道1号斜井作业队掘进工期:包括施工准备、1号斜井施工、洞身C或D单元施工(两者比较取大值)。掘进工期为:3+7+14.27=24.27月。
隧道2号斜井作业队掘进工期:包括施工准备、2号斜井施工、洞身E或F单元施
工(两者比较取大值)。掘进工期为:3+6+17.44=26.44月。
隧道进口作业队掘进工期:包括施工准备、进口段洞口及明洞施工、洞身G单元施工。掘进工期为:3+3+18.25=24.25月。
