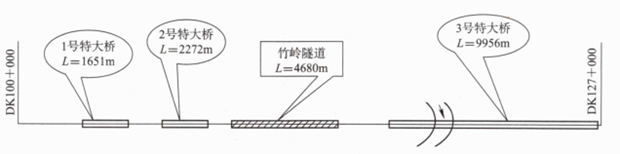

问题:
1.该工程中软土地基分包是否正确?为什么?
2.在本工程中返工的损失责任如何确定?会出现哪些主体间的索赔关系?
3.保证软基处理工程工期的施工措施是什么?
2.B公司对本工程中因质量问题返工造成损失负有直接责任,施工总承包企业(A公司)向业主对分包工程出现的质量问题承担连带责任。业主向A公司索赔,A公司向B公司索赔。
3.保证软基处理工程工期的施工措施:(1)调整优化剩余工作施工进度计划;
(2)加大施工人员和设备的投入量,增加施工工作面,加快施工进度;(3)调整工作班制,由每天一班制调整为每天两班制,加快施工进度;(4)加强劳动力管理;(5)加强施工调度,保证连续作业,提高劳动效率;(6)完善冬雨期施工措施,避免窝工;
(7)及时验工计价,保证资金供应。
