公路工程
简答题背景资料:
某隧道为上、下行双线四车道隧道,其中左线长1858m,右线长1862m,隧道最大埋深为98m,净空宽度为9.64m,净空高度为6.88m,设计车速为100km/h。
施工中发生如下事件:
事件一:根据地质勘探报告,YK15+020~YK15+200段分布有冲刷煤屑、瓦斯包体和含水瓦斯包体岩层节理及裂隙发育。其中YK15+150~YK15+200段穿越背斜组成的复式褶皱带,为挤压强烈、地应力相对集中地段。

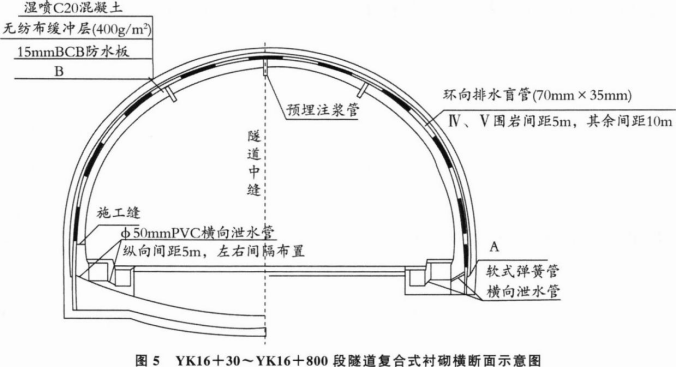

事件二:YK16+300~YK16+800段为1级围岩,该段隧道复合式衬砌横断面示意图如图5所示,采用喷锚网联合支护形式,结合超前小导管作为超前支护措施,二次衬砌采用灌注混凝土,初期支护与二次衬砌之间铺设防水层。

事件三:在一个模筑段长度内灌注混凝土时,施工单位为施工方便,边墙和拱顶混凝土同时进行浇筑。
事件四:2018年6月6日上午,隧道开挖时,监控量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点,但未及时告知作业班组潜在的危险。当日下午发生较大塌方,造成当场死亡5人,重伤12人。经补报并核实,截止到2018年7月6日,确认死亡人数为10人。
问题:
1.根据地质条件,指出该隧道潜在的安全事故类型。
2.分别写出图中A、B的名称,指出8施作前需要满足的条件。
3.指出事件三中混凝土灌注施工的错误之处,并写出正确做法。
4.监控量测数据处理中,发现“周边位移一时间曲线”出现反弯点说明什么问题?应如何处理?
5.根据《生产安全事故报告和调查处理条例》,发生的塌方事故属于什么等级?说明理由。
某隧道为上、下行双线四车道隧道,其中左线长1858m,右线长1862m,隧道最大埋深为98m,净空宽度为9.64m,净空高度为6.88m,设计车速为100km/h。
施工中发生如下事件:
事件一:根据地质勘探报告,YK15+020~YK15+200段分布有冲刷煤屑、瓦斯包体和含水瓦斯包体岩层节理及裂隙发育。其中YK15+150~YK15+200段穿越背斜组成的复式褶皱带,为挤压强烈、地应力相对集中地段。
事件二:YK16+300~YK16+800段为1级围岩,该段隧道复合式衬砌横断面示意图如图5所示,采用喷锚网联合支护形式,结合超前小导管作为超前支护措施,二次衬砌采用灌注混凝土,初期支护与二次衬砌之间铺设防水层。

事件三:在一个模筑段长度内灌注混凝土时,施工单位为施工方便,边墙和拱顶混凝土同时进行浇筑。
事件四:2018年6月6日上午,隧道开挖时,监控量测人员在处理量测数据中,发现“周边位移一时间曲线”出现反弯点,但未及时告知作业班组潜在的危险。当日下午发生较大塌方,造成当场死亡5人,重伤12人。经补报并核实,截止到2018年7月6日,确认死亡人数为10人。
问题:
1.根据地质条件,指出该隧道潜在的安全事故类型。
2.分别写出图中A、B的名称,指出8施作前需要满足的条件。
3.指出事件三中混凝土灌注施工的错误之处,并写出正确做法。
4.监控量测数据处理中,发现“周边位移一时间曲线”出现反弯点说明什么问题?应如何处理?
5.根据《生产安全事故报告和调查处理条例》,发生的塌方事故属于什么等级?说明理由。
参考答案:暂无进入在线模考
1.该隧道潜在的安全事故类型有:①塌方;②瓦斯爆炸;③瓦斯突出;④瓦斯燃烧;⑤涌水、突泥;⑥岩爆。
2.(1)A——纵向排水管;B——二次衬砌。
(2)二次衬砌的施作应在满足下列要求时进行:
①隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降。
②隧道位移相对值已达到相对位移量的90%以上。
3.错误之处:边墙和拱顶混凝土同时进行浇筑。
正确做法:应从两侧边墙向拱顶、由下向上依次分层对称连续浇筑。
4.“周边位移一时间曲线”出现反弯点说明围岩和支护已呈不稳定状态。此时应密切监视围岩动态,并加强支护,必要时暂停开挖。
5.发生的塌方事故属于重大事故。
理由:重大事故是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5 000万元以上1亿元以下直接经济损失的事故。
2.(1)A——纵向排水管;B——二次衬砌。
(2)二次衬砌的施作应在满足下列要求时进行:
①隧道水平净空变化速度及拱顶或底板垂直位移速度明显下降。
②隧道位移相对值已达到相对位移量的90%以上。
3.错误之处:边墙和拱顶混凝土同时进行浇筑。
正确做法:应从两侧边墙向拱顶、由下向上依次分层对称连续浇筑。
4.“周边位移一时间曲线”出现反弯点说明围岩和支护已呈不稳定状态。此时应密切监视围岩动态,并加强支护,必要时暂停开挖。
5.发生的塌方事故属于重大事故。
理由:重大事故是指造成10人以上30人以下死亡,或者50人以上100人以下重伤,或者5 000万元以上1亿元以下直接经济损失的事故。
你可能感兴趣的试题
最新试题
某高速公路双向六车道分离式隧道,左洞长825m,起讫桩号为ZK16+435~ZK17+260,右洞长840m,起讫桩号为
类型:简答题2026-05-09
某双向四车道一级公路运营10年后,水泥混凝土面板破损严重,拟进行改建,设计方案为:对旧水泥混凝土路面采用碎石化法处理,然
类型:简答题2026-05-09
某施工单位承建了一段二级公路的路基工程,路基宽度12m,其中设计有1250m的填石路堤,其横断面设计示意图如图1所示。
类型:简答题2026-05-09
某二级公路隧道起讫桩号为K8+300~K8+720,双向两车道,隧道围岩级别主要为Ⅴ级,围岩岩性为强风化炭质千枚岩,隧道
类型:简答题2026-05-09
某施工单位承建一项分离式双向四车道高速公路山岭隧道工程,其起讫桩号为K19+720~K21+450,全长1730m,隧道
类型:简答题2026-05-09
下列锁脚锚杆施工技术要求,说法不正确的是()。
类型:多选题2026-05-09
下列设计变更的情形中,属于较大设计变更的有()。
类型:多选题2026-05-09
关于挖孔桩施工,下列说法正确的有()。
类型:多选题2026-05-09
隧道现场监控量测项目中拱脚下沉的测验工具一般采用()。
类型:多选题2026-05-09
石灰稳定土基层施工时,应对消石灰技术指标()进行检测,满足相关要求。
类型:多选题2026-05-09
