某光缆线路工程的主要工程量及各项工作的成本单价见表;项目部制定的本工程的进度计划见图;第三周末各项工作完成情况及实际成本开支见。


第三周末各项工作完成情况及实际成本开支表

【问题】
1、分别计算每周计划工作预算费用(BCWS)。
2、绘制计划工作预算费用时间成本累计负荷曲线。
3、计算第3周末已完工作预算费用(BCWP)。
4、计算第3周末已完工作实际费用(ACWP)。
5、分别计算第3周末费用偏差(CV),说明费用情况。
6、计算第3周末进度偏差多长时间?
【答案】第1周:120*0.5*200元=12000元
第2周:120*0.5*200元+10*0.25*5000元=24500元
第3周:10*0.25*5000+10*0.25*4000元=22500元
第4周:10*0.25*5000+10*0.25*4000元=22500元
第5周:10*0.25*5000+10*0.25*4000+6*1/3*500元=23500元
第6周:10*0.25*4000+6*1/3*500元=11000元
第7周:6*1/3*500+2*0.5*5000元=6000元
第8周:2*0.5*5000元=5000元
2、绘制计划工作预算费用时间成本累计负荷曲线。

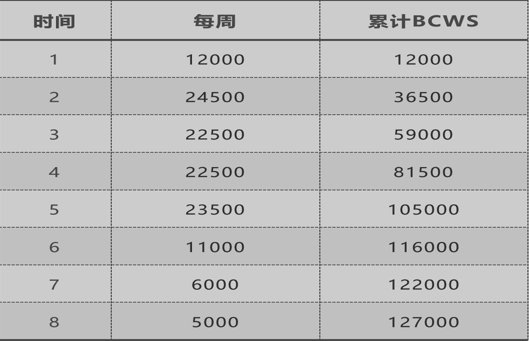

【答案】

3、计算第3周末已完工作预算费用(BCWP)。
【答案】第三周末:BCWP=96*200+6*5000+2*4000=57200元
4、计算第3周末已完工作实际费用(ACWP)。
【答案】第三周末:ACWP=28000+22000+12500元=62500元
5、分别计算第3周末费用偏差(CV),说明费用情况。
【答案】第三周末:CV=BCWP-ACWP=57200-62500元=-5300元
6、计算第3周末进度偏差多长时间?
【答案】第三周末:SV=BCWP-BCWS=57200-59000元=-1800元-1800/22500*7=-0.56天,延误0.56天。
你可能感兴趣的试题
A.可以使用2对角螺栓固定
B.一列有多个机架时,机架连在一起后接地
C.调整机架垂直度时,可在机架底角处放置硬纸板
D.垂直度调整到2.5mm
A.SDH
B.PTN
C.IPRAN
D.BSC
最新试题
背景资料: 某通信光缆线路工程包括架空线路和直埋线路两部分,合同工期为 45 天。项目部分解的工作名称、工作代号、各项工
背景资料: 某光缆线路工程的主要工程量及各项工作的成本单价见表;项目部制定的本工程的进度计划见图;第三周末各项工作完成情
背景资料: 某施工单位承接了一项通信线路工程,合同造价100万元,采用包工不包料的方式,包括新建架空线路以及利旧管道线路
背景资料: 某施工单位承担了一项管道光缆线路工程,工程分三批进行。开工前,项目负责人组织项目部人员收集了工程中所需技术文
背景资料: 某施工单位承接了一移动通信基站设备安装工程,施工内容包括安装天线、布放馈线、安装无线主设备及PTN传输设备,
关于通信工程安全施工要求说法正确的是( )。
( )情况不得高空作业。
拉线地锚坑的洞深,应根据( )情况确定。
DWDM系统合波器测试指标中插入损耗测试仪表有( )。
关于机架设备安装说法不正确的是( )。
