背景资料:

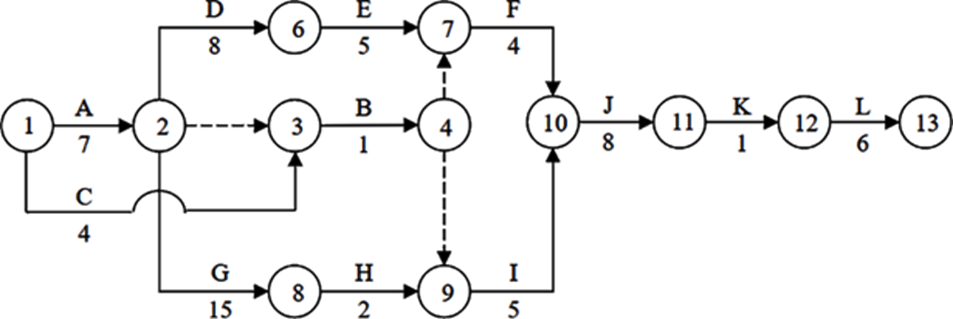

某通信光缆线路工程包括架空线路和直埋线路两部分,合同工期为 45 天。项目部分解的工作名称、工作代号、各项工作的持续时间及施工费的日开支量如下表所示,项目部编制的进度计划部分如下图所示:

施工过程中,项目部在第 24 天检查工程进度时发现,A、B、C、D、G 工作已完成,E、H 工作还没有开始,此时,项目部的实际开支额为 300000 元。
【问题】
1、补充完整上表中各项工作的紧前工作和紧后工作。
2、只设一个开始节点,补充完整项目部编制的进度计划图。
3、计算本工程原进度计划的计算工期,并指出第 24 天出现工作延误时的关键工作和关键路径。
4、计算原计划网络图中 B、E 工作的时间参数。
5、如果各项工作均按最早开始时间开始施工,计算第 24 天的BCWS、BCWP。
6、计算第 24 天的CV、SV,并指出项目部应采取何种措施,以保证工程按期完成。
参考答案
暂无
答案解析
1、
各项工作的紧前、紧后工作如下表所示
2、
完整的进度计划图如下图所示:
3、
本工程原进度计划的计算工期Tc=44 天;
24 天出现工作延误时的关键工作为:
A、D、E、F、J、K、L,关键路径为 A-D-E-F-J-K-L。
4、
原计划网络图中 B、E 工作的时间参数如下:

5、
第 24 天的BCWS、BCWP:
BCWS24=BCWS A24+BCWS B24+BCWS C24+BCWS D24+BCWS E24+BCWS F24+BCWS G24+BCWS H24
=7×1000+1×100+4×3000+8×6000+5×5000+4×10000+15×15000+2×5000=367100 元
BCWP24=BCWP A24+BCWP B24+BCWP C24+BCWP D24+BCWP G24
=7×1000+1×100+4×3000+8×6000+15×15000
=292100 元
ACWP24=300000 元
6、
第 24 天的CV、SV 及应采取的相应措施:
CV24=BCWP24-ACWP24=292100-300000=-7900 元<0
SV24=BCWP24-BCWS24=292100-367100=-75000 元<0
BCWP<ACWP<BCWS,CV<0,SV<0,体现为效率较低,进度较慢,投入超前,应采取的措施是:增加高效人员投入。
各项工作的紧前、紧后工作如下表所示
2、
完整的进度计划图如下图所示:
3、
本工程原进度计划的计算工期Tc=44 天;
24 天出现工作延误时的关键工作为:
A、D、E、F、J、K、L,关键路径为 A-D-E-F-J-K-L。
4、
原计划网络图中 B、E 工作的时间参数如下:

5、
第 24 天的BCWS、BCWP:
BCWS24=BCWS A24+BCWS B24+BCWS C24+BCWS D24+BCWS E24+BCWS F24+BCWS G24+BCWS H24
=7×1000+1×100+4×3000+8×6000+5×5000+4×10000+15×15000+2×5000=367100 元
BCWP24=BCWP A24+BCWP B24+BCWP C24+BCWP D24+BCWP G24
=7×1000+1×100+4×3000+8×6000+15×15000
=292100 元
ACWP24=300000 元
6、
第 24 天的CV、SV 及应采取的相应措施:
CV24=BCWP24-ACWP24=292100-300000=-7900 元<0
SV24=BCWP24-BCWS24=292100-367100=-75000 元<0
BCWP<ACWP<BCWS,CV<0,SV<0,体现为效率较低,进度较慢,投入超前,应采取的措施是:增加高效人员投入。
