简答题 1.背景
某工程公司在某省开展信息通信工程建设项目的施工业务。公司在该省设有办事处和项目管理部,其中办事处负责营销,项目管理部负责施工交付。公司预算部门按年向办事处下达新签合同总金额及部门总成本指标,向项目管理部下达年度总收入及部门总成本指标。具体项目中标后,项目管理部组建项目部,向项目负责人下达项目直接成本指标。
 2.问题
(1)该公司在营销和项目交付过程中,需要制定哪些成本计划?分别由谁负责确定?主要依据和作用是什么?
(2)成本计划的编制应遵循什么原则?
(3)说明该公司可能发生哪些成本?应如何进行成本核算或成本核算应如何分类?

参考答案:暂无进入在线模考
(1)需要制定竞争性成本计划、指导性成本计划和实施性成本计划。
竞争性成本计划是工程施工项目投标及签订合同阶段的估算成本计划,本案例中一般应由办事处负责确定,主要用于确定投标报价。竞争性成本计划以招标文件中的合同条件、投标者须知、技术规程、设计图纸或工程量清单等为依据,以有关价格条件说明为基础,结合调研和现场考察获得的情况,根据本企业的工料消耗标准、水平、价格资料和费用指标进行编制。
指导性成本计划是选派项目负责人阶段的预算成本计划,是项目负责人的责任成本目标。本案例中一般应由项目管理部按照企业的相关制度,在分析设计文件、承包合同、近期类似项目责任总成本指标及实际成本基础上,结合本项目的特点估算并确定。主要用于确定项目负责人的责任成本目标。
实施性成本计划是项目施工准备阶段的施工预算成本计划,它以项目实施方案为依据,落实项目负责人责任目标为出发点,采用企业的施工定额,通过施工预算的编制而形成的施工成本计划。一般应由项目负责人负责确定。实施性成本计划是施工企业的内部文件,同时也是施工企业进行劳动调配,物资计划供应,控制成本开支,进行成本分析和班组经济核算的依据。
(2)成本计划编制应遵循的原则有:
①从实际情况出发原则。
②与其他计划相结合原则。
③采用先进的技术经济定额原则。
④统一领导,分级管理原则。
⑤适度弹性原则。
(3)该公司可能发生的成本主要包括:人工费、办公费、差旅交通费、材料费、施工机械使用费、仪表使用费、分包费和其他费等
在成本核算中,通常分为:项目成本、管理费用、销售费用及财务费。项目成本又可分为直接费和间接费。本案例中,一般应将办事处经营活动中所发生的人工费、办公费、差旅交通费等各项费用,计入销售费用;将公司各职能部门所发生的各项费用计入管理费;与项目有关的费用计入项目成本。

你可能感兴趣的试题

2 1.背景

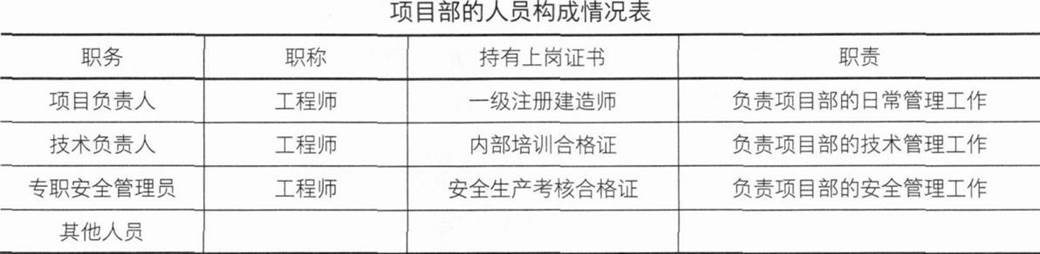

某项目部负责南方某地的一个接入网光缆线路工程的施工,工程计划7月1日开工、9月30日完工,施工内容包括制作架空杆路、敷设架空光缆和管道光缆、安装光缆交接箱、光纤分配架、光缆成端等工作量,工程采用包工不包料的方式承包。项目部的人员构成情况如下表所示。

本工程的施工组织设计中涉及安全管理的内容如下:
(1)施工过程中应保证施工人员、仪表、车辆、设备、机具的安全。
(2)本工程安全目标是无人员伤亡事故,设备、仪表、机具零损坏。项目部的专职安全员负责工程的安全管理工作,对主要施工人员的个人安全防护进行安全技术交底,对工程中的安全问题进行经常性检查,排查安全隐患。
施工过程中发生了以下事件:
事件一:挖好的杆坑致使一名工人腿部受伤。
事件二:过路口架设吊线时,吊线致使一名骑车人摔伤。
事件三:敷设架空光缆时,遇到吊线带电,致使一名施工人员从杆上摔落,轻伤。
事件四:在人(手)孔内接续时,便道上一行人跌落掉人人(手)孔中,皮外伤。
事件五:一名施工人员在人(手)孔内作业时被毒气熏晕,经及时抢救脱险。
事件六:管道内的光缆预留不规范。
经过全体管理人员、施工人员的共同努力,工程按期完工交付。
 2.问题
(1)说明本工程施工组织设计中有关安全管理的内容存在哪些问题?
(2)项目部安全管理工作的内容还应增加哪些?
(3)本工程的危险源有哪些?
(4)项目部的人员是否都具有上岗资格?为什么?
(5)指出项目部安全管理的工作疏漏之处。
(6)人(手)孔内作业时应注意哪些安全问题?
