通信与广电工程

简答题 1.背景
某年3月,A施工单位与建设单位签订了一项传输设备安装工程的施工合同,合同金额70万元,工期自4月1日至6月30日,合同未约定保修期。项目经理部安排的进度计划和成本强度预算如下表:

工程按期开工,但建设单位于6月1日根据需要作出如下变更:
(1)其中一个终端站增加一套网管设备,造成工作量新增90工日;
(2)增加10km管道光缆的施工工作量:
A施工单位根据本单位的实际情况接受了第(1)项变更,拒绝了第(2)项变更。
建设单位将第(2)项变更另行委托给了B施工单位。第(1)项变更造成A施工单位进度拖后1周;第(2)项变更导致A施工单位停工2周。工程最终于7月21日完成。
A施工单位同时将竣工技术文件和工程结算申请文件报送建设单位。工程于7月25日初验后进入试运行,至lO月24日结束,lo月31日终验后于11月1日8时投入使用。
 2.问题
(1)按周编制的成本计划表。
(2)绘制计划的时间一成本累积曲线。
(3)A施工单位可索赔的工期是多少?可索赔的费用有哪些?

参考答案:暂无进入在线模考

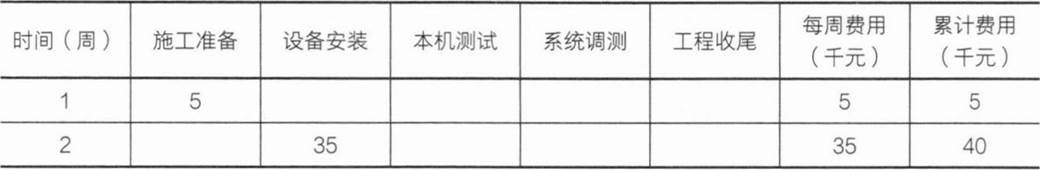

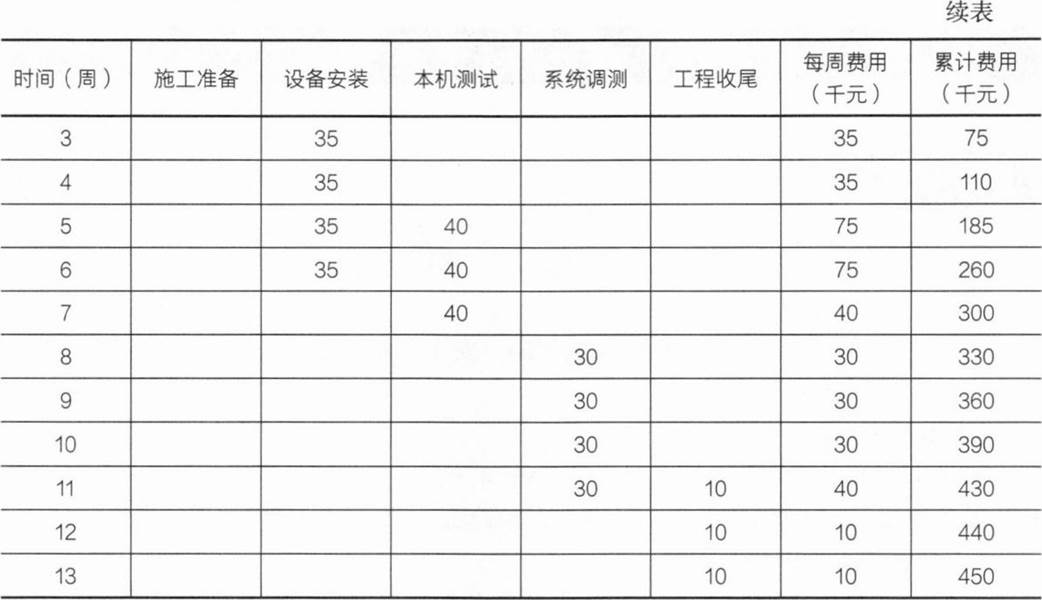

(1)施工成本计划如下表:

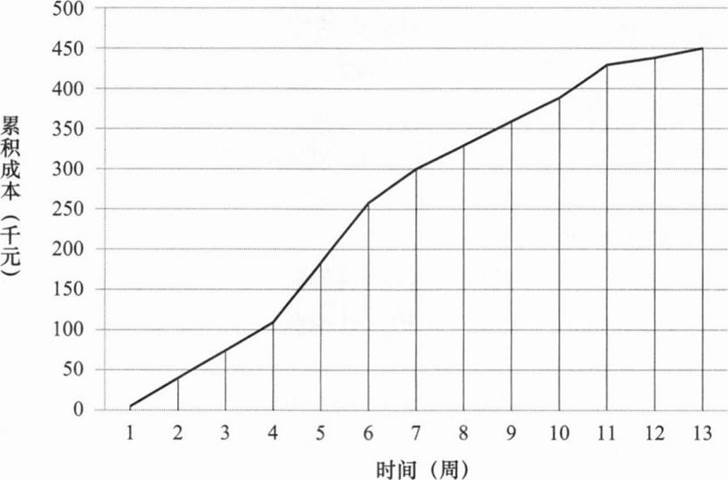

(2)时间一成本累积曲线如下图:

(3)由于建设单位作出的变更造成了施工单位进度拖后和费用增加,所以施工单位可以就第(1)项、第(2)项造成的损失进行索赔。可索赔工期为3周,可索赔费用为第(1)项变更造成的建安费增加和第(2)项变更导致的停工损失费。

你可能感兴趣的试题

1 1.背景
某项目部负责南方某地的一个接入网光缆线路工程的施工,工程计划7月1日开工、9月30日完工,施工内容包括制作架空杆路、敷设架空光缆和管道光缆、安装光缆交接箱、光纤分配架、光缆成端等工作量,工程采用包工不包料的方式承包。项目部的人员构成情况如下表所示。

本工程的施工组织设计中涉及安全管理的内容如下:
(1)施工过程中应保证施工人员、仪表、车辆、设备、机具的安全。
(2)本工程安全目标是无人员伤亡事故,设备、仪表、机具零损坏。项目部的专职安全员负责工程的安全管理工作,对主要施工人员的个人安全防护进行安全技术交底,对工程中的安全问题进行经常性检查,排查安全隐患。
施工过程中发生了以下事件:
事件一:挖好的杆坑致使一名工人腿部受伤。
事件二:过路口架设吊线时,吊线致使一名骑车人摔伤。
事件三:敷设架空光缆时,遇到吊线带电,致使一名施工人员从杆上摔落,轻伤。
事件四:在人(手)孔内接续时,便道上一行人跌落掉人人(手)孔中,皮外伤。
事件五:一名施工人员在人(手)孔内作业时被毒气熏晕,经及时抢救脱险。
事件六:管道内的光缆预留不规范。
经过全体管理人员、施工人员的共同努力,工程按期完工交付。
 2.问题
(1)说明本工程施工组织设计中有关安全管理的内容存在哪些问题?
(2)项目部安全管理工作的内容还应增加哪些?
(3)本工程的危险源有哪些?
(4)项目部的人员是否都具有上岗资格?为什么?
(5)指出项目部安全管理的工作疏漏之处。
(6)人(手)孔内作业时应注意哪些安全问题?
