简答题 1.背景
某施工单位承担了某运营商的一项管道光缆线路工程,工作内容和持续时间如下表。

项目部按照下图所示的施工工序关系编制了施工进度计划,但工期不能满足建设单位的要求,监理单位要求重新编制。

项目部根据工程特点和施工资源情况,采用流水作业的方式对原进度计划进行了优化,具体为:将B、C、F三项工作平均分解为三项子工作,分别是B1、B2、B3;C1、C2、C3;F1、F2、F3。每项工作各有一个队伍依次完成,工作全部完成后才开始G工作。此计划得到了建设单位和监理单位的批准。
施工过程中发生了以下事件:
事件一:由于光缆测试仪表进场原因,E工作最早开始时间推迟9天。
事件二:工程进行到第20天时,因道路维修,光缆发货受阻,停工2天。
2.问题
(1)列出施工工序关系图中B、E、F表示的工作内容。
(2)计算未被批准的原计划工期。
(3)绘出优化后的双代号网络图。
(4)列出优化后的关键工作,并计算工期。
(5)分别分析事件一和事件二对工期造成的影响。
某施工单位承担了某运营商的一项管道光缆线路工程,工作内容和持续时间如下表。

项目部按照下图所示的施工工序关系编制了施工进度计划,但工期不能满足建设单位的要求,监理单位要求重新编制。

项目部根据工程特点和施工资源情况,采用流水作业的方式对原进度计划进行了优化,具体为:将B、C、F三项工作平均分解为三项子工作,分别是B1、B2、B3;C1、C2、C3;F1、F2、F3。每项工作各有一个队伍依次完成,工作全部完成后才开始G工作。此计划得到了建设单位和监理单位的批准。
施工过程中发生了以下事件:
事件一:由于光缆测试仪表进场原因,E工作最早开始时间推迟9天。
事件二:工程进行到第20天时,因道路维修,光缆发货受阻,停工2天。
2.问题
(1)列出施工工序关系图中B、E、F表示的工作内容。
(2)计算未被批准的原计划工期。
(3)绘出优化后的双代号网络图。
(4)列出优化后的关键工作,并计算工期。
(5)分别分析事件一和事件二对工期造成的影响。
参考答案:暂无进入在线模考
(1)施工工序关系图中B表示清刷管孔,E表示光缆配盘,F表示光缆敷设。
(2)原计划的关键路径为路由复测→清刷管孔→敷设子管→光缆敷设→光缆接续→中继段测试,所以:
原计划工期=5+9+21+24+4+2=65天。

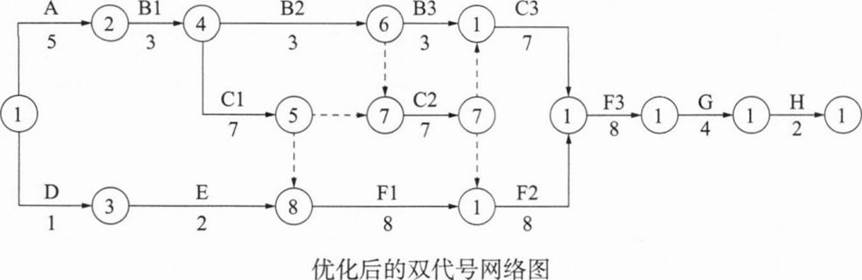

(3)优化后的双代号网络图如下图所示:

(4)优化后的关键工作有:A、Bl、Cl、Fl、F2、F3、G、H;
优化后的计算工期=5-4-3+7+8+8+8+4+2=45天。
(5)事件一和事件二对工期造成的影响分析如下:
事件一:E工作为非关键工作,总时差为8天,延误9天超过其总时差1天,造成总工期延误1天。
事件二:F1工作是关键工作,停工2天,造成总工期延误2天。
(2)原计划的关键路径为路由复测→清刷管孔→敷设子管→光缆敷设→光缆接续→中继段测试,所以:
原计划工期=5+9+21+24+4+2=65天。
(3)优化后的双代号网络图如下图所示:

(4)优化后的关键工作有:A、Bl、Cl、Fl、F2、F3、G、H;
优化后的计算工期=5-4-3+7+8+8+8+4+2=45天。
(5)事件一和事件二对工期造成的影响分析如下:
事件一:E工作为非关键工作,总时差为8天,延误9天超过其总时差1天,造成总工期延误1天。
事件二:F1工作是关键工作,停工2天,造成总工期延误2天。
你可能感兴趣的试题
最新试题
背景资料: 某通信光缆线路工程包括架空线路和直埋线路两部分,合同工期为 45 天。项目部分解的工作名称、工作代号、各项工
类型:简答题2025-05-30
背景资料: 某光缆线路工程的主要工程量及各项工作的成本单价见表;项目部制定的本工程的进度计划见图;第三周末各项工作完成情
类型:简答题2025-05-30
背景资料: 某施工单位承接了一项通信线路工程,合同造价100万元,采用包工不包料的方式,包括新建架空线路以及利旧管道线路
类型:简答题2025-05-30
背景资料: 某施工单位承担了一项管道光缆线路工程,工程分三批进行。开工前,项目负责人组织项目部人员收集了工程中所需技术文
类型:简答题2025-05-30
背景资料: 某施工单位承接了一移动通信基站设备安装工程,施工内容包括安装天线、布放馈线、安装无线主设备及PTN传输设备,
类型:简答题2025-05-30
关于通信工程安全施工要求说法正确的是( )。
类型:多选题2025-05-30
( )情况不得高空作业。
类型:多选题2025-05-30
拉线地锚坑的洞深,应根据( )情况确定。
类型:多选题2025-05-30
DWDM系统合波器测试指标中插入损耗测试仪表有( )。
类型:多选题2025-05-30
关于机架设备安装说法不正确的是( )。
类型:多选题2025-05-30
