通信与广电工程

简答题 1.背景
某施工单位项目部负责一直埋光缆线路工程施工,部分施工地点位于山地和平原的交界处,线路的部分路由处于河床外缘,此段河床已干涸多年,其上游有多条河道,施工期间为多雨季节。光缆线路需跨越多条公路、河流、水管及原有直埋光缆,大部分路由位于农田中。本工程的建设单位曾拖欠多家施工单位的工程款。项目部在与当地主管部门和居民联系时发现,主管部门对工程项目不是很支持,当地居民提出的青苗补偿费用过高。
施工单位与建设单位签订了本工程的施工合同,合同文本中描述了工程名称、建设单位和施工单位的名称及联系人、施工地点、合同双方的责权利、违约责任、付款方式。合同约定,施工单位负责完成本工程的全部工程量,并负责采购除光缆以外的其他材料,工程开工前拨付预付款,施工进度款按监理签字的进度单每月拨付一次。工程开工一周后,施工单位仍未收到工程预付款。经与建设单位协商,工程进度款按工程进度的105%拨付,作为前期未付预付款的补偿,最多拨付至合同额的95%。经过施工单位的努力工作和与建设单位的多次沟通,工程按期完工。
 2.问题
(1)本工程施工合同履行过程中存在哪些风险?
(2)本工程施工合同还应该包括哪些内容?
(3)建设单位应向施工单位支付的预付款比例是多少?施工单位在开工后未收到预付款,应如何做?
(4)建设单位拨付工程进度款存在哪些问题?为什么?

参考答案:暂无进入在线模考
(1)施工合同履行过程中存在的风险有:
①施工期间大暴雨引发的洪水、泥石流冲毁已完工程量;
②光缆跨越公路、河流等设施时报建困难,在农田中施工时遇阻,造成的窝工,施工单位不能拿到补偿;
③建设单位不能按时拨付工程预付款、进度款和结算款。
(2)本工程施工合同的内容还应该包括:
①承包范围、工程量(或工作量)、合同价款、工期;
②质量标准、安全要求;
③工程变更和索赔的处理方法、不可抗力的范围、质保期及质保责任;
④争议的处理方法。
(3)建设单位应向施工单位支付的预付款比例应为合同额的30%。建设单位如果不按约定预付,施工单位应在预付时间到期后l0天内向建设单位发出要求预付的通知。建设单位收到通知后仍不按要求预付时,施工单位可在发出通知14天后停止施工。施工单位应从约定应付之日起向承包人支付应付款的利息(利率按同期银行贷款利率计),并承担违约责任。
(4)建设单位拨付工程进度款存在的问题:
①预付款不应在进度款中补付。预付款是用于施工单位按照合同约定,为工程购置材料、购置或租赁施工设备、修建临时设施以及组织施工队伍进场等所需的款项。建设单位应在双方签订合同后的一个月内或不迟于约定的开工日期前的7天内预付工程款;建设单位应按合同约定时间逐步扣回预付款,可与工程进度款同期结算抵扣。
②进度款最多拨付至合同额的95%错误。按照规定,建设单位应按确认的工程进度拨付工程进度款,应按不低于工程价款的60%、不高于工程价款的90%向施工单位支付。

你可能感兴趣的试题

1 1.背景
某项目部在负责某本地网线路一期工程施工时,取得了当地运营商的信任,因此运营商希望项目部帮助完成一个直埋光缆线路不合格工程的整改。该直埋光缆线路工程存在的质量问题主要有:部分地段的光缆埋深不够,应加保护管的地段没加保护管,过河的光缆有部分没冲槽、坡坎被冲毁,部分光缆接头衰耗较大等。要求将其整改成一个合格工程。项目部为了以后和该运营商继续合作,最终接受此整改工程。
在洽谈合同时,运营商的商务部门要求施工单位在现场调查的基础上做出此项目的总承包价,也就是说合同金额一次“包死”,施工过程中不再发生变更。施工单位认为现场全面调查前期工程中存在的问题难度很大,因此建议合同签订为工程完成后费用照实结算的“开口”合同。运营商的商务部门坚持自己的意见,最终在施工单位估算现场工作量的基础上,双方签订了合同。合同中列有施工单位报出的本项目需完成的工作量及相应的费用,并将费用汇总后作为合同金额。同时在合同中约定:合同额为工程总费用,不得调整;工程中发生的合同以外的工作量照实结算。
 2.问题
(1)此合同对于施工单位存在哪些风险?应如何防范?
(2)针对此项目的最终合同中,双方都默认了其中存在的一些矛盾性问题,项目部在施工过程中如果需要完成合同以外的工作量,应如何做才能保证自身利益?
(3)如果合同双方对工程的结算达不成一致意见,施工单位应怎样解决争议?
(4)在施工过程中,如果因运营商办理报建手续的原因,项目部在某一段时间无法整改,从而使得项目部发生了窝工,运营商又不愿意负担此部分窝工的费用,施工单位应如何进行索赔?

2 1.背景
某项目部负责某本地网直埋光缆线路环网工程的施工,合同规定采用包工不包料的方式承包,工程的路由报建工作已由建设单位完成,工程定于4月15日开工,工期40天。工程包括三个中继段:A中继段长50km,B中继段长60km,C中继段长70km。
三个中继段首尾相连构成一个环形网结构。

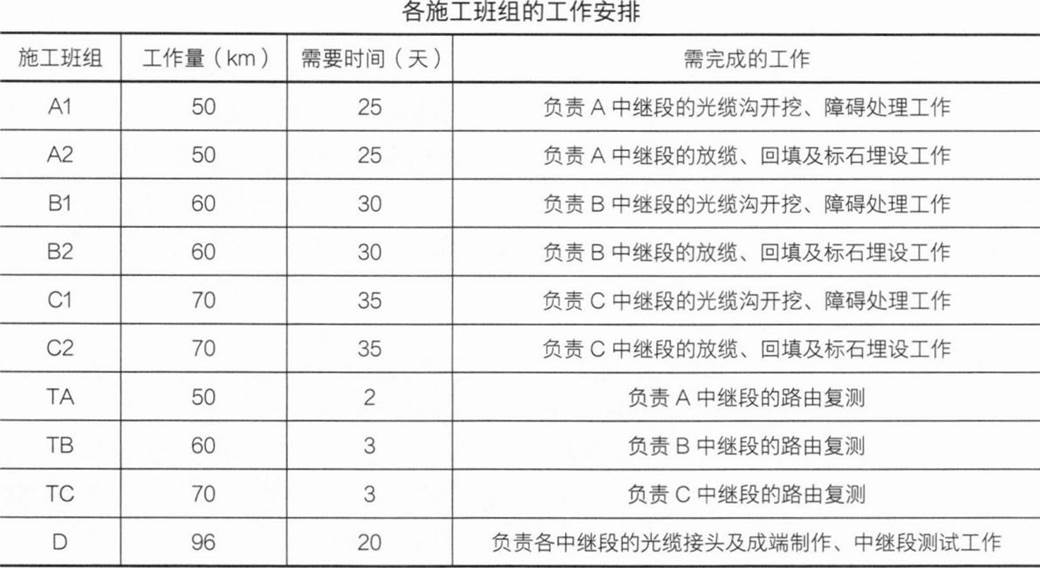

项目部将三个中继段的光缆敷设工作均安排两个作业组,采用流水作业方式施工,各组的日进度均为2km。三个中继段的路由复测工作分别安排TA、TB、TC三个作业组完成。由于施工单位只能为项目部配备一套测试仪表及一台熔接设备,因此项目部安排三个中继段的接续测试工作均由D组负责完成。各中继段的竣工资料整理工作在施工过程中完成,不单独安排编制时间。各施工班组的工作安排见下表。

 2.问题

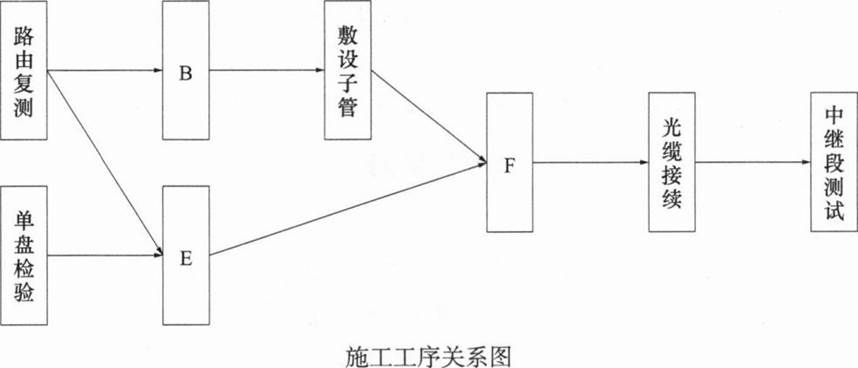

(1)本工程的各项主要工作的顺序应如何排列?
(2)说明光缆接头和成端制作两项工作的先后顺序。
(3)说明本工程中项目部的工作分解步骤。
(4)在考虑工序搭接的情况下,如果要求工期最短(时间按整天考虑)、费用最低,请绘制本工程包含放缆回填及埋设标石、路由复测、接续及测试、挖沟及障碍处理工作单代号网络图进度计划和横道图进度计划。
(5)影响本工程进度的因素可能有哪些?
(6)在施工过程中,项目部应如何控制工程进度?
(7)如果进度延误,项目部应如何对工程进度进行调整?
