建筑工程管理与实务

单选题下列属于按照定额编制程序和用途对工程定额进行分类的是()。

A.机械消耗定额
B.材料消耗定额
C.劳动消耗定额
D.施工定额

参考答案:D进入在线模考
ABC选项:按照生产要素分类:可分为劳动消耗定额、材料消耗定额、机械消耗定额
D选项:按定额编制程序和用途分类:施工定额、预算定额、概算定额、概算指标、投资估算指标。

你可能感兴趣的试题

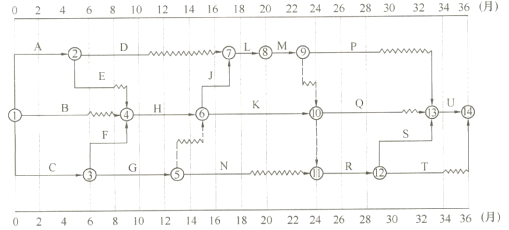

1某工程,建设单位与施工单位依据《建设工程施工合同(示范文本)》签订了施工合同,经总监理工程师审核确认的施工总进度计划如图所示,各项工作均按最早开时间安排且匀速施工。

工程实施过程中发生如下事件:
事件1:工程施工至第2个月,发现工程地质实际情况与勘察报告不符,需补充勘察并修改设计。由此导致工作A暂停施工1个月,工作B暂停施工2个月,并造成施工单位支出施工机械设备闲置费用15万元、施工人员窝工费用12万元。为此,施工单位提出了工程延期3个月、费用补偿27万元的索赔。
事件2:工程施工至第19个月末,经检查:工作L拖后3个月,工作K进度正常,工作N拖后4个月。

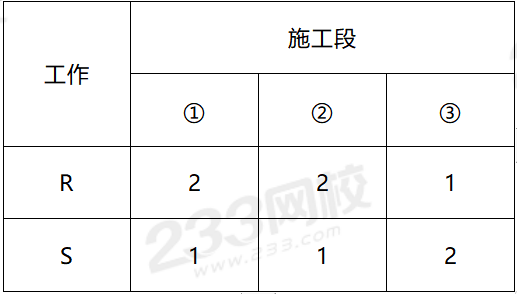

事件3:建设单位在第20个月初提出工程必须按原合同工期完成。为此,施工单位提出赶工方案,将顺序施工的工作R和S分为3个施工段组织流水施工,施工段和流水节拍见表。

【问题】
1.针对事件1,项目监理机构是否应批准工程延期?说明理由。应批准费用补偿多少万元?说明理由。
2.指出事件1发生后施工总进度计划中的关键线路及工作D、G的总时差和自由时差。
3.针对事件2,分别说明各项工作实际进度偏差对总工期的影响。
4.针对事件3,工作R与S之间的流水步距为多少个月?流水施工工期为多少个月?工作R和S组织流水施工后,工程总工期为多少个月?

2某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式,工期20个月,项目监理机构批准的施工总进度计划如图所示,各项工作在其持续时间内均为匀速进展。每月计划完成的投资(部分)见下表。


施工过程中发生了如下事件:
事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人员窝工损失。
事件2:设计单位修改图纸使C工作工程量发生变化,增加造价10万元,施工单位及时调整部署,如期完成了C工作。
事件3:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6~7月份D、E工作的实际完成投资较计划完成投资增加了10%,D、E工作均按原持续时间完成;由于施工机械故障,J工作7月份实际只完成了计划工程量的80%,J工作持续时间最终延长1个月。
事件4:G、I工作在实施过程中遇到异常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。
事件5:L工作为隐蔽工程,在验收后项目监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位以该隐蔽工程,经监理工程师验收为由拒绝复验。在项目监理机构坚持下,对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。
以上事件1~事件4发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求。

【问题】
1.事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
2.事件4中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。
3.事件5中,施工单位、项目监理机构的做法是否妥当?分别说明理由。
4.针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月?该工程实际工期为多少个月?
5.在表中填出空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。

3背景:某8度设防地区钢结构建筑物,地下2层地上24层。基坑深度12m,灌注桩基础,甲类地基,数量500根,强度等级C40。基坑开挖时采用双排桩支护+1200mm止水帷幕,屋面采用5mm厚SBS卷材防水,填充墙采用空心砖砌筑。
  总承包人A经业主同意将基坑土方开挖工程分包给某一具有资质的分包人B。分包人B根据总包人安排,编制了土方开挖的专项施工方案并经项目技术负责人审核后报项目监理机构;监理工程师组织6名专家论证;施工单位项目负责人、项目技术负责人、监理单位专业监理工程师等人员参加论证会。
灌注桩支护完工后施工单位进行桩基检测工作,选择不同工艺、设计方认为重要的桩进行检测,抽检3根桩进行承载力检验,抽检5根桩进行完整性检验,并先进行承载力检验,然后再进行完整性检验。检测结果表明:大量灌注桩有塌孔、断桩现象。直接经济损失120万元,工程建设单位负责人在质量事故发生后2h向事故发生地建设行政主管部门报告,内容包括事故发生时间、地点、项目名称、参建单位、事故经过及初步估计的直接经济损失。
问题:
1.指出专项施工方案审核、论证中的不妥之处,说明理由。补充专项施工方案论证参会单位及参加人名称。
2.指出桩基检测中不妥之处,说明理由。补充受检桩的条件。
3.分析灌注桩塌孔的原因。
4.按照《质量事故报告和调查处理工作的通知》,本起质量事故属于哪一类别?说明理由。指出质量事故报告中的不妥之处,写出正确做法。补充质量事故报告的内容。
