全部题库 / 案例分析 / 试题详情
简答题 案例分析
2024-04-22

某大型办公楼项目,实施过程中发生如下事件:
事件1:为控制工程质量,项目监理机构确定的巡视内容包括:①施工单位是否按批准的施工组织设计施工;②施工单位是否按批准的专项施工方案进行施工;③施工质量管理人员是否到位。
事件2:桩基础施工过程中,专业监理工程师对a、b、c、d、e五种不同规格的带肋钢筋屈服强度,分别进行了复验统计,得到如下图所示的控制图。

事件3:进行灌注桩检测时,项目监理机构发现部分桩的实际承载力达不到设计要求及相关工程建设强制性标准。经查,确认是因桩端地质勘察资料有误所致,施工单位按程序对这些桩进行了相应技术处理,产生费用300万元,并提出工期和费用索赔申请。
【问题】
1.针对事件1,项目监理机构对工程质量的巡视还应包括哪些内容?
2.事件2中,根据带肋钢筋屈服强度控制图,分别判断图(a)、(b)、(c)、(d)、(e)所示生产过程是否正常,并说明理由。
3.控制图的用途主要是什么?除了控制图外,常用的工程质量统计分析方法还有哪些?
4.针对事件3,写出项目监理机构对部分桩的实际承载力达不到设计要求时的处理程序。

参考答案

暂无

答案解析

【解析】
第1问
巡视内容还应包括:
(1)施工单位是否按工程设计文件、工程建设标准和施工方案施工。
(2)使用的工程材料、构配件和设备是否合格。
(3)施工现场管理人员是否到位。
(4)特种作业人员是否持证上岗。
第2问
图(a) 所示生产过程正常。理由:链是指点子连续出现在中心线一侧的现象。六点链时开始调查原因,出现七点链,才应判定工序异常,需采取处理措施,本图为六点链,开始调查原因即可,不能判断为异常。
图(b) 所示生产过程不正常。理由:多次同侧指点子在中心线一侧多次出现的现象,或者偏离。如连续11点中有10点在同侧,14点有12点,17点有14点,20点有16点。本图为14点有12点同侧。
图(c)所示生产过程正常。理由:趋势或者倾向指点子连续上升或连续下降的现象。如7点子及以上连续上升或者下降的情况,本图仅6点子连续上升,属于正常过程。
图(d)所示生产过程不正常。理由:周期性变动指点子的排列显示周期性变化的现象,就算点子全部落在控制界限内,也需认定其为异常,本图即属于此情况。
图(e)所示生产过程不正常。理由:接近控制界限指点子落在界限附近,如连续3点至少有2点接近控制界限,7点至少3点,10点至少4点。本图属于连续7点3点接近控制界限,属于接近控制界限型异常。
第3问
(1)控制图的用途主要有两个:
①过程分析;
②过程控制。
(2)除了控制图外,常用的工程质量统计分析方法还有排列图法、因果分析图法、直方图法。
第4问
项目监理机构对部分桩的实际承载力达不到设计要求时的处理程序如下:
①报建设单位同意后,总监理工程师及时下达《工程暂停令》。
②要求施工单位报送事故调查报告。
③审查施工单位报送的经设计单位等相关单位认可的处理方案。
④对事故的处理过程和处理结果进行跟踪检查和验收。
⑤签发工程复工令。
⑥及时向建设单位提交质量事故书面报告。
⑦将完整的质量事故处理记录整理归档。

你可能感兴趣的试题

1 顶梁柱集团汽车制造自动化工厂项目工程,实施过程中发生如下事件:
事件1:施工总承包单位完成下列施工准备工作后,填报《工程开工报审表》,向项目监理机构申请开工:①现场质量管理体系已建立;②管理及施工人员已到位;③施工机具已具备使用条件;④主要工程材料已落实;⑤水、电等已满足开工要求。项目监理机构认为上述开工条件不够完备,要求施工单位补充。
事件2:专业监理工程师收到施工单位报送的施工控制测量成果报验表后,检查、复核了施工单位测量人员的资格证书及控制桩的保护措施。
事件3:钢结构专业承包单位编制了跨度为36m钢结构工程专项施工方案,经过评审研究之后,认为该工程并非重、难、繁、大的工程,且类似工程施工管理经验丰富,即经项目经理审核签字后报施工总承包单位审批,施工总承包单位认为该钢结构工程已超过一定规模,要求钢结构专业承包单位组织召开专项施工方案专家论证会,并派施工总承包单位技术负责人以论证专家身份参加专家论证会。
事件4:建设单位要求项目监理机构在整理监理文件资料后,将需归档保存的监理文件资料直接移交城建档案管理机构。
【问题】
1.针对事件1,施工单位申请开工还应具备哪些条件?还应经过哪些程序,才能签发开工令?
2.针对事件2,专业监理工程师对施工控制测量成果及保护措施还应检查、复核哪些内容?
3.根据《危险性较大的分部分项工程安全管理规定》,指出事件3中的不妥之处,写出正确做法。
4.指出事件4中建设单位要求的不妥之处。针对本工程,写出事件所涉及单位的工程资料正确移交程序。
2 某实施监理的工程,工程实施过程中发生以下事件:
事件1:甲施工单位将其编制的施工组织设计报送建设单位。建设单位考虑到工程的复杂性,要求项目监理机构审核该施工组织设计;施工组织设计经监理单位技术负责人审核签字后,通过专业监理工程师转交给甲施工单位。
事件2:甲施工单位依据施工合同将深基坑开挖工程分包给乙施工单位,乙施工单位将其编制的深基坑支护专项施工方案报送项目监理机构,专业监理工程师接收并审核批准了该方案。
事件3:主体工程施工过程中,因不可抗力造成损失。甲施工单位及时向项目监理机构提出索赔申请,并附有相关证明材料,要求补偿的经济损失如下:
(1)在建工程损失26万元;
(2)施工单位受伤人员医药费、补偿金4.5万元;
(3)施工机具损坏损失12万元;
(4)施工机械闲置、施工人员窝工损失5.6万元;
(5)工程清理、修复费用3.5万元。
事件4:甲施工单位组织工程竣工预验收后,向项目监理机构提交了工程竣工报验单。项目监理机构组织工程竣工验收后,向建设单位提交了工程质量评估报告。
【问题】
1.指出事件1中的不妥之处,写出正确做法。
2.指出事件2中专业监理工程师做法的不妥之处,写出正确做法。
3.逐项分析事件3中的经济损失是否应补偿给甲施工单位,分别说明理由。项目监理机构应批准的补偿金额为多少万元?
4.指出事件4中的不妥之处,写出正确做法。

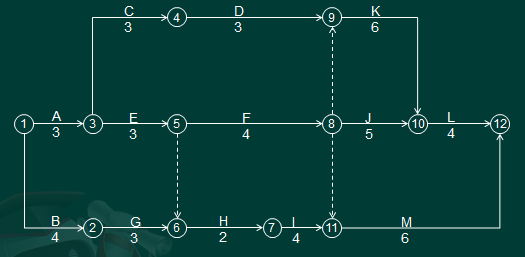

3 某工程,建设单位通过招标与总承包单位签订了建设工程施工合同,合同工期20周。合同约定,除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包,建设单位负责供应油漆等部分材料。经项目监理机构批准的施工进度计划如下图所示(单位:周),各项工作均按最早开始时间安排且匀速施工。

合同履行过程中,发生了下列事件:
事件1:由于工期较紧,经建设单位同意总承包单位将室内精装修和幕墙工程分包给具备相应资质的甲施工单位。甲施工单位经总承包单位同意后,将其承包范围内的幕墙工程分包给其具备相应资质的乙施工单位组织施工,将其承包范围内油漆的劳务作业分包给其具备资质的丙施工单位组织施工。
事件2:油漆工作B作业施工中,监理单位发现墙面油漆存在起泡、漆面毛糙等质量问题,经鉴定是油漆材质不合格导致。丙施工单位因返工劳务费共计增加2万元,于是向甲施工单位提出索赔,甲施工单位便以油漆属建设单位供应为由向建设单位提出索赔。建设单位认为油漆在进场时已进行了相关的质量检验,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由甲施工单位承担。
事件3:F工作施工中,因不可抗力原因,造成现场施工机械损坏,修复共计3万元,人员窝工费用1万元,工期增加1周,施工总承包单位向建设单位提出索赔。
【问题】
1.指出上图所示施工总进度计划的关键线路以及工作B、I、J的总时差。
2.事件1中,分析总承包单位做法是否正确,说明理由。
3.指出事件2中的错误之处,并说明理由。
4.事件3中,建设单位应批准的工期和费用补偿是多少?
