简答题 机电工程管理与实务
2026-10-22

背景资料:
某机电安装公司承接一办公楼机电安装项目,工程内容包括建筑给排水、建筑电气、通风与空调、建筑智能化工程等,其中包括隐蔽工程。
安装公司依据施工组织设计、施工方案编制施工技术交底文件,并按层次、分阶段进行了交底。

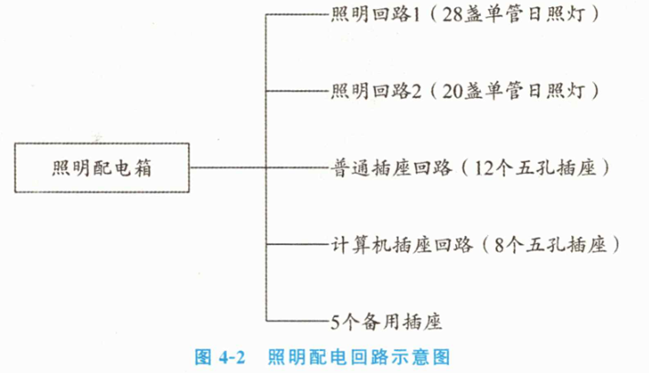

项目质检员对已完成的照明工程进行检查:配电箱安装牢固,箱内回路名称标注清晰。在照明配电回路(图4-2)调试中,质检员发现部分回路负荷分配不合理,要求施工人员整改。

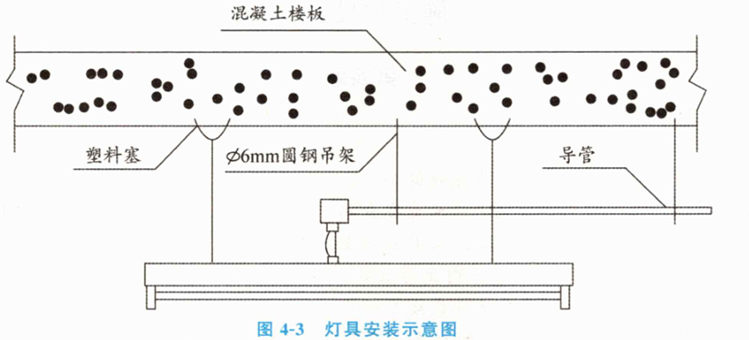

灯具安装过程中,专业监理工程师检查发现灯具底座及导管吊架安装(图4-3)不符合施工规范,要求整改。

在本项目中,工程质量监督管理部门将对工程质量进行监督检验,包括执行法律法规和工程建设强制性标准的情况,抽查涉及工程主体结构安全和主要使用功能的工程实体质量,以及对工程竣工验收进行监督等。
问题:
1.施工技术交底的层次、阶段及交底形式应根据工程的哪些特点来确定?应在何时完成施工技术交底?
2.图4-2中照明配电箱共有几个回路负荷分配不合理?单一分支回路灯具、插座数量有何要求?
3.图4-3中灯具底座安装和导管吊架安装存在哪些错误?应如何整改?
4.写出隐蔽工程验收和通知的内容。

参考答案

暂无

答案解析

1.(1)施工技术交底的层次、阶段及形式应根据工程的规模和施工的复杂、难易程度及施工人员的素质确定。
(2)施工技术交底必须在施工前完成。
2.(1)照明配电箱有3个回路负荷分配不合理。
(2)照明配电箱内每一单相分支回路的电流不宜超过16A,灯具数量不宜超过25个。插座为单独回路时,数量不宜超过10个。用于计算机电源插座数量不宜超过5个。
3.(1)错误之一:灯具安装采用塑料塞固定。
整改方式:灯具在混凝土结构上严禁使用木榫、尼龙塞或塑料塞固定。应采用预埋吊钩、膨胀螺栓等安装固定,安装应牢固可靠。
(2)错误之二:金属导管采用φ6mm圆钢吊架。
整改方式:导管吊架安装应牢固,圆钢吊架直径不得小于8mm,并应设置防晃支架。
4.(1)隐蔽工程验收的内容:在工程具备隐蔽条件时,施工单位进行自检,并在隐蔽前48h以书面形式通知建设单位(监理单位)或工程质量监督、检验单位进行验收。
(2)隐蔽工程验收通知的内容:隐蔽验收的内容、隐蔽方式、验收时间和地点等。

你可能感兴趣的试题

1 背景资料:
某机电工程由业主邀请同行业有业绩的A、B、C、D、E、F六家施工单位进行机电安装工程总承包的投标,工程采用总价包干,变更在分部工程价±5%范围内不作调整。工期18个月。
接到邀请后,F公司因任务饱满,与E公司进行协商由F公司为E公司陪标,F公司编制商务报价时,单价、总价均参考E公司上浮5%~10%。投标前1h,A公司突然提交总价降低10%的补充标书。开标后,B公司总价最接近标的,但未按照招标文件的规定格式报价。评标委员会经核查,认为E、F公司串标。经公平、公正评审,C公司中标。
项目有几台设备需要驻厂监造,C公司编制了监造大纲,制订了计划,提交建设单位审核,并最终派遣相关人员驻厂监造,最终完成监造任务,设备顺利完工,按时运输到施工现场。在保修期内,该工程的计算机房由于建设单位提供的风机盘管的附件(冷冻水柔性接管)发生断裂而遭遇漏水,使建筑装修及计算机均遭受损失,经查建设单位提供的冷冻水柔性接管产品质量有问题。施工单位经返工更换新型柔性接管后,运行正常。
问题:
1.我国常采用的招标形式有哪几种?说明本次招标活动是否有效?为什么?
2.A公司投标的做法是否违规?简述理由。
3.E、F公司和B公司本次招标是否有效?说明理由。
4.新型柔性接管由施工单位返修更换后,运行正常,应进行什么性质回访?为什么?
2 背景资料:
某工程公司总承包一中型炼油厂项目,经建设单位同意,把该厂的通用设备安装分包给A公司,防腐保温工程分包给B公司,给水排水工程分包给C公司,这三家公司均具有相应的施工资质;并分别与A、B、C公司签订了分包合同。合同执行过程中发生了下列事件:
事件一:A公司未按合同对分包工程进行管理,多次出现多干或漏干项目,造成工程延误、成本亏损。
事件二:B公司未认真进行合同分析,采用企业内部的计价方式计算工作量,多次遭到总承包单位拒绝;未经总承包单位同意,保温材料采用优质材料,其价差要求总承包单位补偿也遭拒绝。B公司因此而停工抗议。
事件三:C公司认真进行了合同交底,合同执行过程中严格合同控制,认真实施合同监督,跟踪与调查,每遇到变更问题,按变更程序提交相关资料,得到总承包单位的认可。
事件四:C公司在保温过程中,按设计要求,采用抹面类涂抹保护层。在保温抹面保护层施工前,C公司采用将保温层全部淋湿,一遍操作、一次成型的施工工艺。
事件五:工程竣工时,因A、B公司未按期完工,业主对总承包单位进行了处罚,总承包单位不服,认为是A、B公司的责任,与己无关。
问题:
1.事件一中,A公司应从哪几个方面做好合同管理的基础工作,才不会造成多次失误?
2.事件二中,B公司应重点从哪几个方面认真对合同进行分析?
3.实施合同监督时,应做哪些工作?
4.C公司采用抹面类涂抹保护层时的施工工艺有何不妥?
5.业主对总承包单位的处罚是否合理?简述理由。
3 背景资料:
A安装公司中标承建某制药厂生产线设备的安装,双方签订了承包合同,其中包括:设备采购和运输由建设单位负责,安装标准执行设备制造商的技术标准,合同约定工期6个月,定于8月1日开工。生产线的土建工程由B公司承包。开工后发生如下事件:
事件一:生产线的全部设备由国外引进,在运输过程中,遇到台风,延迟了3天到达施工现场。因已开工,A公司提出了费用和工期索赔。
事件二:A公司在设备验收中,发现土建设备基础和设计图纸不符,因设备基础返工,人员窝工,工期延误,A公司向B公司提出费用和工期索赔。
事件三:施工过程中,A公司按照我国同规模、同类型产品的技术标准进行施工,遭到监理公司制止,重新找平找正多花费2万元,延误工期2天。A公司遂向建设单位进行费用和工期索赔。
事件四:施工过程中,建设单位要求提前一个月竣工,要求A公司赶工,A公司增加人员和装备,昼夜施工,实现了建设单位提出的提前一个月的工期目标,建设单位奖励A公司50万元,竣工结算时,A公司提出60万元赶工费的索赔,建设单位以已奖励A公司50万元为由,只答应再补10万元。
问题:
1.根据事件一的描述,分析A公司的索赔结果。
2.事件二中,A公司向B公司提出索赔是否合理?说明理由。
3.说明监理公司制止A公司施工的理由,并分析A公司因返工索赔的结果。
4.事件四中,建设单位的做法是否正确?说明理由。
