全部题库 / 案例分析 / 试题详情
简答题 案例分析
2026-08-19

背景资料:
某企业投资建设的一个工业项目,生产运营期10年,于5年前投产。该项目固定资产投资总额5000万元(不含可抵扣进项税),全部形成固定资产,固定资产使用年限10年,残值率5%,直线法折旧。目前,项目处于正常生产年份。正常生产年份的不含税销售收入为2100万元,不含可抵扣进项税的经营成本为1200万元,可抵扣进项税为72万元。
为了调整产品结构,提升产品市场竞争力,该企业拟对项目进行改建,方案如下:
1.改建工程建设投资1100万元(含可抵扣进项税100万元),由企业自有资金投入,全部形成新增固定资产。新增固定资产使用年限同原固定资产剩余使用年限,残值率、折旧方式和原固定资产相同。
2.改建工程在项目运营期第6年年初开工,用时两个月改建完成,投入使用。
3.改建后,项目产品正常年份的产量规模不变,但原产量中50%的产品升级为新型号,产品单价较原单价提高50%(原产量中另外50%的产品的型号和单价不变)。
4.改建后,正常生产年份的不含可抵扣进项税的年经营成本比改建前提高10%,年可抵扣进项税达到110万元。项目生产所需流动资金保持不变。
5.改建当年项目原产品、新产品的产量均为改建后正常年份产量的80%,相应的年经营成本及其可抵扣进项税亦为正常年份的80%。
6.项目产品适用的增值税税率为13%,增值税附加税率为12%,企业所得税税率为25%。
问题:
1.列式计算改建工程实施后项目的年折旧额。
2.列式计算改建工程实施当年应缴纳的增值税。
3.列式计算改建当年和改建后正常年份的年总成本费用、税前利润、所得税。
4.在答题卡表2-1,完成项目改建前后经济数据表的填写。

5.遵循“有无对比”原则,列式计算改建工程的净现值(折现至改建工程开工时点,财务基准收益率为12%),判断改建项目的可行性。(改建工程建设投资按改建当年年初一次性投入考虑。改建当年固定资产折旧按整年考虑。相关资金时间价值系数见表2-1,计算结果保留两位小数。)
表2-1资金时间价值系数表

系数

n



1

2

3

4

5

6

7

8

9

10

(P/F,12%,n)

0.8929

0.7972

0.7118

0.6355

0.5674

0.5066

0.4523

0.4039

0.3606

0.3220

(P/A,12%,n)

0.8929

1.6901

2.4018

3.0373

3.6048

4.1114

4.5638

4.9676

5.3282

5.6502

参考答案

暂无

答案解析

问题1:
改建后项目年折旧额:5000×(1−5%)/10+(1100−100)×(1−5%)/5=665.00(万元)

问题2:
改建当年不含税销售收入:(0.5+0.5×1.5)×2100×80%=2625×80%=2100(万元)
改建当年增值税:2100×0.13-110×80%-100=85(万元)

问题3:
(1)改建当年总成本费用:1200×1.1×80%+665=1721(万元)
改建当年税前利润:2100-1721-85×0.12=368.80(万元)
改建当年所得税:368.80×25%=92.20(万元)
(2)改建后正常年份总成本费用:1200×1.1+665=1985(万元)
改建后正常年份税前利润:2625-1985-(2625×0.13-110)×0.12=612.25(万元)
改建后正常年份所得税:612.25×25%=153.06(万元)

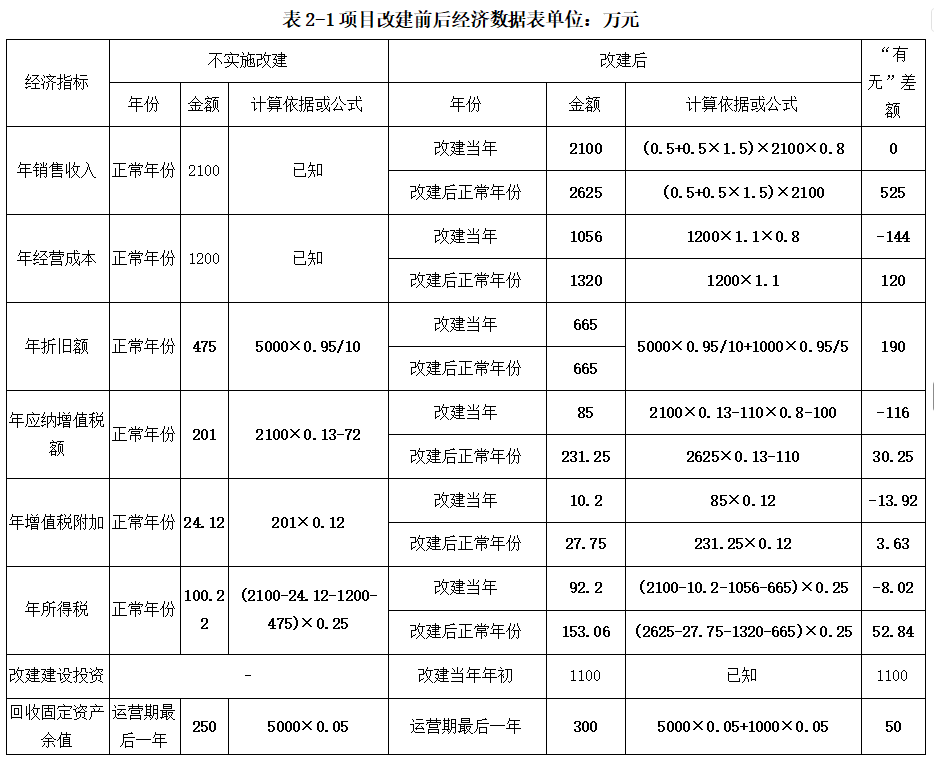

问题4:


问题5:
遵循“有无对比”原则:
(1)改建项目运营第1年的净现金流量(不含建设投资)为:
(2100-2100)-[(1056-1200)+(85-201)+(10.2-24.12)+(92.2-100.22)]=281.94(万元)
改建项目运营第2年、第3年、第4年各年的净现金流量为:
(2625-2100)-[(1320-1200)+(231.25-201)+(27.75-24.12)+(153.06-100.22)]=318.28(万元)
改建项目运营第5年的净现金流量为:
(2625-2100+50)-[(1320-1200)+(231.25-201)+(27.75-24.12)+(153.06-100.22)]=368.28(万元)
(2)NPV=-1100+281.94×0.8929+318.28×0.7972+318.28×0.7118+318.28×0.6355+368.28×0.5674=43.26(万元)因为NPV>0,改建项目可行。

你可能感兴趣的试题

1 背景资料:
某厂(甲方)与某建筑公司(乙方)订立了某工程项目施工合同,同时与某降水公司订立了工程降水合同。甲乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的15%时调整单价;工作B、E、G作业使用的施工机械甲一台,台班费为600.00元/台班,其中台班折旧费为360.00元/台班;工作
F、H作业使用的施工机械乙一台,台班费为400.00元/台班,其中台班折旧费为240.00元/台班。施工网络进度计划如图3-1所示(单位:d),图中:箭线上方字母为工作名称,箭线下方数据为持续时间,双箭线为关键线路。假定除工作F按最迟开始时间安排作业外,其余各项工作均按最早开始时间安排作业。
甲乙双方合同约定8月15日开工。工程施工中发生如下事件:
事件1:降水方案错误,致使工作D推迟2d,乙方人员配合用工5个工日,窝工6个工日;

图3-1 施工网络进度计划
事件2:8月23日至8月24日,因供电中断停工2d,造成全场性人员窝工36个工日;
事件3:因设计变更,工作E工程量由招标文件中的300m³增至350m³,超过了15%;合同中该工作的全费用单价为110.00元/m³,经协商调整后全费用单价为100.00元/m³;
事件4:为保证施工质量,乙方在施工中将工作B原设计尺寸扩大,增加工程量15m³,该工作全费用单价为128.00元/m³;
事件5:在工作D、E均完成后,甲方指令增加一项临时工作K,且应在工作G开始前完成。经核准,完成工作K需要1d时间,消耗人工10工日、施工机械丙1台班(500.00元/台班)、材料费2200.00元。
【问题】
1.如果乙方就工程施工中发生的5项事件提出索赔要求,试问工期和费用索赔能否成立?说明其原因。
2.每项事件工期索赔各是多少?总工期索赔多少天?
3.工作E结算价应为多少?
4.假设人工工日单价为80.00元/工日,合同规定:窝工人工费补偿按45.00元/工日计算;窝工施工机具使用费补偿按台班折旧费计算;因增加用工所需各项管理费为人工费的40%;工作K的管理费为人工、材料、施工机具使用费的20%;人工和机械窝工补偿管理费为人工、材料、施工机具使用费的10%,增值税税率为9%。试计算除事件3外合理的费用索赔总额。
2 背景资料:
某施工项目发承包双方签订了工程合同,工期5个月。合同约定的工程内容及其价款包括:分部分项工程项目4项,费用合计120.9万元,具体数据与施工进度计划如表4-1所示。安全生产措施费为4万元(在竣工结算时根据不含安全生产措施费的税前工程造价变化额的3%按实调整;其余措施项目费用为12万元(该费用为固定费用,不予调整);暂列金额为10万元;管理费和利润为不含税人工费、材料费、施工机具使用费用之和的15%;增值税税率为9%。
表4-1分部分项工程项目费用数据与施工进度计划表

分部分项工程项目

计划完成工程量(m³/月或m²/月)

名称

工程量

综合单价

费用/万元

1

2

3

4

5

A

600m³

300元/m³

18.0

200

400







B

900m³

450元/m³

40.5



300

400

200



C

1200m²

320元/m²

38.4



400

400

400



D

1000m²

240元/m²

24.0







600

400

有关工程款支付约定如下:
1.开工前1周内,发包人按签约合同价(扣除安全生产措施费和暂列金额)的20%支付给承包人作为工程预付款,在施工期间第2~4月工程款中平均扣回;开工后1周内,将安全生产措施费以工程款方式提前支付给承包人。
2.分部分项工程进度款在施工过程逐月结算支付。
3.分部分项工程C所需的材料C₁用量1250m²,承包人的投标报价为60元/m²(不含税)。当材料C₁的实际价格在投标报价的±5%以内时,分部分项工程C的综合单价不予调整;当变动幅度超过该范围时,超过的部分调整分部分项工程C的综合单价。
4.除安全生产措施费之外的其余措施项目工程款按签约合同价在施工期间第1~4月平均支付。
5.其他项目工程款在发生当月按实结算支付。
6.发包人按每次承包人应得工程款的85%支付。
7.发包人在承包人提交竣工结算报告后45d内完成审查工作,并在承包人提供所在开户行出具的工程质量保函(保函额为竣工结算总造价的3%)后,支付竣工结算款。
该工程如期开工,施工期间发生了经发承包双方确认的下列事项:
1.分部分项工程B在第2、3、4月分别完成总工程量的200m³、400m³、300m³。
2.分部分项工程C所需的材料C₁实际价格为70元/m²(含可抵扣进项税,税率为3%)。
3.第3月新增分部分项工程E,工程量为300m²,每1m²不含税人工、材料、施工机
具使用费分别为60元、150元、40元,可抵扣进项增值税综合税率分别为0、9%、5%。
4.第4月发生计日工签证、索赔工程费用1.6万元。
其余工程内容的施工时间和价款均与合同约定相符。
问题:
1.该工程签约合同价为多少万元?开工前发包人应支付给承包人的工程预付款为多少万元?开工后1周内发包人应支付给承包人的安全生产措施费工程款为多少万元?
2.材料C₁的不含税价格为多少元/m²?价格变动幅度为多少?分部分项工程C的综合单价应调整为多少元/m²?分部分项工程C的工程费用增加多少万元?
3.施工至第2月末,承包人累计完成分部分项工程的费用为多少万元?发包人累计应支付的工程进度款为多少万元?投资偏差、进度偏差分别为多少万元?
4.分部分项工程E的综合单价为多少元/m²?销项税额、可抵扣增值税进项税额和应缴纳增值税分别为多少元?分部分项工程E的工程费用为多少万元?
5.该工程安全生产措施费调整额和合同价增减额分别为多少万元?如果开工前和施工期间发包人均按约定支付了各项工程款,则竣工结算时,发包人应支付给承包人的结算款为多少万元?
3 背景资料:
1.某工程柱下独立基础平面图及基础详图如图5-1、5-2所示。

图5-1 基础平面图

图5-2 独立基础详图
2.设计说明:
(1)本工程基础形式为柱下锥形独立基础DJ01,共18个,均居轴线中布置。
(2)基础和独立柱考虑采用预拌混凝土,强度等级均为C30。
(3)基础下设100mm厚C15混凝土垫层,每边出基础边100mm。
(4)地基土壤类别为三类土,室外地坪标高-0.3m,挖独立基坑土方,垫层每边增加的工作面宽度按300mm考虑;基础原土回填夯填,土方挖、填均按天然密实土计算
3.相关基础数据如下表5-1和表5-2。

表5-1 房屋建筑与装饰工程消耗量定额(节选)                      单位:10m³

定额编号

1-2

1-63

1-64

项目

单位

人工挖土方

机动翻斗车运土方,运距≤100m

机动翻斗车运土方,每增距100m

普工

工日

0.30

0.10

0.01

翻斗车

台班



0.69

0.06

表5-2 工程造价信息价格及市场资源价格表                          单位:元

序号

资源名称

单位

除税单价

1

普工

工日

60.00

2

翻斗车

台班

161.22


【问题】
1.根据图示内容和《建设工程工程量清单计价标准》GB/T50500-2024、《房屋建筑与装饰工程工程量计算标准》GB/T50854-2024的规定,计算±0.00以下的分部分项工程量,并将计算过程及结果填入答题卡表5-1“工程量计算表”。(挖基坑土方的清单编码为010102001)
(四棱台体积计算公式为V=16ha1b1+a1+a2b1+b2+a2b2
2.某承包商已中标该工程,根据设计图纸要求编制了施工组织设计,确定柱基础为人工放坡开挖,垫层每边增加的工作面按300mm考虑,自坑底开始放坡,放坡系数0.33;挖出的土方全部用机动翻斗车运至指定地点堆放,场内运距300m,工程所在省《房屋建筑与装饰工程消耗量定额》中部分定额人材机的消耗量见表5-1所示,该省行政主管部门发布的工程造价信息上的相关价格和部分市场资源价格见表5-2所示。假定管理费按人机之和计取,费率为12%;利润按人机之和计取,费率为7%,各费用项目均不包括增值税可抵扣进项税额。计算承包商独立基础土方的综合单价,并填入答题卡表5-2“挖基坑土方项目清单综合单价分析表”。
3.根据问题1和问题2的计算结果及相关条件,在答题卡表5-3中,编制柱下独立基础工程分部分项工程清单计价表。
4.根据问题3的计算结果及相关条件,列式计算各项措施费项目费用并在答题卡表5-4中,编制该工程的投标价清单汇总表。(注:经计算该项目大型机械进出场及安拆费为5000.00元,夜间施工费、临时设施费、文明施工费等3项措施费按分部分项工程费用的10%计取,安全措施费为不含安全生产措施费的税前工程造价的3%计取,暂列金额为3万元,甲供材料为5万元,总包服务费费率为5%,计日工为20个工日,综合单价为200元/工日,增值税税率为9%)
(除综合单价分析表中“数量”保留三位小数外,其余计算结果均保留两位小数)
