简答题 案例分析
2026-08-19

背景资料:

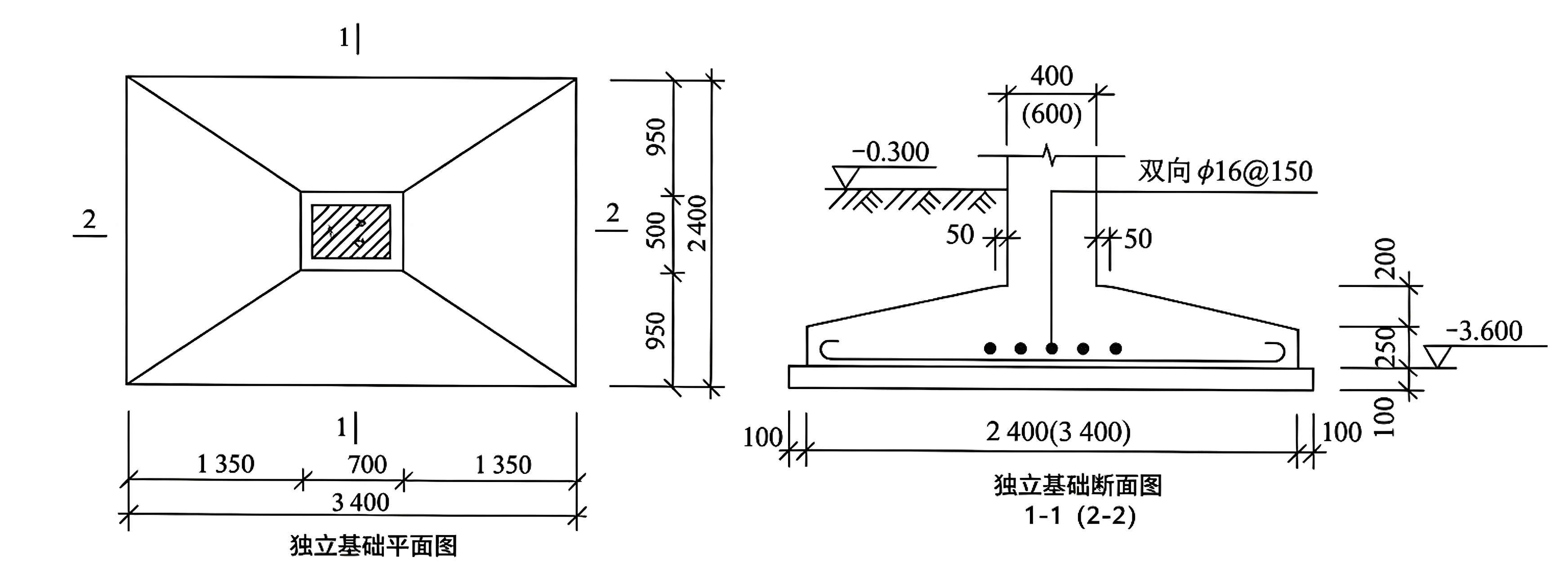

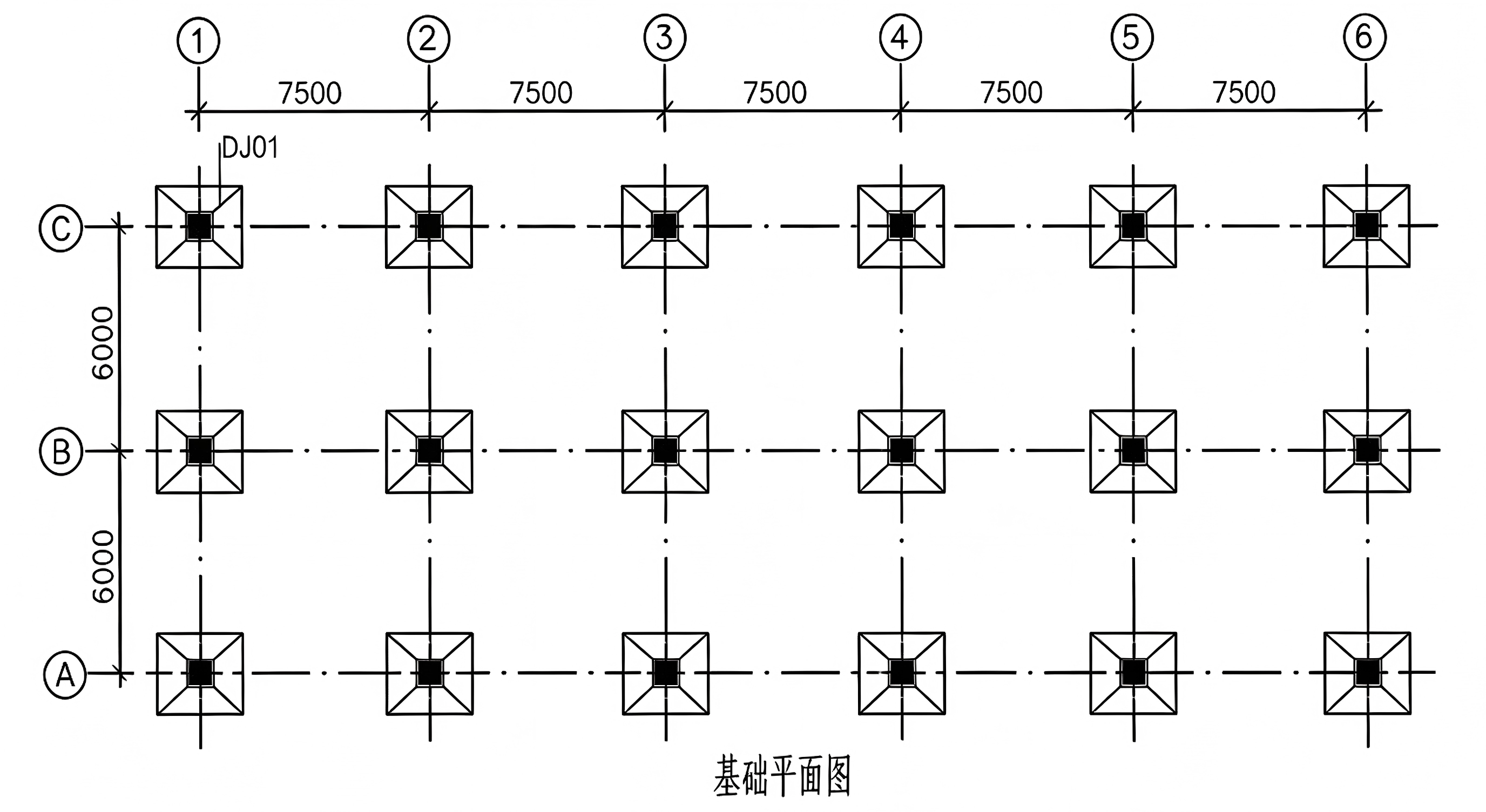

1.某工程柱下独立基础平面图及基础详图如图5-1、5-2所示。

图5-1 基础平面图

图5-2 独立基础详图
2.设计说明:
(1)本工程基础形式为柱下锥形独立基础DJ01,共18个,均居轴线中布置。
(2)基础和独立柱考虑采用预拌混凝土,强度等级均为C30。
(3)基础下设100mm厚C15混凝土垫层,每边出基础边100mm。
(4)地基土壤类别为三类土,室外地坪标高-0.3m,挖独立基坑土方,垫层每边增加的工作面宽度按300mm考虑;基础原土回填夯填,土方挖、填均按天然密实土计算
3.相关基础数据如下表5-1和表5-2。

表5-1 房屋建筑与装饰工程消耗量定额(节选)                      单位:10m³

定额编号

1-2

1-63

1-64

项目

单位

人工挖土方

机动翻斗车运土方,运距≤100m

机动翻斗车运土方,每增距100m

普工

工日

0.30

0.10

0.01

翻斗车

台班



0.69

0.06

表5-2 工程造价信息价格及市场资源价格表                          单位:元

序号

资源名称

单位

除税单价

1

普工

工日

60.00

2

翻斗车

台班

161.22


【问题】
1.根据图示内容和《建设工程工程量清单计价标准》GB/T50500-2024、《房屋建筑与装饰工程工程量计算标准》GB/T50854-2024的规定,计算±0.00以下的分部分项工程量,并将计算过程及结果填入答题卡表5-1“工程量计算表”。(挖基坑土方的清单编码为010102001)
(四棱台体积计算公式为V=16ha1b1+a1+a2b1+b2+a2b2
2.某承包商已中标该工程,根据设计图纸要求编制了施工组织设计,确定柱基础为人工放坡开挖,垫层每边增加的工作面按300mm考虑,自坑底开始放坡,放坡系数0.33;挖出的土方全部用机动翻斗车运至指定地点堆放,场内运距300m,工程所在省《房屋建筑与装饰工程消耗量定额》中部分定额人材机的消耗量见表5-1所示,该省行政主管部门发布的工程造价信息上的相关价格和部分市场资源价格见表5-2所示。假定管理费按人机之和计取,费率为12%;利润按人机之和计取,费率为7%,各费用项目均不包括增值税可抵扣进项税额。计算承包商独立基础土方的综合单价,并填入答题卡表5-2“挖基坑土方项目清单综合单价分析表”。
3.根据问题1和问题2的计算结果及相关条件,在答题卡表5-3中,编制柱下独立基础工程分部分项工程清单计价表。
4.根据问题3的计算结果及相关条件,列式计算各项措施费项目费用并在答题卡表5-4中,编制该工程的投标价清单汇总表。(注:经计算该项目大型机械进出场及安拆费为5000.00元,夜间施工费、临时设施费、文明施工费等3项措施费按分部分项工程费用的10%计取,安全措施费为不含安全生产措施费的税前工程造价的3%计取,暂列金额为3万元,甲供材料为5万元,总包服务费费率为5%,计日工为20个工日,综合单价为200元/工日,增值税税率为9%)
(除综合单价分析表中“数量”保留三位小数外,其余计算结果均保留两位小数)



参考答案

暂无

答案解析

问题1:

表5-1工程量计算表

序号

项目名称

单位

工程量

计算式

1

挖基坑土方

822.53

(2.4+0.1×2+0.3×2)×(3.4+0.1×2+0.3×2)×(3.6+0.1-0.3)×18=822.53

2

独立基础

48.96

3.4×2.4×0.25×18+[3.4×2.4+(3.4+0.7)×(2.4+0.5)+0.7×0.5]×0.2/6×18=48.96

3

矩形柱

13.61

0.4×0.6×(3.6-0.45)×18=13.61

4

回填方

744.41

822.53-3.6×2.6×0.1×18-48.96-0.4×0.6×(3.6-0.45-0.3)×18=744.41

5

基础垫层

16.85

(2.4+0.1×2)×(3.4+0.1×2)×0.1×18=16.85



问题2:

挖基坑土方定额量:

[4.2×3.2+(4.2+4.2+2×3.4×0.33)×(3.2+3.2+2×3.4×0.33)+(4.2+2×3.4×0.33)×(3.2+2×3.4×0.33)]×3.4/6×18=1433.38m³

场内运土方:1433.38m³

人工挖土方、场内运土定额含量:1433.38/822.53/10=0.17

增运定额含量:0.17×2=0.34

表5-2挖基坑土方项目清单综合单价分析表

项目编码

010102001001

项目名称

挖基坑土方

计量单位

m3

项目特征

土壤类别为三类土,挖土深度3.4m,场内运距300m

序号

费用项目

单位

数量

计算基础(元)

费率(%)

单价(元)

合价(元)

1

人工费

-

-

-

-

-

4.26

1.1

普工

工日

0.071

-

-

60.00

4.26

2

材料费

-

-

-

-

-

-

3

施工机具使用费

-

-

-

-

-

22.25

3.1

翻斗车

台班

0.138

-

-

161.22

22.25

4

1+2+3小计

-

-

-

-

-

26.51

5

管理费

-

-

26.51

12

-

3.18

6

利润

-

-

26.51

7

-

1.86

综合单价

31.55

注:普工数量:0.17×0.3+0.17×0.1+0.34×0.01=0.071

翻斗车数量:0.17×0.69+0.34×0.06=0.138

问题3:

表5-3 分部分项工程量清单计价表

序号

项目编码

项目名称

项目特征

计量单位

工程量

金额/元

综合单价(元)

合价(元)

1

010102001001

挖基坑土方

...

822.53

31.55

25950.82

2

010501001001

基础垫层

...

16.85

1120.00

18872.00

3

010501003001

独立基础

...

48.96

1280.00

62668.80

4

010502001001

矩形柱(基础柱)

...

13.61

1350.00

18373.50

5

010103002001

回填方

...

744.41

28.50

21215.69

分部分项工程费合计

147080.81



问题4:

除安措费外的措施费=147080.81×10%+5000=19708.08元

总包服务费=5×10000×5%=2500.00元

计日工=20×200=4000.00元

安措费=(147080.81+19708.08+2500+4000)×3%=5198.67元

增值税=(147080.81+19708.08+5198.67+30000+2500+4000)×9%=18763.88

表5-4 投标报价汇总表

序号

项目内容

金额/元

1

分部分项工程项目

147080.81

2

措施费项目

24906.75

2.1

安全生产措施费

5198.67

3

其他项目费

36500.00

3.1

暂列金额

30000.00

3.2

计日工

4000.00

3.3

总包服务费

2500.00

4

增值税

18763.88



投标报价合价

227251.44

你可能感兴趣的试题

1 根据以下材料,回答题:
背景资料:
某工业厂房项目的招标人经过多方了解,邀请了A、B、C三家技术实力和资信俱佳的投标人参加该项目的投标。
在招标文件中规定:评标时采用最低综合报价(相当于经评审的最低投标价)中标的原则,但最低投标价低于次低投标价10%的报价将不予考虑。工期不得长于18个月,若投标人自报工期少于18个月,在评标时将考虑其给招标人带来的收益,折算成综合报价后进行评标。若实际工期短于自报工期,每提前1天奖励1万元;若实际工期超过自报工期,每拖延1天罚款2万元。
A、B、C三家投标人投标书中与报价和工期有关的数据汇总于表1-1。

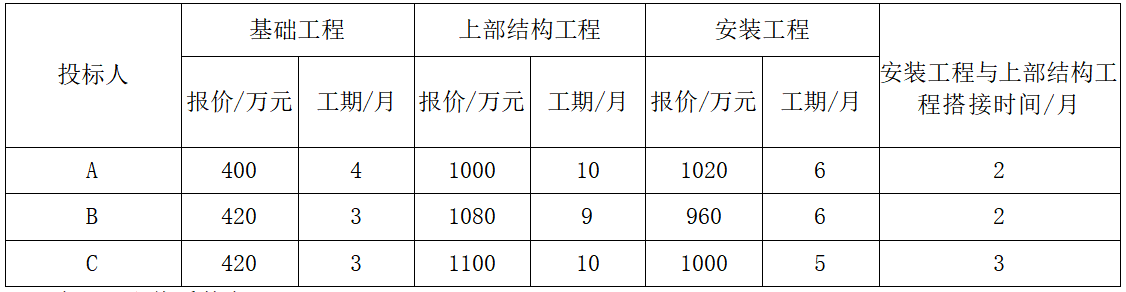

假定:为方便计算现值,贷款月利率i假定为1%,现值系数见表1-2,各分部工程每月完成的工作量相同,在评标时考虑工期提前给招标人带来的收益为每月40万元。
表1-1投标参数汇总表

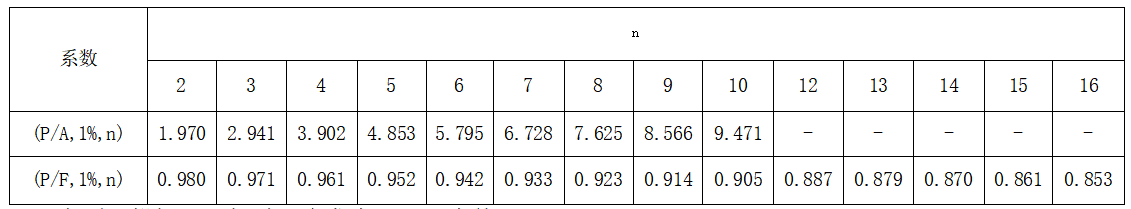

表1-2现值系数表

在项目投标及评标过程中发生了以下事件:
事件1:投标人A在对设计图纸和工程量清单复核时发现分部分项工程量清单中某分项工程的特征描述与设计图纸不符。
事件2:投标人B采用不平衡报价的策略,对前期工程和工程量可能减少的工程适度提高了报价,对暂估价材料采用了与最高投标限价中相同材料的单价计入了综合单价。
事件3:投标人C结合自身情况,并根据过去类似工程投标经验数据,认为该工程投高标的中标概率为0.3,投低标的中标概率为0.6。投高标中标后,经营效果可分为好、中、差三种可能,其概率分别为0.3、0.6、0.1,对应的损益值分别为500万元、400万元、250万元;投低标中标后,经营效果同样可分为好、中、差三种可能,其概率分别为0.2、0.6、0.2,对应的损益值分别为300万元、200万元、100万元。编制投标文件以及参加投标的相关费用为3万元。经过评估,投标人C最终选择了投低标。
事件4:评标中评标委员会成员普遍认为招标人规定的评标时间不够。
根据以上背景资料,回答1-15题:
依法必须进行招标的项目,评标委员会组成符合法律法规要求的是(  )。
A.评标委员会成员共3人,其中技术、经济类专家2人
B.评标委员会成员共5人,其中技术、经济类专家3人
C.评标委员会成员共5人,其中技术、经济类专家4人
D.评标委员会成员共7人,其中技术、经济类专家4人
A.邀请招标面向全社会发布公告,潜在投标人数量更多
B.公开招标招标周期更短、招标费用更低
C.邀请招标仅向3家及以上具备资质的特定法人或组织发出投标邀请书
D.技术复杂项目一律必须采用公开招标方式
A.投标报价最低且工期最短
B.最大限度满足招标文件综合评价标准或满足实质性要求且经评审价最低(低于成本除外)
C.投标报价高于次低价10%以上
D.工期完全贴合招标文件要求,无提前无滞后
