简答题 港口与航道工程
2026-08-18

【背景资料】
某新建高桩梁板式码头总长为 500m,码头分为码头平台、后平台及接岸防汛通道三部分桩顶进入上部结构10cm,桩尖高程均为-28.4m(以理论深度基准面作为起算面,下同),码头断面见图1。


打桩前,施工单位查询了公司打桩船的技术参数,见表1。技术人员针对岸坡坡顶的桩基,对船机水上沉桩可行性进行了校核。随后施工单位进行了桩基施工前的试沉桩和相应的试验,取得了合理的施工参数后,开始沉桩施工。在水上沉桩过程中,项目部按照施工方案布置了打桩船锚缆,并在施工仰桩和俯桩时,采取了偏离原桩位下沉和及时松紧锚缆的方式,保证桩的最终位置符合设计规定。同时,打桩过程中,采取了相应措施,以保证岸坡稳定。


码头上部结构的预应力纵梁采用先张法施工,预应力筋为Φ28mm冷拉Ⅳ级钢筋钢筋的屈服强度为550MPa,抗拉强度标准值为620MPa,弹性模量为1.8×105MPa。张拉过程中,采取应力及伸长值的双控方法控制张拉力。该预应力筋单根长度36m,张拉时控制应力按照规范要求的最大张拉控制应力允许值取值。
【问题】
1.写出水上沉桩岸坡稳定措施有哪些?
2.根据背景参数,验算岸坡坡顶桩基是否满足全潮沉桩的水深要求?若不能,计算其乘潮潮高是多少?(桩尖到泥面富裕高度按照0.5m考虑)
3.写出试验桩试验的主要内容。
4.张拉过程,应力及伸长值允许偏差分别是多少?根据背景条件,计算出张拉的计算伸长值。

参考答案

暂无

答案解析

1.水上沉桩岸坡稳定措施:
(1)合理安排沉桩顺序,间隔跳打,限制沉桩速率;
(2)采取重锤轻打、低频锤击的打桩方式;
(3)采用预钻孔沉桩;
(4)削坡减载,低潮位停打。
2.沉桩时,岸坡坡顶最小水深=2+0.56=2.56m<打桩船满载吃水=2.88m,不满足水深要求;
桩架高度验算:40+2.56=42.56m<10.3+(3.5+28.4)+0.5=42.7m,不满足水深要求。
综上,需乘潮施工,乘潮最小潮高值=2.88-2=0.88m
3.试验桩试验宜包括下列内容:
(1)打入桩施工前的可打性分析;
(2)打入桩的打桩过程监测;
(3)基桩完整性检测;
(4)基桩承载力试验;
(5)分层侧摩阻力试验。
4.预应力筋张拉锚固后,实际预应力值与工程设计规定检验值的相对允许偏差为±5%;
实际伸长值与设计计算理论伸长值的相对偏差不应超过6%。
依题意,张拉控制应力为:0.75×620=465MPa
计算伸长值:ΔL=465÷1.8×105×36000=93mm
[|||][|||][|||][|||][|||]

你可能感兴趣的试题

2 【背景资料】
某船闸建在淤泥质河床上,选用均质土围堰土石围堰形成无支护基坑,在基坑内施工船闸结构,船闸结构施工工期2年,要经历2个雨季。编制施工方案时,依据本工程具体工况,拟定按照无支护放坡形式开挖。在距离基坑开挖边线3m位置设置了截流沟,截流沟沿坑顶环形布置,以保证地表径流不进入基坑内部。已知坑底高程为-3.0m,尺寸:15.4m×215.0m;原地面平均高程为+1.8m,稳定边坡坡比为1:2。工程队配置了排水设备,以便及时抽出基坑积水,为结构混凝土施工创造了干施工条件。当地降雨量统计数据见表3。

基坑施工前,项目技术负责人进行了交底,确保后续施工中不出现重大事故隐患。在施工过程中,为防止因降水造成过大的地面沉降量,采取了相应的措施,并定期监测基坑周边建筑物的沉降和位移,以确保其安全。
船闸大体积混凝土浇筑前进行了温控设计,采取了满足大体积混凝土施工阶段温控标准的措施。在典型施工中,对混凝土内部最高温度和表面最低温度进行了监测。
船闸主体工程完工后,施工自检合格后,由建设单位组织了验收。
【问题】
1.若汇水面积按照截流沟以内范围考虑,请计算出基坑径流排水量及需配备的排水设备的最低总额定排水能力。(计算结果四舍五入,保留整数)
2.基坑降水过程中,可采取哪些措施减小因降水引起的地面沉降?并在何时可停止降水?
3.写出深基坑施工判定为重大事故隐患的情形有哪些?
4.写出大体积混凝土温度控制标准应满足的要求。
5.写出船闸主体工程的质量合格标准。
3 【背景资料】
某海港新建30万吨级航道工程,航道疏浚长度为18km,疏浚土质自上而下分别为:软黏土、硬黏土、密实砂,密实砂土的天然密度为2.04t/m3,当地海水密度为1.025t/m3。

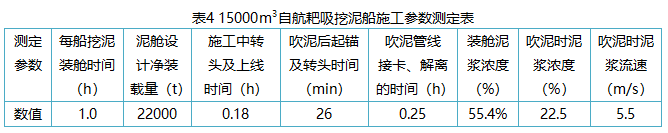

耙吸船采用挖-吹工艺,将疏浚土吹填到指定吹填区,吹距为1.5~2.0km,排泥管直径1000mm,平均运距为18km。施工选用舱容可连续调节且带艏吹功能的舱容15000m3自航耙吸挖泥船进行施工,客观影响时间率为15%。施工前,根据浚前同一水深图,施工单位和建设单位计算的疏浚工程量分别为1816万m3和1796万m3。15000m3自航耙吸挖泥船轻、重载平均航速为18kn。疏浚软黏土测定的施工参数见表4。
本工程施工期正值台风季节。施工期间挖泥船曾发生一次尾轴漏油致水域环境污染的操作性污染事故,造成直接经济损失共8300万元。

【问题】
1.绘制本工程耙吸挖泥船施工工艺流程图。针对本工程的密实砂土,可采取哪些措施以提高其挖掘效率?
2.根据《疏浚与吹填工程施工规范》(JTS207—2012)的规定,针对本工程合同双方计算疏浚工程量不一致的情况,如何确定计费疏浚工程量并进行计算。
3.计算本工程15000m3自航耙吸挖泥船疏浚密实砂土的运转时间小时生产率和月度生产量。(一个月按30天计,计算结果四舍五入保留2位小数)
4.根据交通运输部《水上交通事故统计办法》的规定,本工程漏油事故属于什么等级的事故并说明理由。
5.本工程水上防台工作分为哪几个阶段?写出各阶段名称及其划分条件。
