简答题 机电工程管理与实务
2026-08-13

【背景资料】
某机电施工单位总承包一超高层商务楼机电安装工程。承包范围:建筑给水排水、建筑电气、空调通风、消防和电梯工程安装等。工程所需的三联供机组、电梯和自动扶梯等主要设备由建设单位采购。工期为210d,不可延误,每延误一天扣罚5万元人民币。
自动扶梯等设备进场验收合格,资料齐全。安装后,某台自动扶梯试运行时,发生机械传动部分质量故障,经检查是某个梯级轴(如下图)制造质量的问题,影响了自动扶梯的安装精度和运行质量,损坏了中间传动环节,经制造厂提供零部件返工返修后,自动扶梯安装试运行合格,但整个工期延误了14d,为此,建设单位扣罚机电施工单位的延误费用,机电施工单位对扣罚的费用提出异议。

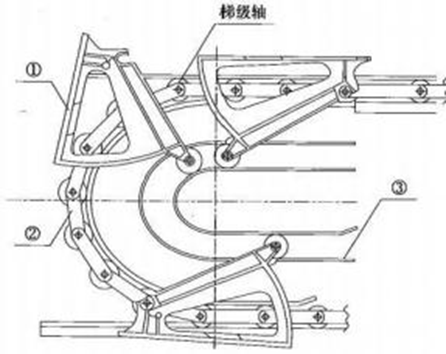

自动扶梯机械部分安装示意图
【问题】
1.建设单位扣罚机电施工单位的延误费用是否正确?说明理由。

参考答案

暂无

答案解析

1.建设单位扣罚机电施工单位的延误费用不正确。理由:因为自动扶梯是建设单位采购的。自动扶梯采购的合同主体是建设单位,其延误应由建设单位负责。

你可能感兴趣的试题

2 【背景资料】
某安装公司承接一高层建筑外墙亮化(泛光照明)工程。建筑高度为180m,有3个透空段,建筑结构已完工,外幕墙正在施工;建筑泛光照明工程由LED点源灯、LED投光灯、控制模块、配电箱、电缆、线槽和镀锌电线管组成。施工图纸标明:点源灯安装在外幕墙上,投光灯安装在透空段平台上,配电箱和控制模块安装在室内,灯具电缆需穿过幕墙接到点源灯,进入点源灯的电缆采用柔性导管保护。
安装公司项目部进场后,依据合同、施工图、有关规范和幕墙施工进度计划等编制了泛光照明工程施工方案、施工进度计划(表1中细实线)和劳动力计划(表2)。方案中LED点源灯的安装选用吊篮施工,按进度计划租赁4台吊篮。
因工程变化,建筑幕墙到4月底才能完工,安装公司调整了LED点源灯和LED投光灯的作业进度计划(表1粗实线)和劳动力计划,作业人员增加到24人,增加2台吊篮作业,同时进行了施工技术和施工安全的交底。施工中质量检查,存在以下问题。
问题1:透空段平台上安装LED投光灯接线盒使用室内接线盒,接到灯具的金属柔性导管长度有2m以上,并将金属柔性导管作为投光灯的接地导体。
问题2:外幕墙上的点源灯的金属柔性导管穿越外幕墙时没有做防水处理,灯具与金属柔性导管的连接用胶布粘贴,并且个别电缆保护层内的导线有外露现象。
经过整改,质量问题得到解决。

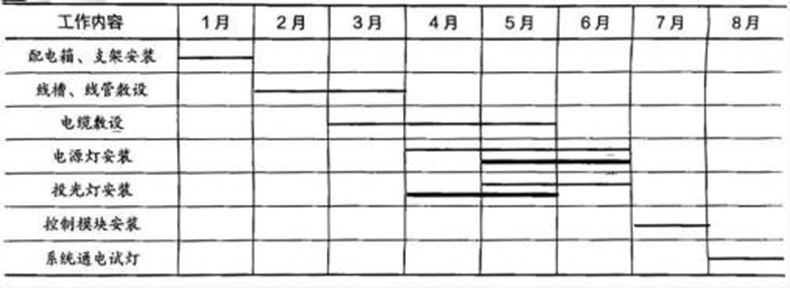

表1泛光照明工程施工进度计划

表2泛光照明工程劳动力计划

【问题】

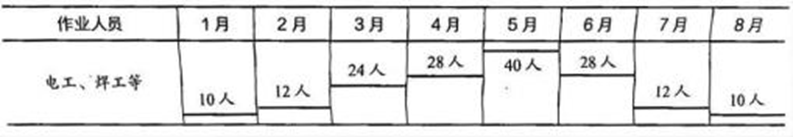

1.调整劳动力计划后的4、5、6月分别有多少作业人员?
