【背景资料】
A安装公司承包某通风空调工程的施工,合同约定:冷水机组、冷却塔、水泵和风机盘管等设备由建设单位采购,其他材料及配件由A安装公司采购,工程质量达到通风空调工程施工质量验收规范要求。
A安装公司进场后,因建设单位采购的设备晚于风管制作安装的开工时间,A安装公司及时联络空调设备供应商,了解设备的各类参数及到场时间并与B建筑公司协调交叉配合施工的时间与节点,编制了施工进度计划,并根据施工进度计划,制定了能体现合理施工顺序的作业进度计划。为保证安装质量,A安装公司将冷水机组找正等施工工序设置为质量控制点。

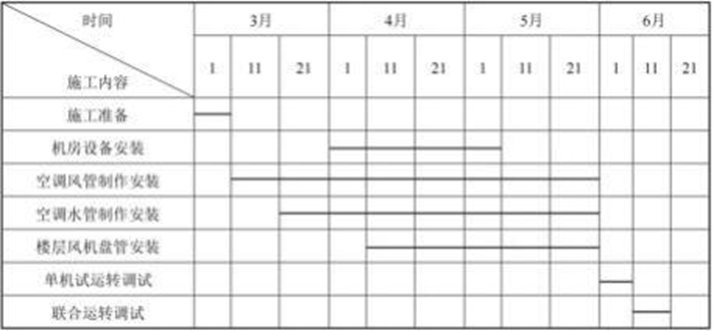

空调工程施工进度计划(网络图)

在风管系统安装过程中,A安装公司在设备安装前重点检查了静压消声装置的质量。
在冷水机组和其他设备单机试运行全部合格后,进行了通风与空调系统无生产负荷下的联合试运行,对系统进行了风量、空调水系统、室内空气参数及防排烟系统的测定和调试。
【问题】
1.进度计划中空调机房设备安装开始时间晚于水管制作安装多少天?制定作业进度计划时,怎样体现施工基本顺序要求的合理性?

参考答案

暂无

答案解析

1.进度计划中空调机房设备安装开始时间晚于水管制作安装时间11d,制定作业进度计划时,施工基本顺序要求的合理性体现为:满足工艺流程要求,各作业(工序)合理搭接,施工资源不闲置,能保证工期、质量、安全。

你可能感兴趣的试题

2 【背景资料】
A安装公司承包某制药厂的机电工程施工,厂房土建及配套工程由B建筑公司承建,已完工。主机设备、电气设备和控制设备由建设单位采购,采购到施工现场需60d。其他设备、材料由A安装公司采购。
A安装公司项目部进场后,依据该制药厂设备的合同、设计、安装工艺要求,编制了制药厂机电工程安装工作内容、逻辑关系及工作持续时间表。
制药厂机电工程安装工作内容、逻辑关系及工作持续时间表

混凝土基础检查验收时,B建筑公司提供了设备基础强度合格证明文件,混凝土强度符合设计要求,但设备基础位置、标高、几何尺寸与设计图要求存在允许偏差,基础外观质量验收不合格,监理工程师要求B建筑公司返工,整改后混凝土基础验收合格,但使基础验收的工作时间用了50d。
主机设备和控制设备在运输中,因受到台风影响,使该主机设备和控制设备到达施工现场比进度计划晚了10d。但建设单位仍要求工程按原计划工期完工,项目部增加施工人员,在关键工作上进行赶工,调整进度计划,使制药厂机电工程仍按合同工期完成。
【问题】
1.基础验收工作增加到50d会不会影响总工期?说明理由。
2.主机设备及控制设备晚到10d是否影响总工期?说明理由。
3.工程按合同工期完成,安装公司应在哪几个工作上进行赶工?总工期需多少天?
3 【背景资料】
某建筑工程由A公司总承包,B公司分包其建筑中的变电所及照明工程安装。分包合同约定:电力变压器、配电柜、灯具、电缆电线等主材由A公司采购;辅材由B公司采购。
B公司项目部进场后,按公司施工资源现状,编制了变电所及照明工程施工作业进度计划(表1),工期需150d,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程施工作业进度计划,减少施工工期。B公司项目部按A总承包公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间移到3月1日,照明工程和变电所工程同时开工,平行施工。
在设备、材料到达施工现场后,B公司项目部进行了技术交底。工程使用的镀锌金属导管、金属柔性导管要与保护导体可靠连接;照明灯具类型有I类、Ⅱ类和Ⅲ类,部分灯具安装高度低于2.4m(表2),灯具外壳要可靠接地;开关、插座的接线要求。
表1变电所及照明工程施工作业进度计划

表2照明灯具安装高度统计表

监理工程师在单相三孔插座施工质量检查中,发现插座的相线、中性线、保护接地线(PE)的接线存在质量问题(见下图),要求返工。B公司项目部按要求整改后通过验收。因作业进度计划优化合理,技术交底到位,变电所及照明工程按总承包要求完工。

插座间的接线示意图
【问题】
1.B公司项目部编制的变电所及照明工程施工作业进度计划为什么被A公司否定?优化后进度计划工期为多少天?
