简答题 机电工程管理与实务
2026-08-13

【背景资料】
某建设项目由A公司施工总承包,A公司征得业主同意,把变电所及照明工程分包给B公司。分包合同约定,电力变压器,配电柜等设备由A公司采购;灯具、开关、插座、管材和电线电缆等由B公司采购。
B公司项目部进场后,按公司的施工资源现状,编制了变电所及照明工程施工作业进度计划(见表1),工期需150天,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程作业进度计划,缩短工期。B公司项目部按A公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间提前到3月1日,变电所和照明工程平行施工。

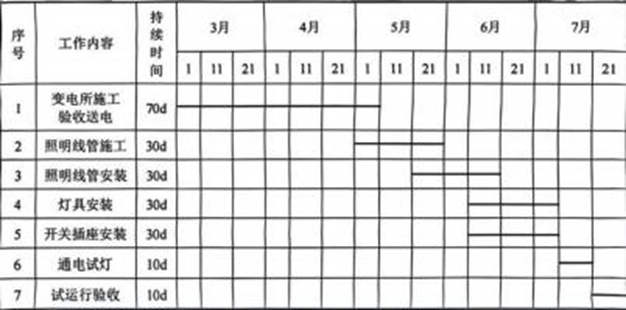

表1变电所及照明工程施工作业进度计划

【问题】
1.B公司项目部编制的施工作业进度计划表(表1)为什么被A公司否定?优化后的进度计划工期缩短为多少天?
2.B公司项目部在编制施工作业进度计划前,应充分了解哪些内容?

参考答案

暂无

答案解析

1.未充分考虑工作间的衔接关系和符合工艺规律的逻辑关系。优化后的工期缩短为90天。
2.编制施工作业计划前应对施工现场条件、作业面现状、人力资源配置、物资供应状况等做充分了解,并对执行中可能遇到的问题及其解决的途径提供对策。

你可能感兴趣的试题

1 【背景资料】
A安装公司承包某制药厂的机电工程施工,厂房土建及配套工程由B建筑公司承建,已完工。主机设备、电气设备和控制设备由建设单位采购,采购到施工现场需60d。其他设备、材料由A安装公司采购。
A安装公司项目部进场后,依据该制药厂设备的合同、设计、安装工艺要求,编制了制药厂机电工程安装工作内容、逻辑关系及工作持续时间表。

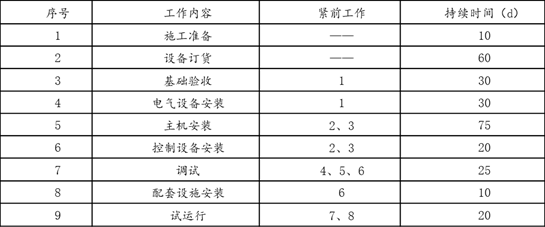

制药厂机电工程安装工作内容、逻辑关系及工作持续时间表

混凝土基础检查验收时,B建筑公司提供了设备基础强度合格证明文件,混凝土强度符合设计要求,但设备基础位置、标高、几何尺寸与设计图要求存在允许偏差,基础外观质量验收不合格,监理工程师要求B建筑公司返工,整改后混凝土基础验收合格,但使基础验收的工作时间用了50d。
主机设备和控制设备在运输中,因受到台风影响,使该主机设备和控制设备到达施工现场比进度计划晚了10d。但建设单位仍要求工程按原计划工期完工,项目部增加施工人员,在关键工作上进行赶工,调整进度计划,使制药厂机电工程仍按合同工期完成。
【问题】
1.基础验收工作增加到50d会不会影响总工期?说明理由。
2.主机设备及控制设备晚到10d是否影响总工期?说明理由。
3.工程按合同工期完成,安装公司应在哪几个工作上进行赶工?总工期需多少天?
2 【背景资料】
某建筑工程由A公司总承包,B公司分包其建筑中的变电所及照明工程安装。分包合同约定:电力变压器、配电柜、灯具、电缆电线等主材由A公司采购;辅材由B公司采购。
B公司项目部进场后,按公司施工资源现状,编制了变电所及照明工程施工作业进度计划(表1),工期需150d,在审批时被A公司否定,要求增加施工人员,优化变电所及照明工程施工作业进度计划,减少施工工期。B公司项目部按A总承包公司要求,在工作持续时间不变的情况下,将照明线管施工的开始时间移到3月1日,照明工程和变电所工程同时开工,平行施工。
在设备、材料到达施工现场后,B公司项目部进行了技术交底。工程使用的镀锌金属导管、金属柔性导管要与保护导体可靠连接;照明灯具类型有I类、Ⅱ类和Ⅲ类,部分灯具安装高度低于2.4m(表2),灯具外壳要可靠接地;开关、插座的接线要求。

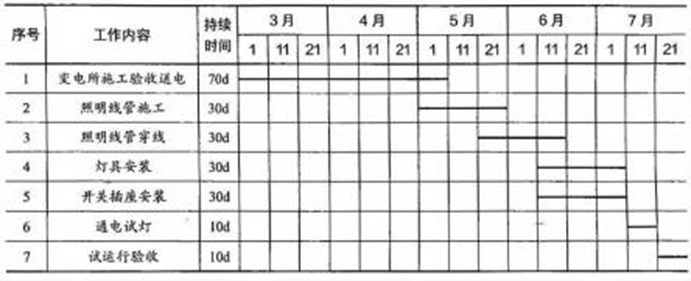

表1变电所及照明工程施工作业进度计划

表2照明灯具安装高度统计表

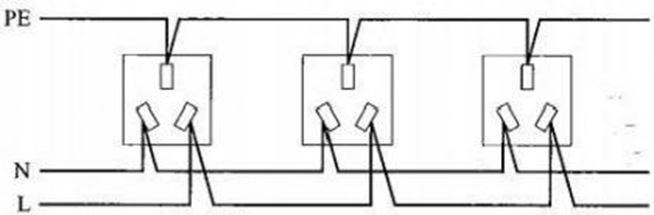

监理工程师在单相三孔插座施工质量检查中,发现插座的相线、中性线、保护接地线(PE)的接线存在质量问题(见下图),要求返工。B公司项目部按要求整改后通过验收。因作业进度计划优化合理,技术交底到位,变电所及照明工程按总承包要求完工。

插座间的接线示意图
【问题】
1.B公司项目部编制的变电所及照明工程施工作业进度计划为什么被A公司否定?优化后进度计划工期为多少天?
3 【背景资料】
某气体处理厂新建一套天然气脱乙烷生产装置,工程内容包括脱乙烷塔、丙烷制冷机组、冷箱的安装及配套的钢结构、工艺管道、电气和仪表的安装调试等。某公司承接该项目后,成立项目部,进行项目策划。策划书中强调施工质量控制,承诺全面实行“三检制”。
安装后期,在制冷机组油冲洗前,项目部对设备滑动轴承间隙进行了测量,均符合要求。按计划冲洗后,除一路支管外,其余油管路全部冲洗合格。针对一路冲洗不合格的油管,项目部采取的冲洗措施有:将其他支管及主管的连接处加设隔离盲板,加大不合格支管的冲洗流量。经采取措施后冲洗合格。
在试车时,设备主轴承烧毁,初步估计直接经济损失10万元。经查在隔离盲板拆除过程中,通往主轴承的油路上的隔离盲板漏拆。监理工程师认为项目部未能严格执行承诺的“三检制”,责令项目部限期上报质量事故报告书。项目部按要求及时编写,并上报了质量事故报告。事故报告内容:事故发生的时间、地点,工程项目名称,事故发生后采取的措施,事故报告单位、联系人及联系方式等。监理工程师认为质量事故报告内容不完整,需要补充。
监理工程师在检查钢结构一级焊缝表面质量时,发现存在咬边、未焊满、根部收缩、弧坑裂纹等质量缺陷,要求项目部加强焊工的培训并对焊工的资质进行了再次核查。项目部进行整顿和培训,作业人员的技术水平达到要求,项目进展顺利并按时完工。
【问题】
1.针对主轴承烧毁事件,项目部在“三检制”的哪些环节上出现了问题?
2.本工程的质量事故报告还应补充哪些内容?
3.建设单位负责人接到报告后应于多长时间内向当地有关部门报告?
4.钢结构的一级焊缝中还可能存在哪些表面质量缺陷?
