简答题 公路工程
2026-08-07

【背景】
某市外环路路基平均填土高度13m。该路段因沿黄河大堤,地下水位高(现有黄河河床标高比路面设计高程高出2~3m),而且处于雨季积水地区。土质大部分为黄河粉砂土,少量亚黏土,全线大部分路段为软弱地基路段(地基承载力平均10~80kPa)。因此,设计单位与施工单位共同研究,依据当地材料状况、施工条件与工期要求,采用以下软土地基的处理方法:
(1)换填。K1+000~K1+350,长350m;K3+775~K4+270,长495m。两段粉砂土路段,生活垃圾堆放点和居民旧生活区,在清除垃圾及民用拆迁旧房基,挖至原粉砂土地层后,做二灰土(2:8),犁拌,厚度40cm,碾压密实度90%以上;经土工检测后再做二灰稳定碎石层40cm。
(2)K6+200~K6+350,长150m路段,位于黄河沉砂池上,粉砂土质,含水量大,地下水位高,采用袋装砂井排水固结。袋装砂井施工工艺程序如下:整平原地面→机具定位→沉入砂袋→埋砂袋头。
在施工至K1+780~K1+980路段时,地下水位高,施工单位采用了浆砌片石护坡。
在施工至K5+200~K5+350时,由于该路段缺乏地质资料,未发现软土,地基未做加固设计。在填土至5.8~6.3m时发生滑塌,因征地困难,不能做反压护道,施工方考虑工期时间要求充裕,淤泥层厚度≤3m,决定采用抛石挤淤处理。
【问题】
1.指出浆砌片石护坡的伸缩缝设置要求。
2.袋装砂井的施工工艺程序是否完整?如果不完整请写出完整的工艺程序。
3.采用抛石挤淤处理是否合理?除抛石挤淤外还有哪些挤淤排淤的方法?
4.除了该工程考虑的方法外,软土地基处理的方法还有哪些?(至少写出3种)

参考答案

暂无

答案解析

1.每10~15m应设置1道伸缩缝,缝宽宜为20~30mm。
【知识点拨】浆砌片石护坡施工应符合下列规定:
(1)宜在路堤沉降稳定后施工,砌筑前应整平坡面,按设计完成垫层施工。受冻胀影响的土质边坡,护坡底面的碎石或砂砾垫层厚度应不小于100mm。(2)片石砌体应先分层砌筑,2~3层组成的工作面宜找平。
(3)所有石块均应坐于新拌砂浆之上。(4)每10~15m应设置1道伸缩缝,缝宽宜为20~30mm。基底地质有变化处,应设沉降缝。伸缩缝与沉降缝可合并设置。(5)砂浆初凝后,应立即进行养护。砂浆终凝前,砌体应覆盖。(6)泄水孔的位置和反滤层的设置应满足设计要求。
2.不完整。完整的工艺程序:整平原地面→摊铺下层砂垫层→机具定位→打入套管→沉入砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层。
3.采用抛石挤淤处理合理。除抛石挤淤外,还有爆炸挤淤法。
【知识点拨】抛石挤淤法适用于厚度小于3.0m的泥沼及软土地基处理,是一种浅层处理方法。爆炸挤淤法适用于处理海湾滩涂等淤泥和淤泥质土地基,处理厚度不宜大于15m。
4.软土地基处理的方法还有塑料排水板、真空预压、粒料桩等。
【知识点拨】软土地基处理方法主要包括:垫层与浅层处理(浅层置换,浅层改良,抛石挤淤法,砂砾、碎石垫层);爆炸挤淤;竖向排水体(袋装砂井、塑料排水板);真空预压、真空堆载联合预压;粒料桩;加固土桩;水泥粉煤灰碎石桩(CFG桩);刚性桩(现浇混凝土大直径管桩、预制管桩);强夯和强夯置换等。
[|||][|||][|||][|||][|||]

你可能感兴趣的试题

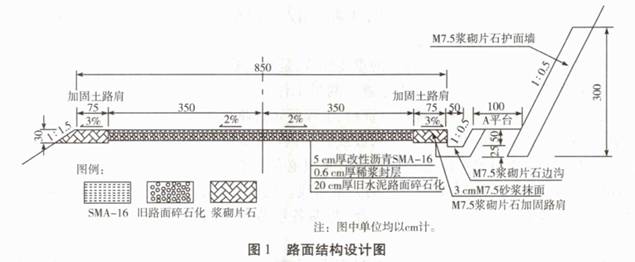

1 某施工单位承接了长67.8km的二级公路旧路面“白改黑”改建工程,旧路面为水泥混凝土面层,使用9年后面板破损严重,主要的病害有裂缝、断板、板底脱空。设计院现场勘察后认为必须重建,设计院进行了旧路改建设计,设计要求将旧路面做碎石化处理,加铺SMA面层。在右侧岩层破碎的挖方路段增设了护面墙和1m宽的A平台。路面结构如图1所示。

事件1:施工单位针对旧路面碎石化施工做了详细的技术交底,现将部分技术要点摘录如下。
(1)在路面碎石化施工正式开始前,选择有代表性的路段作为试验段,获取破碎参数。
(2)在正常碎石化施工过程中,应根据路面实际状况对破碎参数不断作出微小的调整。
(3)路面破碎时,先破碎中部的行车道,然后是路面侧边的行车道。两幅破碎一般要保证10cm左右的搭接破碎宽度。
(4)机械施工过程中要灵活调整行进速度、落锤高度、频率等,尽量达到破碎均匀。
(5)路面碎石化后,应清除路面中所有松散的填缝料、胀缝料、切割移除暴露的加强钢筋或其他类似物。
(6)路面碎石化后进行压实,表面低凹处在压实前采用黏土回填、找平,以保证加铺沥青面层的平整度。
事件2:旧水泥混凝土面板破碎前,施工单位将公路两侧的路肩挖除至旧路面基层顶面同一高度,并对全线存在的严重病害软弱路段进行处治。
【问题】
1.写出图1中A平台的名称。
2.根据事件1,改正旧路面碎石化技术要点中的错误之处。
3.图1中路堑挡土墙为仰斜式挡土墙,该种墙背形式的挡土墙有何优缺点?重力式挡土墙按墙背形式可分为哪几种?
4.计算图中边沟的最大过水面积。(计算结果保留2位小数)
5.对事件2中存在严重病害的软弱路段应如何处治?
2 【背景】
某施工单位承接了某高速公路工程,K8+126处有一座梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水位较低,地质条件为硬土,基础采用人工挖孔桩施工工艺,上部结构采用预应力现浇混凝土箱梁,梁体采用后张法施工。
事件1:施工测量工作是工程建设的重要环节,是技术管理工作的重要组成部分,为进一步加强施工测量管理工作,施工单位决定施工测量工作分三个阶段进行,以工程合同、设计文件(含变更设计)、设计单位提供的控制桩资料、工程所属行业测量技术规范(规则)为依据。
事件2:预应力张拉。将钢绞线穿人波纹管道内(钢绞线下料长度考虑张拉工作长度),进行张拉作业。张拉使用的张拉机及油泵、锚、夹具必须符合设计要求并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。预应力张拉采用“双控”。
事件3:施工单位在第2片梁的张拉过程中,出现钢绞线的断丝现象,据统计,断丝数量超过设计规定的允许数量。
事件4:施工单位在对预应力筋进行锚固时,用电弧切割了端头多余的预应力筋。
【问题】
1.写出事件1中施工测量的三个阶段。
2.事件2中双控的具体做法是什么?
3.事件3中施工单位应该如何处理?
4.事件4中预应力筋的切割方法是否正确?说明理由。
